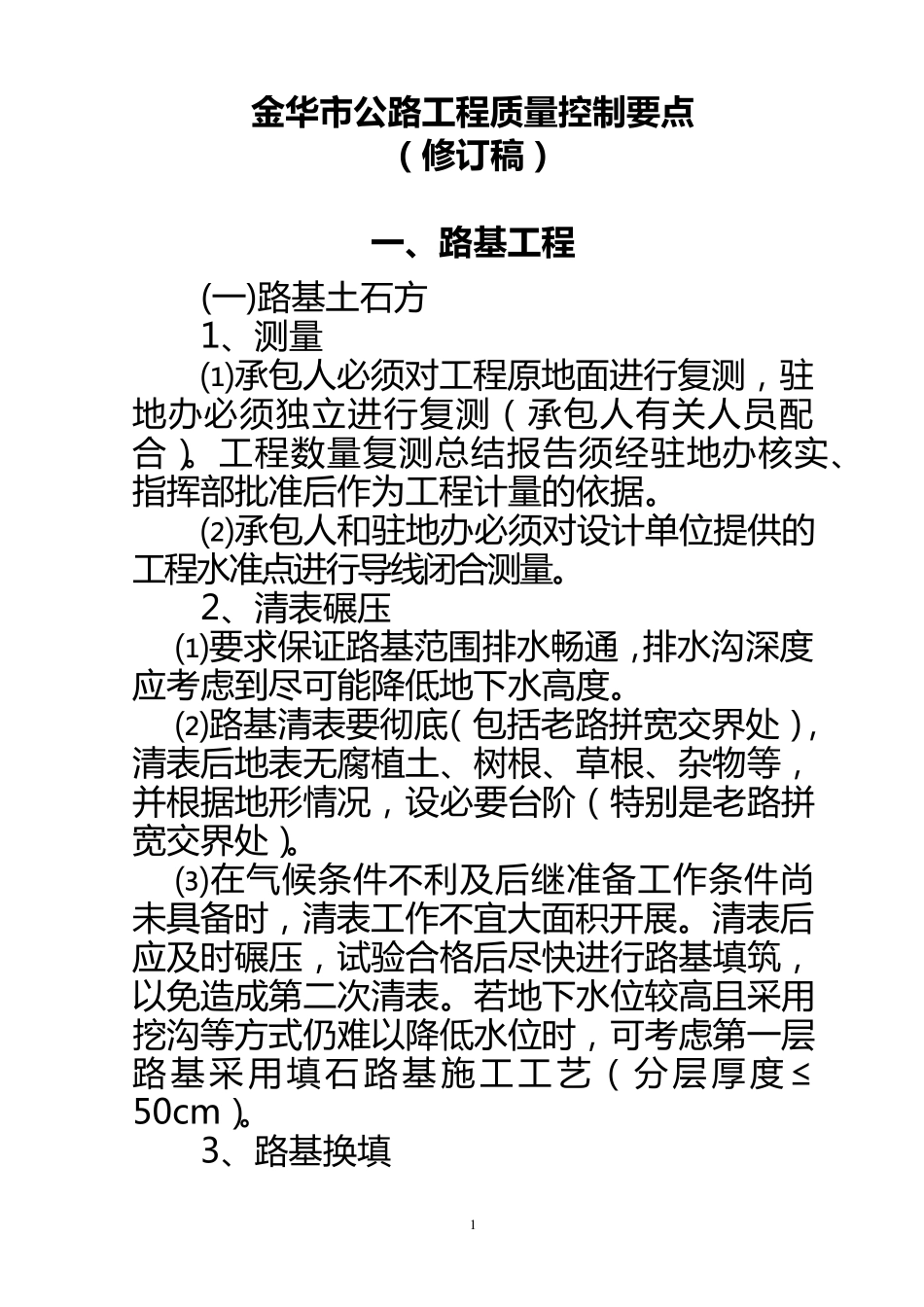

1 金 华 市 公 路 工 程 质 量 控 制 要 点 ( 修 订 稿 ) 一 、路 基工 程 (一 )路 基 土 石 方 1、 测 量 ⑴承包人必须对工程原地面进行复测 ,驻地办必须独立进行复测 (承包人有关人员配合)
工程数量 复测 总结报告须经驻地办核实、指挥部批准后作为工程计量 的依据
⑵承包人和驻地办必须对设计单位提供的工程水准点进行导线闭合测 量
2、 清表碾压 ⑴要求保证路 基 范围排水畅通,排水沟深度应考虑到尽可能降低地下水高度
⑵路 基 清表要彻底(包括老路 拼宽交界处),清表后地表无腐植土 、 树根、 草根、 杂物等,并根据地形情况,设必要台阶(特别是老路 拼宽交界处)
⑶在气候条件 不 利 及 后继 准备 工作条件 尚未 具 备 时 ,清表工作不 宜 大 面积 开 展
清表后应及 时 碾压,试 验 合格 后尽快 进行路 基 填 筑 ,以 免 造 成 第 二 次 清表
若 地下水位较 高且 采 用挖 沟等方 式 仍 难 以 降低水位时 ,可考虑第 一 层路 基 采 用 填 石 路 基 施 工工艺 (分 层 厚 度≤50cm)
3、 路 基 换 填 2 ⑴换填要彻底,并进行标高等测量
软基路段应先进行触探,摸清下卧层地质情况,再确定处理方案(不允许采用抛石挤淤的施工工艺)
⑵路基换填变更要以驻地办的变更通知单为准
承包人的变更报告单应附有:(挖土前的)原地面照片、原地面水准测量表、平面示意图、有关原状土试验检测报告单、估计变更工程数量与金额;(回填前的)照片、水准测量表、平面示意图、纵断面图、有关新地基试验检测报告单、实际变更工程数量与金额
照片内应有桩号和名称,并对照片及底片进行有序归档
⑶如水塘部位,清淤后应先设台阶再进行回填
⑷回填应按 路基填筑 标准分 层填筑 ,并按设计要求 铺 设土工格 栅

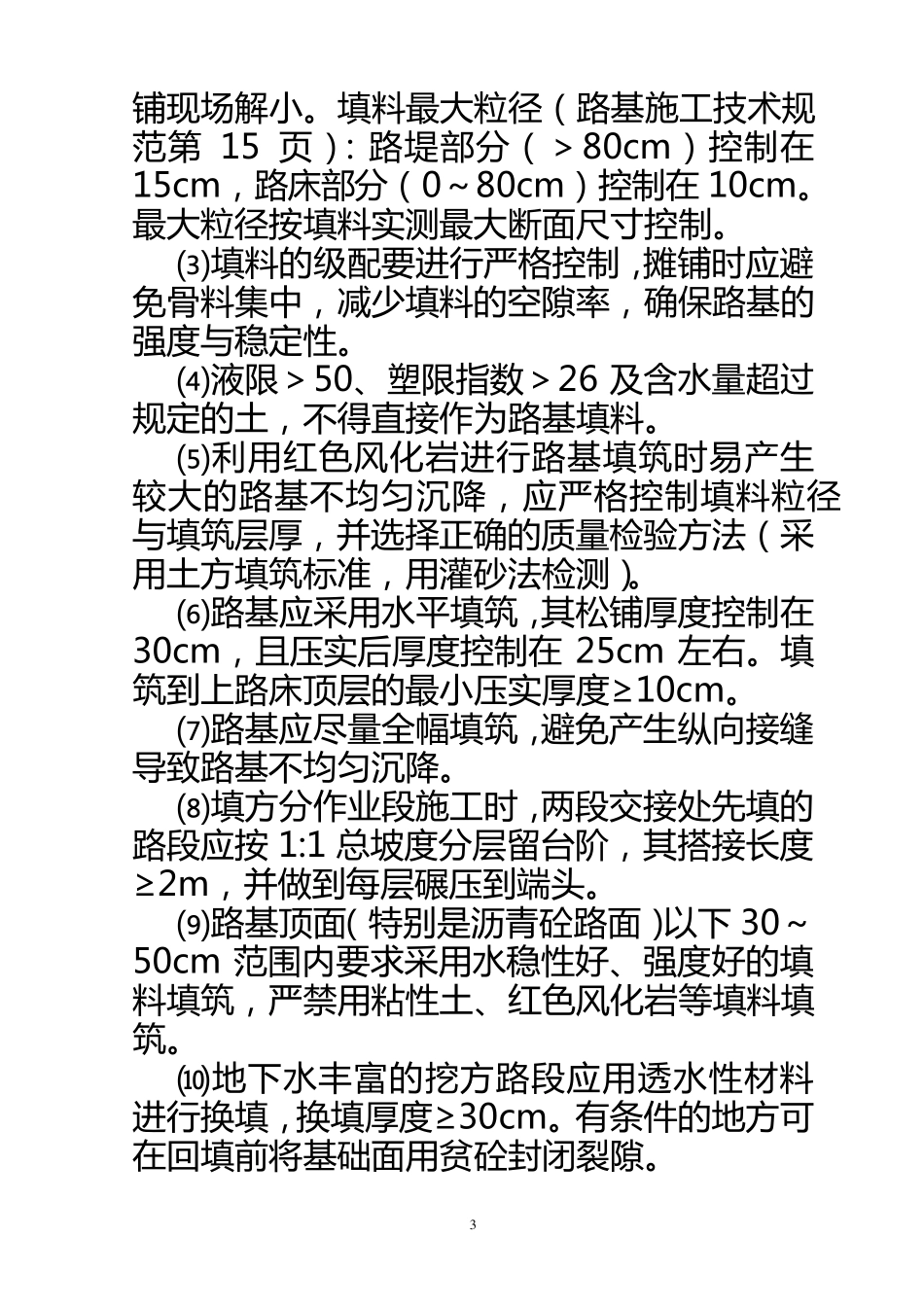

4、路基填筑 ⑴根 据 不同
