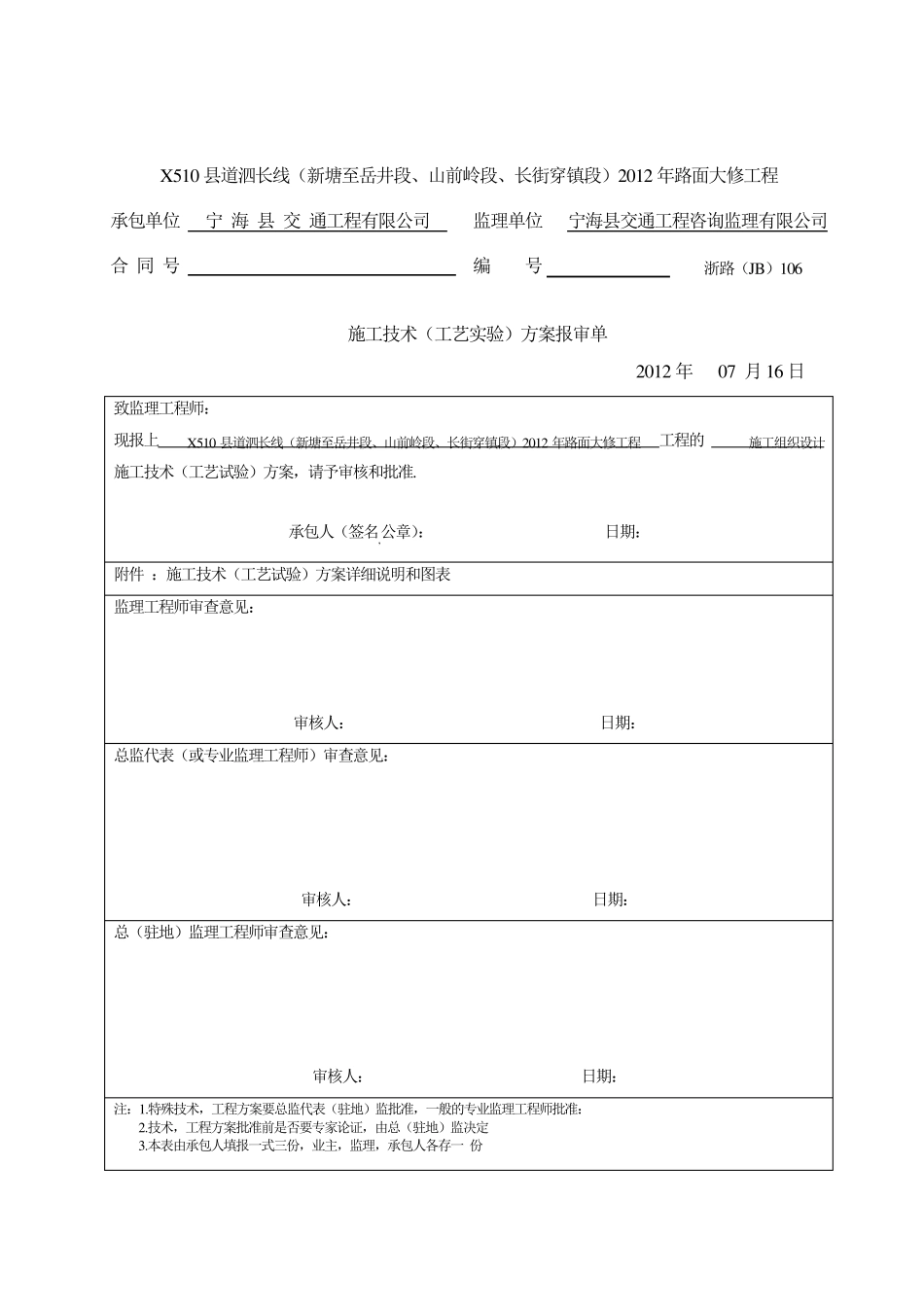

X 510 县道泗长线(新塘至岳井段、山前岭段、长街穿镇段)2012 年路面大修工程 开 工 报 告 宁海县交通工程有限公司 X 510 县道泗长线(新塘至岳井段、山前岭段、长街穿镇段)2012 年路面大修工程 项目部 二零一二年七月十六号 X 510 县道泗长线(新塘至岳井段、山前岭段、长街穿镇段)2012 年路面大修工程 承包单位 宁 海 县 交 通工程有限公司 监理单位 宁海县交通工程咨询监理有限公司 合 同 号 编 号 浙路(JB)106 施工技术(工艺实验)方案报审单 2012 年 07 月 16 日 致监理工程师: 现报上 X 510 县道泗长线(新塘至岳井段、山前岭段、长街穿镇段)2012 年路面大修工程 工程的 施工组织设计 施工技术(工艺试验)方案,请予审核和批准. 承包人(签名,公章): 日期: 附件 :施工技术(工艺试验)方案详细说明和图表 监理工程师审查意见: 审核人: 日期: 总监代表(或专业监理工程师)审查意见: 审核人: 日期: 总(驻地)监理工程师审查意见: 审核人: 日期: 注:1.特殊技术,工程方案要总监代表(驻地)监批准,一般的专业监理工程师批准: 2.技术,工程方案批准前是否要专家论证,由总(驻地)监决定 3.本表由承包人填报一式三份,业主,监理,承包人各存一 份 X510 县道泗长线(新塘至岳井段、山前岭段、长街穿镇段)2012 年路面大修工程 承包单位 宁 海 县 交 通工程有限公司 监理单位 宁海县交通工程咨询监理有限公司 合 同 号 编 号 浙路(JB)103 项目开工申请报告 2012 年 07 月 16 日 申请开工日期 2012. 7.16 计划完工日期 2012.11.15 共计划日历天 123 天 合同规定期 自 年 月 日 至 年 月 日 止 天 承包人主要施工准备工作情况自检说明 监 理 检 查 意 见 主要施工管理人员到位情况 (含合同规定人员替换情况) 已到位 主要施工机具设备到场情况 已到场 主要材料采购意向及进场情况 已落实 质量保证(或ISO9002 管理)体系建立情况 已建立 安全质量自检机构建立情况 已建立 施工驻地及临时工程(含借地)设备情况 已落实 工地实验室建立及临时资质报批情况 已建立 基准点,线,地面线复测情况 已复测 其他有关情况说明 附件 1.以上合同自检情况的有关资料工 份。 3.其他: 2.合同段工程实施性施工组织设计方案 项目经理: 技术负责人: 年 月 日 监理 审批 意见...
