单位及分部工程开工申请制度

单位及分部工程开工申请制度_第1页
1/2
单位及分部工程开工申请制度_第2页
2/2

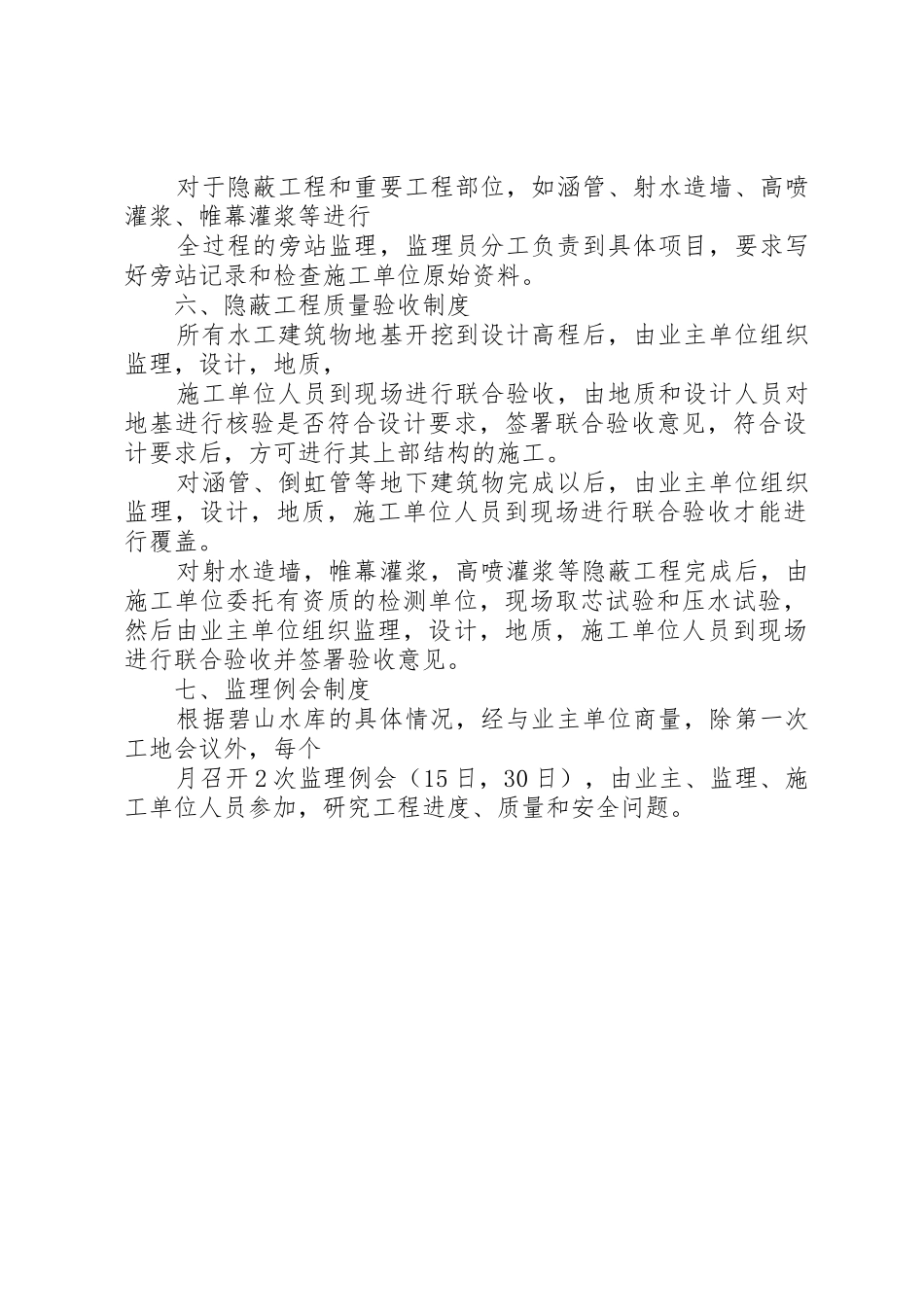

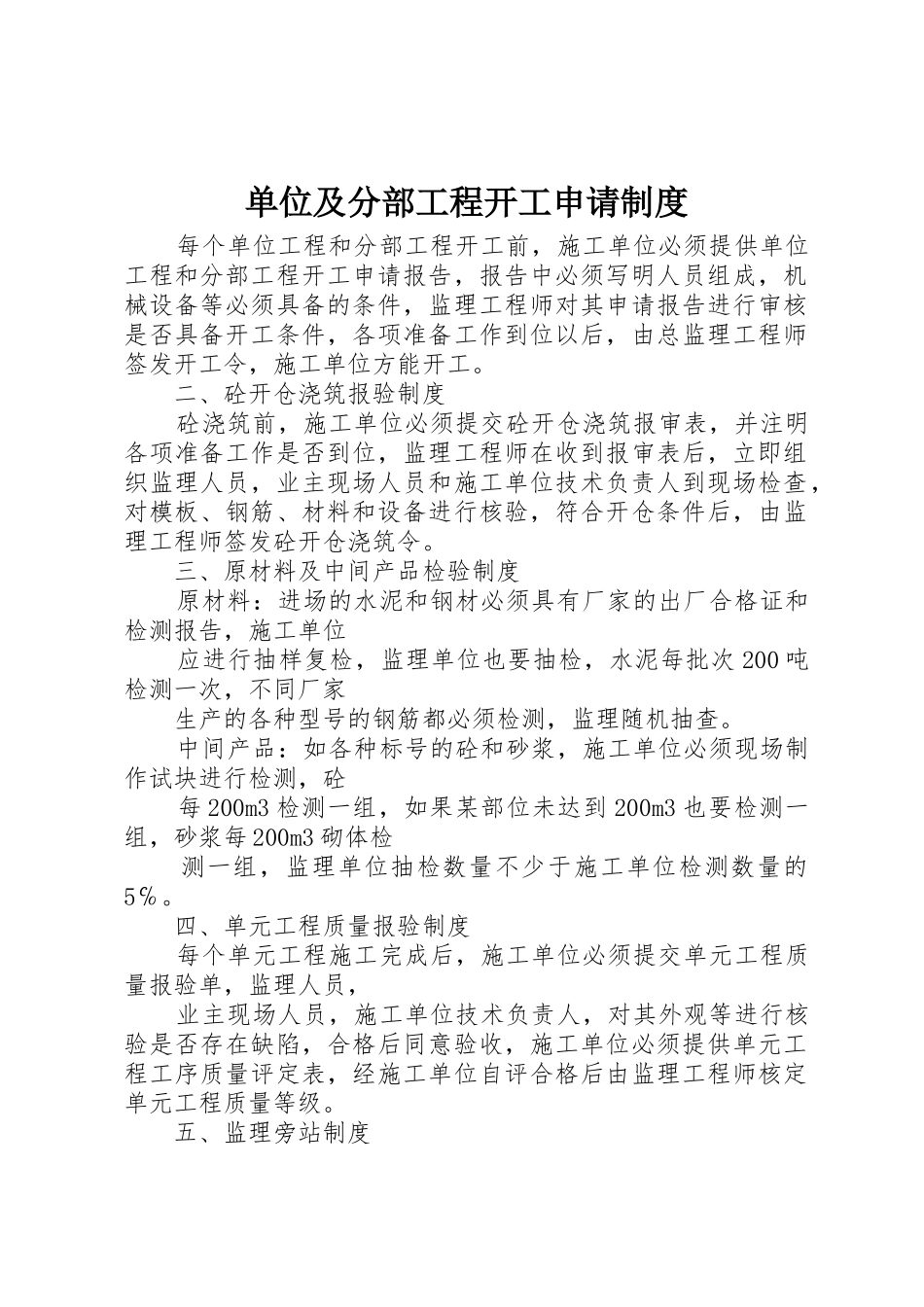

单位及分部工程开工申请制度 每个单位工程和分部工程开工前,施工单位必须提供单位工程和分部工程开工申请报告,报告中必须写明人员组成,机械设备等必须具备的条件,监理工程师对其申请报告进行审核是否具备开工条件,各项准备工作到位以后,由总监理工程师签发开工令,施工单位方能开工。 二、砼开仓浇筑报验制度 砼浇筑前,施工单位必须提交砼开仓浇筑报审表,并注明各项准备工作是否到位,监理工程师在收到报审表后,立即组织监理人员,业主现场人员和施工单位技术负责人到现场检查,对模板、钢筋、材料和设备进行核验,符合开仓条件后,由监理工程师签发砼开仓浇筑令。 三、原材料及中间产品检验制度 原材料:进场的水泥和钢材必须具有厂家的出厂合格证和检测报告,施工单位 应进行抽样复检,监理单位也要抽检,水泥每批次 200 吨检测一次,不同厂家 生产的各种型号的钢筋都必须检测,监理随机抽查。 中间产品:如各种标号的砼和砂浆,施工单位必须现场制作试块进行检测,砼 每 200m3 检测一组,如果某部位未达到 200m3 也要检测一组,砂浆每 200m3 砌体检 测一组,监理单位抽检数量不少于施工单位检测数量的5℅。 四、单元工程质量报验制度 每个单元工程施工完成后,施工单位必须提交单元工程质量报验单,监理人员, 业主现场人员,施工单位技术负责人,对其外观等进行核验是否存在缺陷,合格后同意验收,施工单位必须提供单元工程工序质量评定表,经施工单位自评合格后由监理工程师核定单元工程质量等级。 五、监理旁站制度 对于隐蔽工程和重要工程部位,如涵管、射水造墙、高喷灌浆、帷幕灌浆等进行 全过程的旁站监理,监理员分工负责到具体项目,要求写好旁站记录和检查施工单位原始资料。 六、隐蔽工程质量验收制度 所有水工建筑物地基开挖到设计高程后,由业主单位组织监理,设计,地质, 施工单位人员到现场进行联合验收,由地质和设计人员对地基进行核验是否符合设计要求,签署联合验收意见,符合设计要求后,方可进行其上部结构的施工。 对涵管、倒虹管等地下建筑物完成以后,由业主单位组织监理,设计,地质,施工单位人员到现场进行联合验收才能进行覆盖。 对射水造墙,帷幕灌浆,高喷灌浆等隐蔽工程完成后,由施工单位委托有资质的检测单位,现场取芯试验和压水试验,然后由业主单位组织监理,设计,地质,施工单位人员到现场进行联合验收并签署验收意见。 七、监理例会制度 根据碧山水库的具体情...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

单位及分部工程开工申请制度

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
