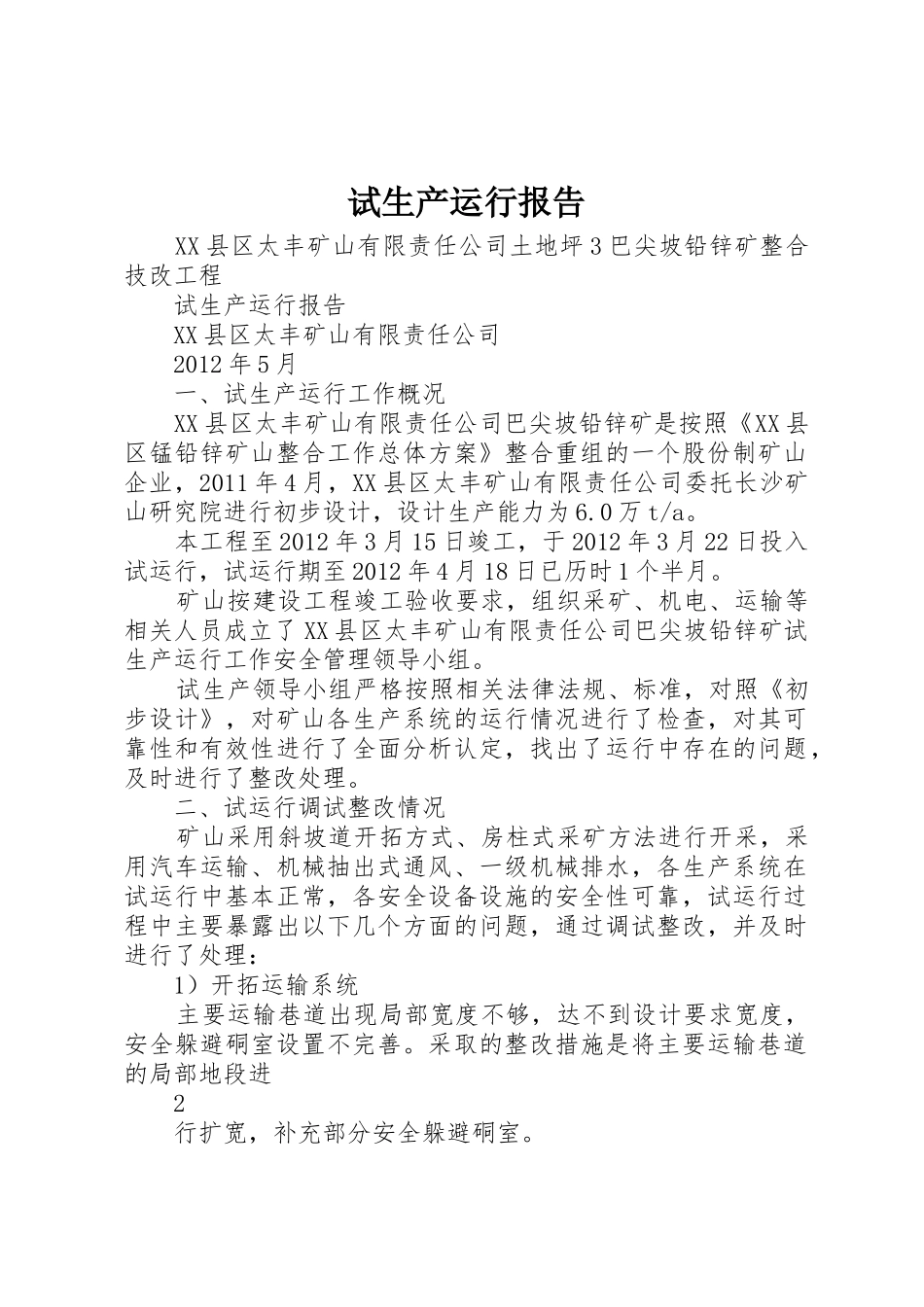

试生产运行报告 XX 县区太丰矿山有限责任公司土地坪 3 巴尖坡铅锌矿整合技改工程 试生产运行报告 XX 县区太丰矿山有限责任公司 2012 年 5 月 一、试生产运行工作概况 XX 县区太丰矿山有限责任公司巴尖坡铅锌矿是按照《XX 县区锰铅锌矿山整合工作总体方案》整合重组的一个股份制矿山企业,2011 年 4 月,XX 县区太丰矿山有限责任公司委托长沙矿山研究院进行初步设计,设计生产能力为 6.0 万 t/a。 本工程至 2012 年 3 月 15 日竣工,于 2012 年 3 月 22 日投入试运行,试运行期至 2012 年 4 月 18 日已历时 1 个半月。 矿山按建设工程竣工验收要求,组织采矿、机电、运输等相关人员成立了 XX 县区太丰矿山有限责任公司巴尖坡铅锌矿试生产运行工作安全管理领导小组。 试生产领导小组严格按照相关法律法规、标准,对照《初步设计》,对矿山各生产系统的运行情况进行了检查,对其可靠性和有效性进行了全面分析认定,找出了运行中存在的问题,及时进行了整改处理。 二、试运行调试整改情况 矿山采用斜坡道开拓方式、房柱式采矿方法进行开采,采用汽车运输、机械抽出式通风、一级机械排水,各生产系统在试运行中基本正常,各安全设备设施的安全性可靠,试运行过程中主要暴露出以下几个方面的问题,通过调试整改,并及时进行了处理: 1)开拓运输系统 主要运输巷道出现局部宽度不够,达不到设计要求宽度,安全躲避硐室设置不完善。采取的整改措施是将主要运输巷道的局部地段进 2 行扩宽,补充部分安全躲避硐室。 2)通风系统 井下通风风量和风速偏小,达不到初步设计的最低风量和风速要求,主要原因是主回风巷道内存在漏风现象。采取的整改措施是加强主回风道与老采空区之间的密闭,减少漏风、串风。 独头掘进工作面风质不符合要求,主要原因是局扇安装位置不当。采取的整改措施是将局扇安装在进风侧距离进风口不小于 10m 的位置,同时加强风筒的维护安装工作。 3)供电系统 个别采掘工作面未使用 36v 安全电压照明,采取的整改措施是于一周内将各采掘作业面全部配备行灯变压器,保证采掘工作面全部使用 36v 安全电压照明。 4)安全避险“六大系统” 通讯联络系统存在主风机房的电话不通,要求立即进行检修。供水自救系统存在局部巷道段达 400m 的距离未安装分水管(三通和阀门),采取的整改措施是增加分水管(三通和阀门)的安装,确保其间隔距离不超过 300m,独头掘进巷道距掘进...
