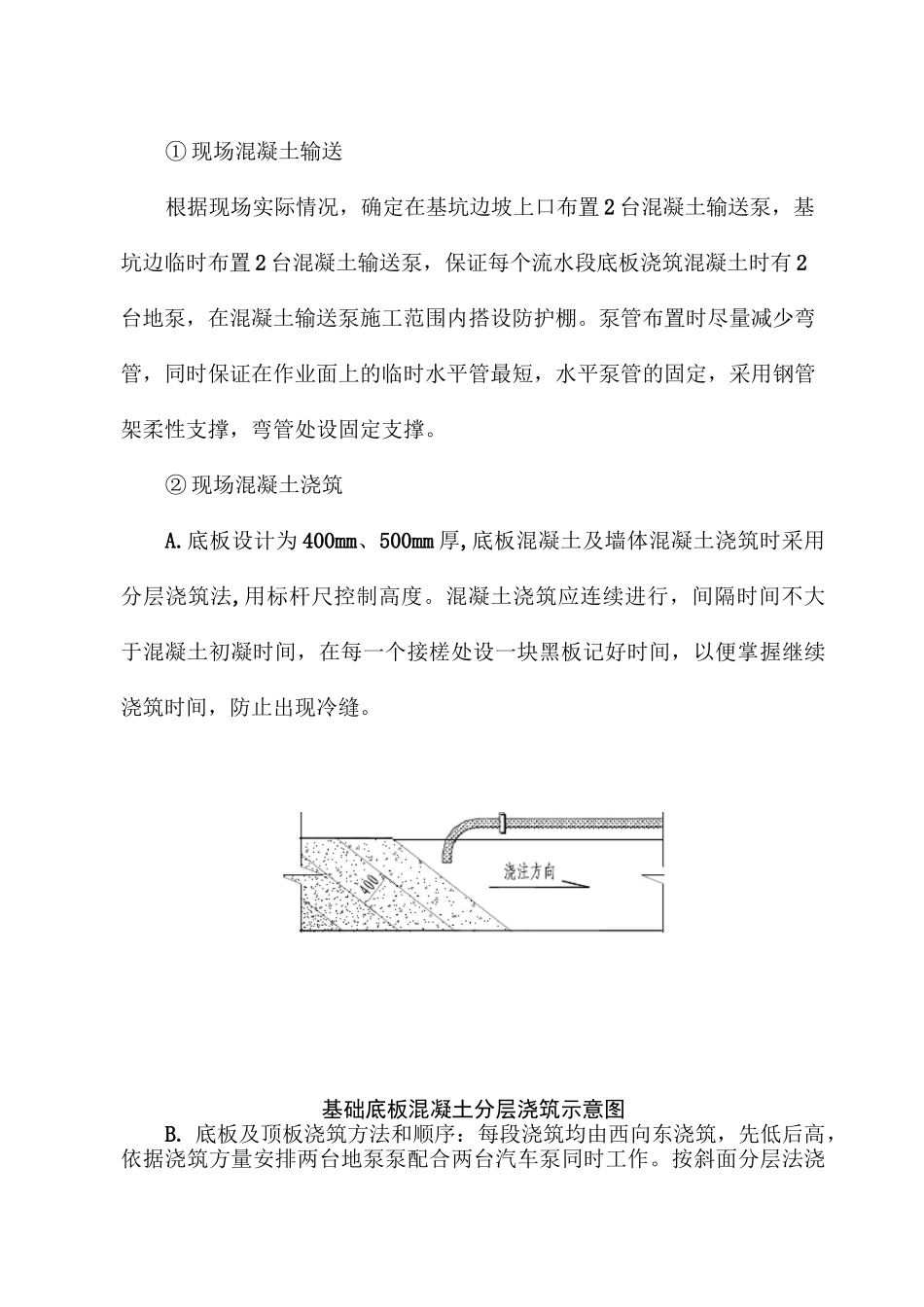

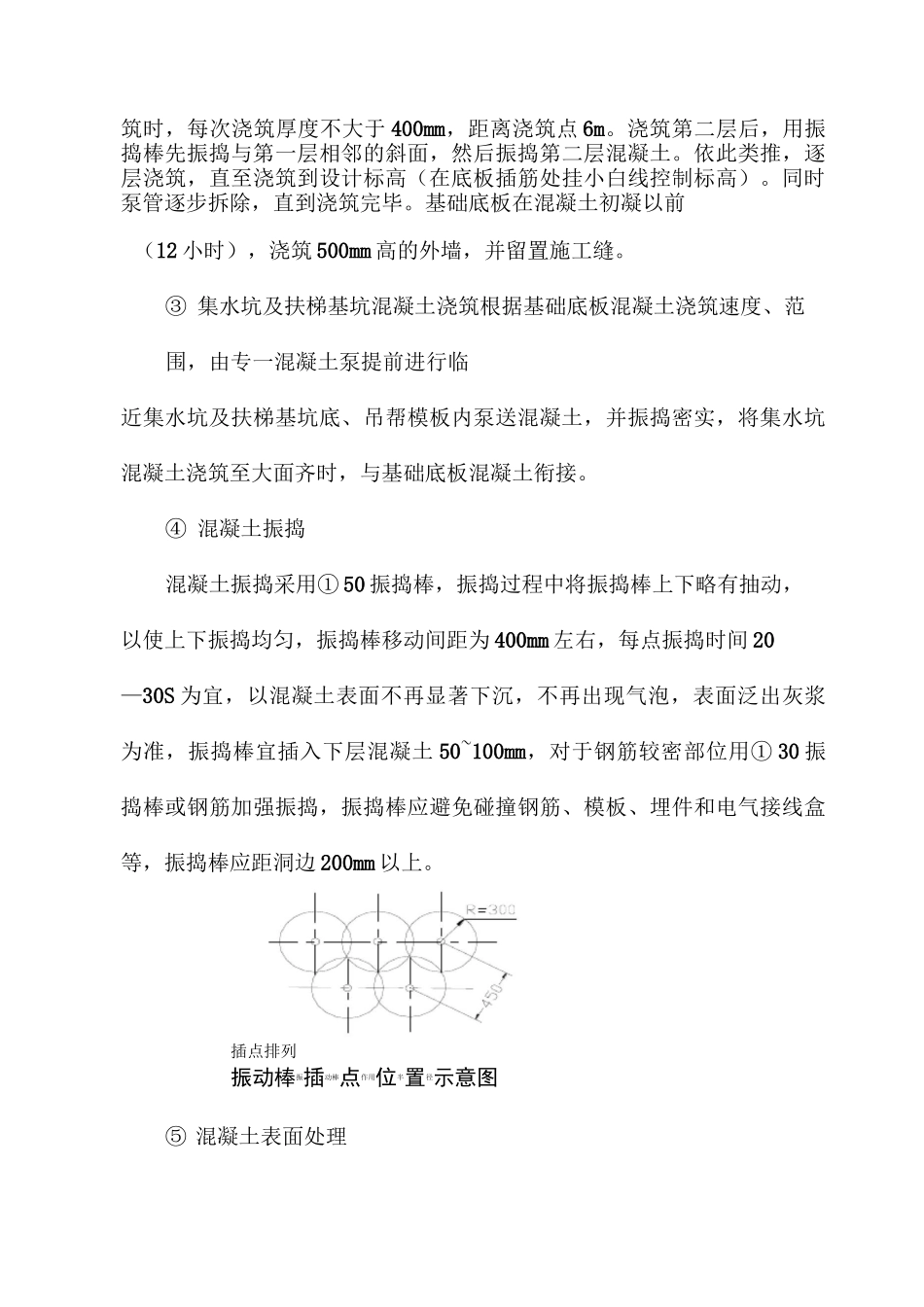

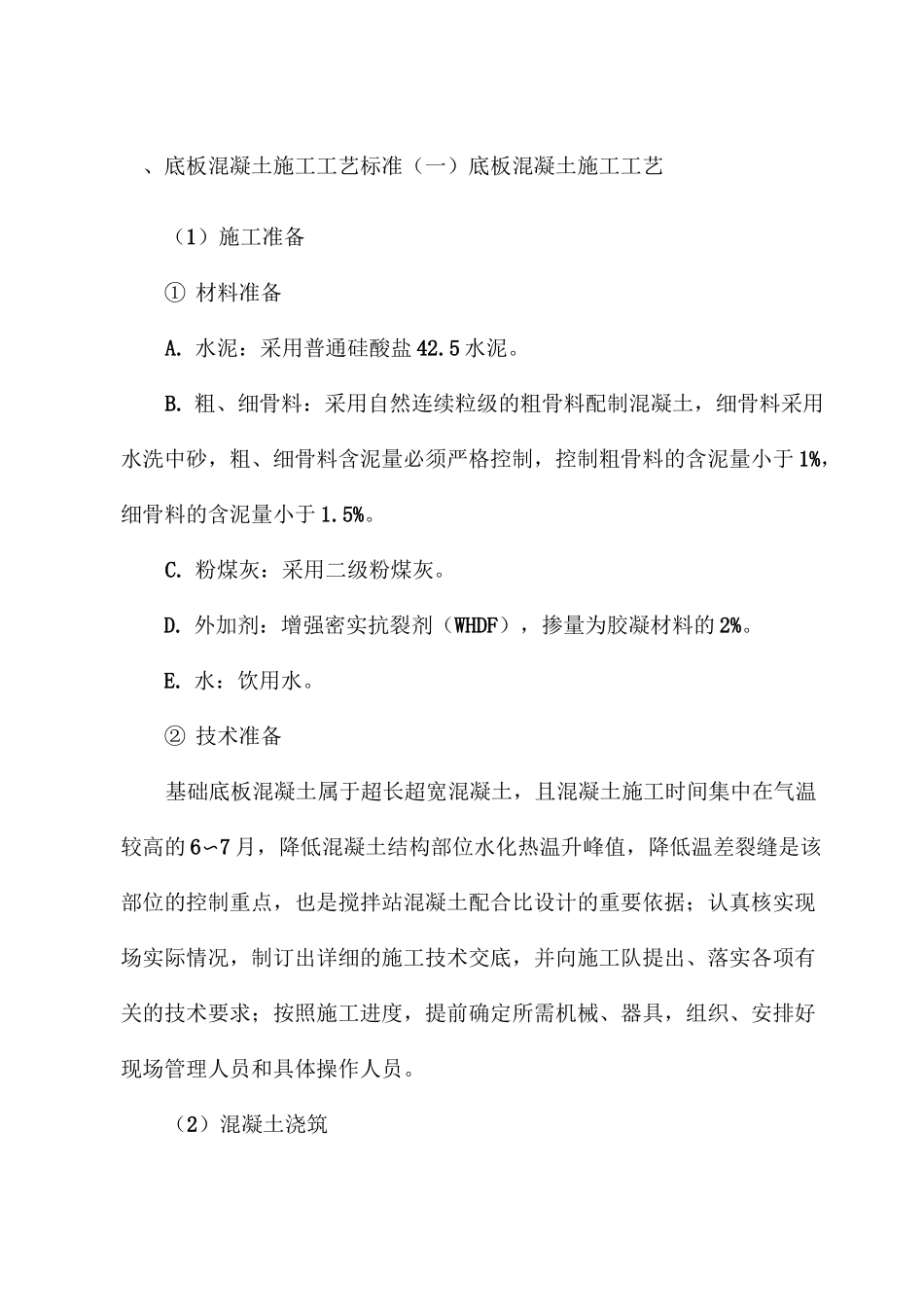

、底板混凝土施工工艺标准(一)底板混凝土施工工艺(1)施工准备① 材料准备A. 水泥:采用普通硅酸盐 42.5 水泥。B. 粗、细骨料:采用自然连续粒级的粗骨料配制混凝土,细骨料采用水洗中砂,粗、细骨料含泥量必须严格控制,控制粗骨料的含泥量小于 1%,细骨料的含泥量小于 1.5%。C. 粉煤灰:采用二级粉煤灰。D. 外加剂:增强密实抗裂剂(WHDF),掺量为胶凝材料的 2%。E. 水:饮用水。② 技术准备基础底板混凝土属于超长超宽混凝土,且混凝土施工时间集中在气温较高的 6〜7 月,降低混凝土结构部位水化热温升峰值,降低温差裂缝是该部位的控制重点,也是搅拌站混凝土配合比设计的重要依据;认真核实现场实际情况,制订出详细的施工技术交底,并向施工队提出、落实各项有关的技术要求;按照施工进度,提前确定所需机械、器具,组织、安排好现场管理人员和具体操作人员。(2)混凝土浇筑① 现场混凝土输送根据现场实际情况,确定在基坑边坡上口布置 2 台混凝土输送泵,基坑边临时布置 2 台混凝土输送泵,保证每个流水段底板浇筑混凝土时有 2台地泵,在混凝土输送泵施工范围内搭设防护棚。泵管布置时尽量减少弯管,同时保证在作业面上的临时水平管最短,水平泵管的固定,采用钢管架柔性支撑,弯管处设固定支撑。② 现场混凝土浇筑A.底板设计为 400mm、500mm 厚,底板混凝土及墙体混凝土浇筑时采用分层浇筑法,用标杆尺控制高度。混凝土浇筑应连续进行,间隔时间不大于混凝土初凝时间,在每一个接槎处设一块黑板记好时间,以便掌握继续浇筑时间,防止出现冷缝。基础底板混凝土分层浇筑示意图B. 底板及顶板浇筑方法和顺序:每段浇筑均由西向东浇筑,先低后高,依据浇筑方量安排两台地泵泵配合两台汽车泵同时工作。按斜面分层法浇筑时,每次浇筑厚度不大于 400mm,距离浇筑点 6m。浇筑第二层后,用振捣棒先振捣与第一层相邻的斜面,然后振捣第二层混凝土。依此类推,逐层浇筑,直至浇筑到设计标高(在底板插筋处挂小白线控制标高)。同时泵管逐步拆除,直到浇筑完毕。基础底板在混凝土初凝以前(12 小时),浇筑 500mm 高的外墙,并留置施工缝。③ 集水坑及扶梯基坑混凝土浇筑根据基础底板混凝土浇筑速度、范围,由专一混凝土泵提前进行临近集水坑及扶梯基坑底、吊帮模板内泵送混凝土,并振捣密实,将集水坑混凝土浇筑至大面齐时,与基础底板混凝土衔接。④ 混凝土振捣混凝土振捣采用① 50 振捣棒,振捣过程中将振捣棒上...
