一、工程概况: ××××××工程,由××××××设计,北××××××监理,××××××承担施工
该工程为新建联合厂房,由3 个宽分别为30 m、24m、24m 主跨和东面1 个宽9 m的现浇结构附跨组成,西面设置一宽24 m 的成品库,车间总长183 m,总宽78m,轨顶标高8
50m,车间高度16
30m,建筑面积为14366m²,工程±0
000 相当于绝对标高46
20m,混凝土排架、框架结构
本工程主要预制构件包括: 1)、预制钢筋砼排架柱 136 根,为工型截面,截面尺寸下柱 500×900,上柱 500×400,排架柱全长13
55 m ,最重约 12
2)、预制山墙抗风柱共 16 根,为工型截面,截面尺寸下柱 400×800,上柱 400×400,抗风柱全长最长为16
550m,最短为15
最重约 10
89t 3)、预应力折线型屋架:24m 跨共 68 榀,最重为11
275t ,30m 跨共 27 榀,最重为14
4)、钢筋混凝土吊车梁共计176 根,跨度6m,梁高分1
9m 两种,单根最重约 4
本工程除预应力混凝土屋面板委托山东圣大建设集团预制外,其余预制构件均由我单位现场预制
二、施工目标: 本工程质量目标为创国家优良工程
公司要求预制柱施工要达到清水混凝土标准,预应力混凝土折线形屋架、钢筋混凝土吊车梁及其他小型预制构件为普通混凝土标准

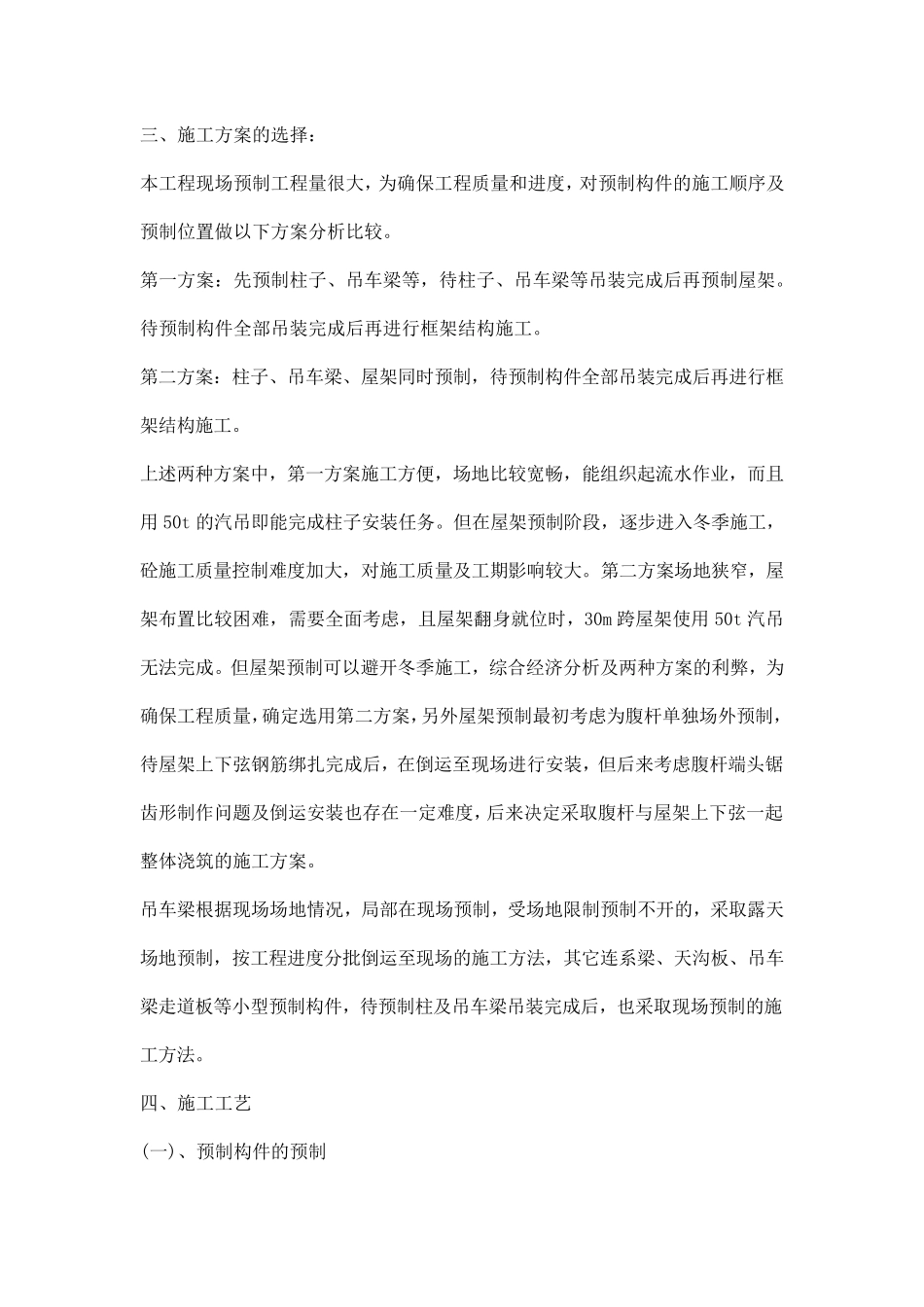

三、施工方案的选择: 本工程现场预制工程量很大,为确保工程质量和进度,对预制构件的施工顺序及预制位置做以下方案分析比较
第一方案:先预制柱子、吊车梁等,待柱子、吊车梁等吊装完成后再预制屋架
待预制构件全部吊装完成后再进行框架结构施工
第二方案:柱子、吊车梁、屋架同时预制,待预制构件全部吊装完成后再进行框架结构施工

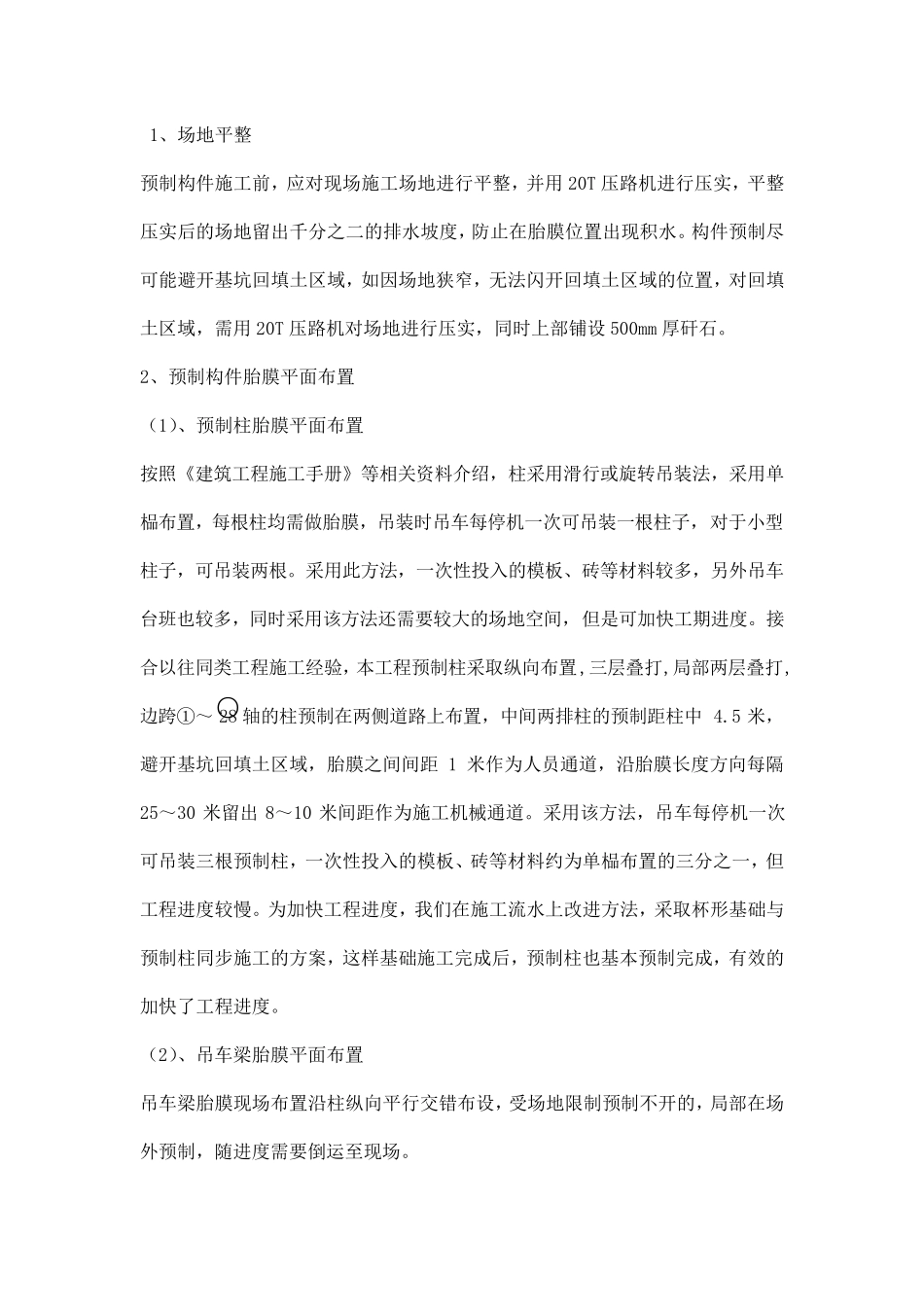

上述两种方案中,第一方案施工方便,
