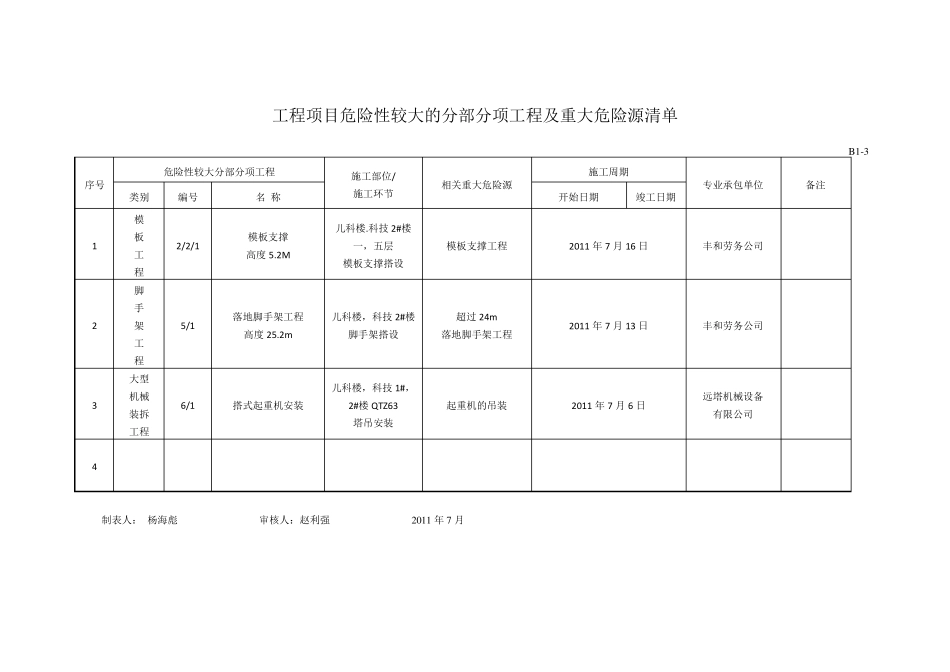

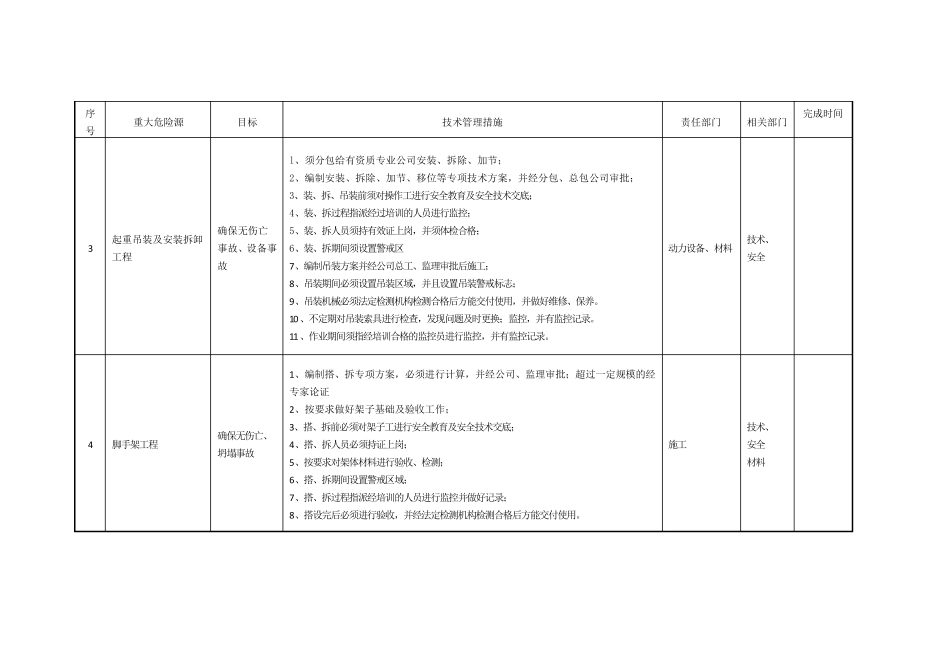

工程项目危险性较大的分部分项工程及重大危险源清单 B 1-3 序号 危险性较大分部分项工程 施工部位/ 施工环节 相关重大危险源 施工周期 专业承包单位 备注 类别 编号 名 称 开始日期 竣工日期 1 模 板 工 程 2/2/1 模板支撑 高度5.2M 儿科楼.科技2#楼一,五层 模板支撑搭设 模板支撑工程 2011 年 7 月 16 日 丰和劳务公司 2 脚 手 架 工 程 5/1 落地脚手架工程 高度25.2m 儿科楼,科技2#楼 脚手架搭设 超过 24m 落地脚手架工程 2011 年 7 月 13 日 丰和劳务公司 3 大型 机械 装拆 工程 6/1 搭式起重机安装 儿科楼,科技1#,2#楼QTZ63 塔吊安装 起重机的吊装 2011 年 7 月 6 日 远塔机械设备 有限公司 4 制表人: 杨海彪 审核人:赵利强 2011 年 7 月 B 1-3 重大危险源控制目标和管理方案 单位: 中天建设集团有限公司 工程名称: 中山医院肝肿瘤及心血管病综合楼工程 序号 重大危险源 目标 技术管理措施 责任部门 相关部门 完成时间 1 基坑支护、降水、土方开挖 确保无伤亡、 坍塌事故 l、编制支护方案,并经公司、监理审批确认,开挖深度超过 5 米的深基坑支护需专家论证; 2、如发包给分包方的,分包方必须有相应的资质; 3、定期对支护、边坡进行监视、测量;发现报警数据及时采取应急措施; 4、按要求做好临边防护及隔离措施; 5、按要求设置人员上下通道; 6、基坑边不得堆载超重、距基坑过近; 7、做好对施工人员的安全教育及安全技术交底。 8. 加强监控,按方案施工。 施工部门 技术部门 2 模板工程及支撑 体系 : 确保无伤亡、坍塌事故 1、编制搭 、拆 专项 方案,并请 专家论证,经公司技术负 责人、项 目总 监审批,建设单位项 目负 责人签 字 报安监站 备 案; 2、搭 、拆 前 必须由 项 目技术负 责人或 方案编制人对现场 管理人员和作 业 人员进行安全教育及安全技术交底; 3、搭 、拆 过程指 派 经培 训 的人员进行监控并做好记 录 ; 4、搭 、拆 期间设置警戒 区 域 ; 5、做好对混 凝 土输 送 设备 验 收 ,合格 后 方准 使 用 ; 6、搭 、拆 过程中技术负 责人应定期巡 查 专项 方案实 施情 况 7、搭 、拆 人员须穿 戴 好劳 动 保护用 品 (如安全带 、安全帽 、工具 袋 、工作 鞋 等 ); 8、搭 设完后 必须进行验 收 ...
