第 一 城 工 程 A 组 团 卸 料 平 台 施 工 方 案 1 2007 年4 月 一、 卸料平台设计 依据《钢结构设计规范》(GB50017-2003)和《施工手册》计算
卸料平台采用悬挑式钢平台,主梁采用20号槽钢制作,次梁采用12
6号槽钢制作,尺寸为5
0m,上铺宽度200mm长度5000mm厚度50mm的脚手板,并与槽钢绑扎牢固,中间焊接角钢50×5mm@250作檩条,主、次梁均采用手工电弧焊连接,且焊缝饱满,平台满铺木脚手板,槽钢上搭设组装防护栏杆用φ48×3
5钢管与匚20#槽钢焊接,平台三面作高度为1
4m高的护栏,护栏内侧用密目网周圈封严,护栏下口设置 180mm高挡脚板,护栏上严禁搭设物品,在平台的明显部位设置标牌,规定限定使用荷载,为1
悬挑钢平台的搁支点放置在阳台洞口位置的楼板上,为防止阳台板受压,在洞口位置钢平台底部放置方木,使平台在阳台位置悬空
另一端用钢丝绳斜拉住,每点各用两根直径为20mm的钢丝绳与上层结构拉接,其中一根作安全绳,操作时要保证两根绳均受力绷紧
平台钢丝绳采用直径为20mm的6×19+1钢丝绳,计8根
钢丝绳连接采用Y8-25绳卡,每根钢丝绳每处不少于3只
钢丝绳穿 过 吊 环 兜 住主梁,上部的拉结点利 用大 模 板施工形 成 的螺 栓 孔 洞,要保证一根钢丝绳穿 过 两个 螺 栓 孔 ,再 用绳卡连接,防止钢丝绳打 节 失 去 效 用

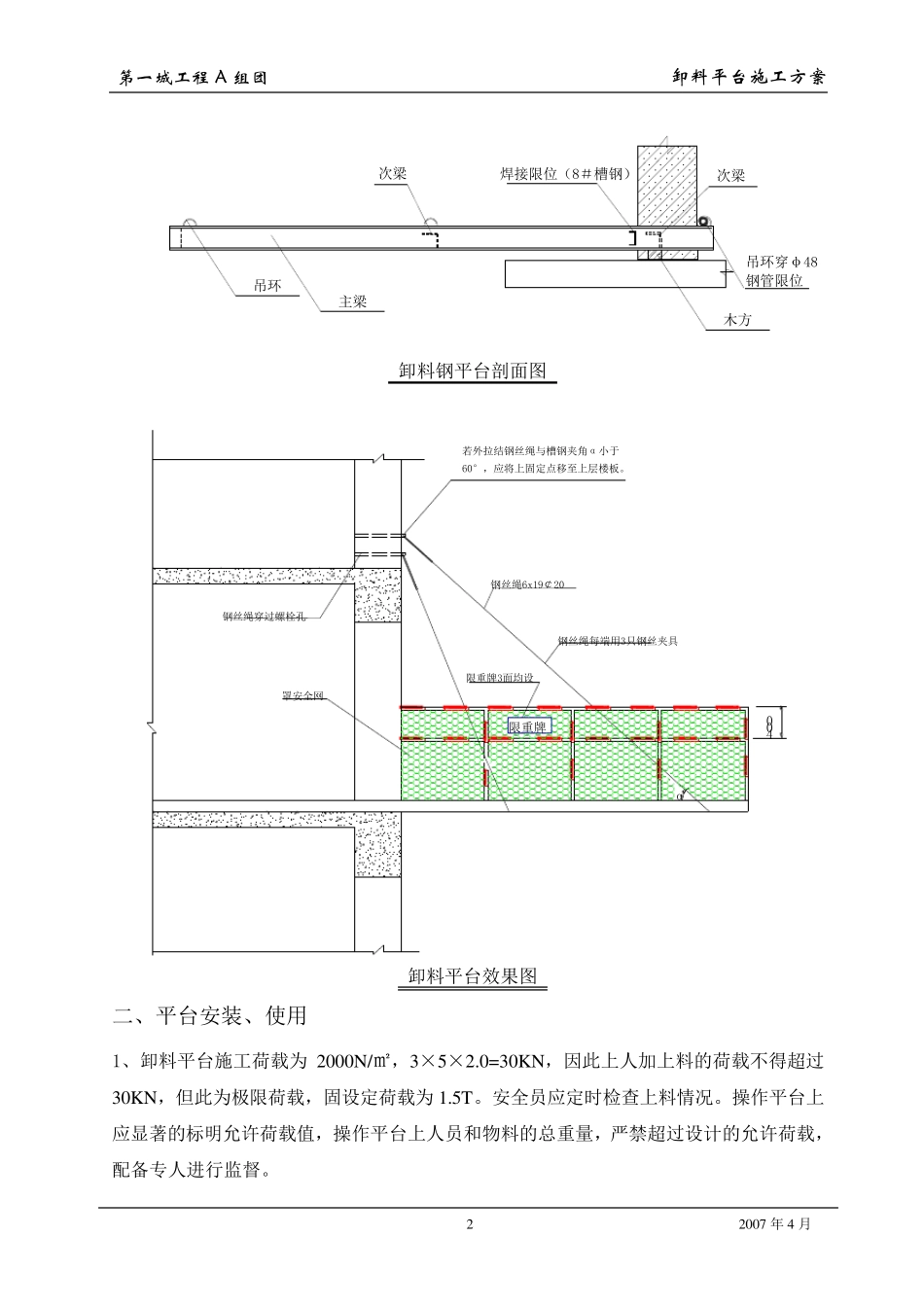

如 图 示 意 : φ48钢管木方焊接限位(8#槽钢)主梁次梁角钢檩条@250钢丝绳 卸料钢平台平面图 第 一 城 工 程 A 组 团 卸 料 平 台 施 工 方 案 2 2007 年4 月 次梁次梁焊接限位(8#槽钢)主梁吊环木方吊环穿φ48钢管限位 卸料钢平台剖面图 60°,应将上固定点移至上层楼板

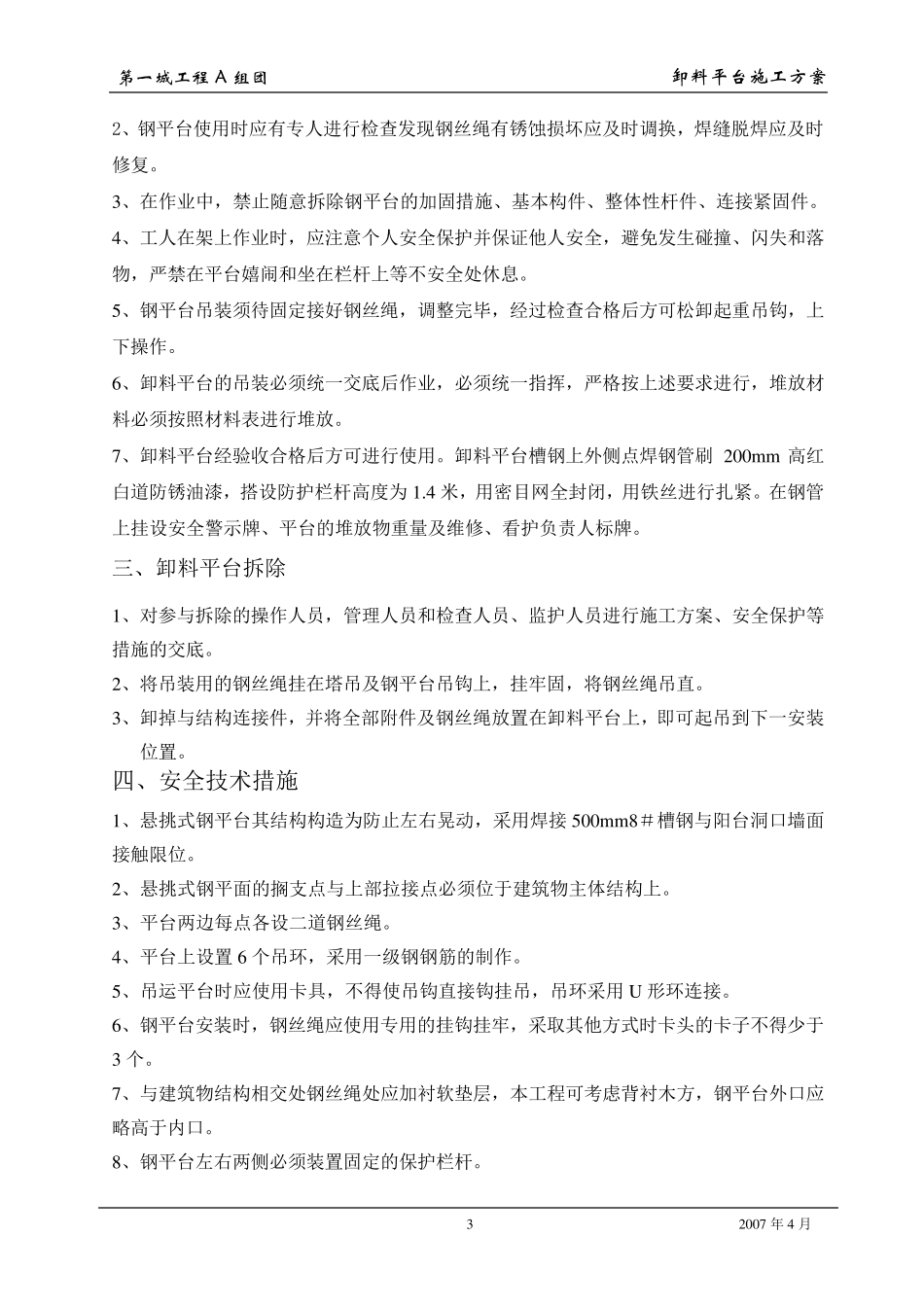

若外拉结钢丝绳与槽钢夹角α小于钢丝绳穿过螺栓孔罩安全网钢丝绳每端
