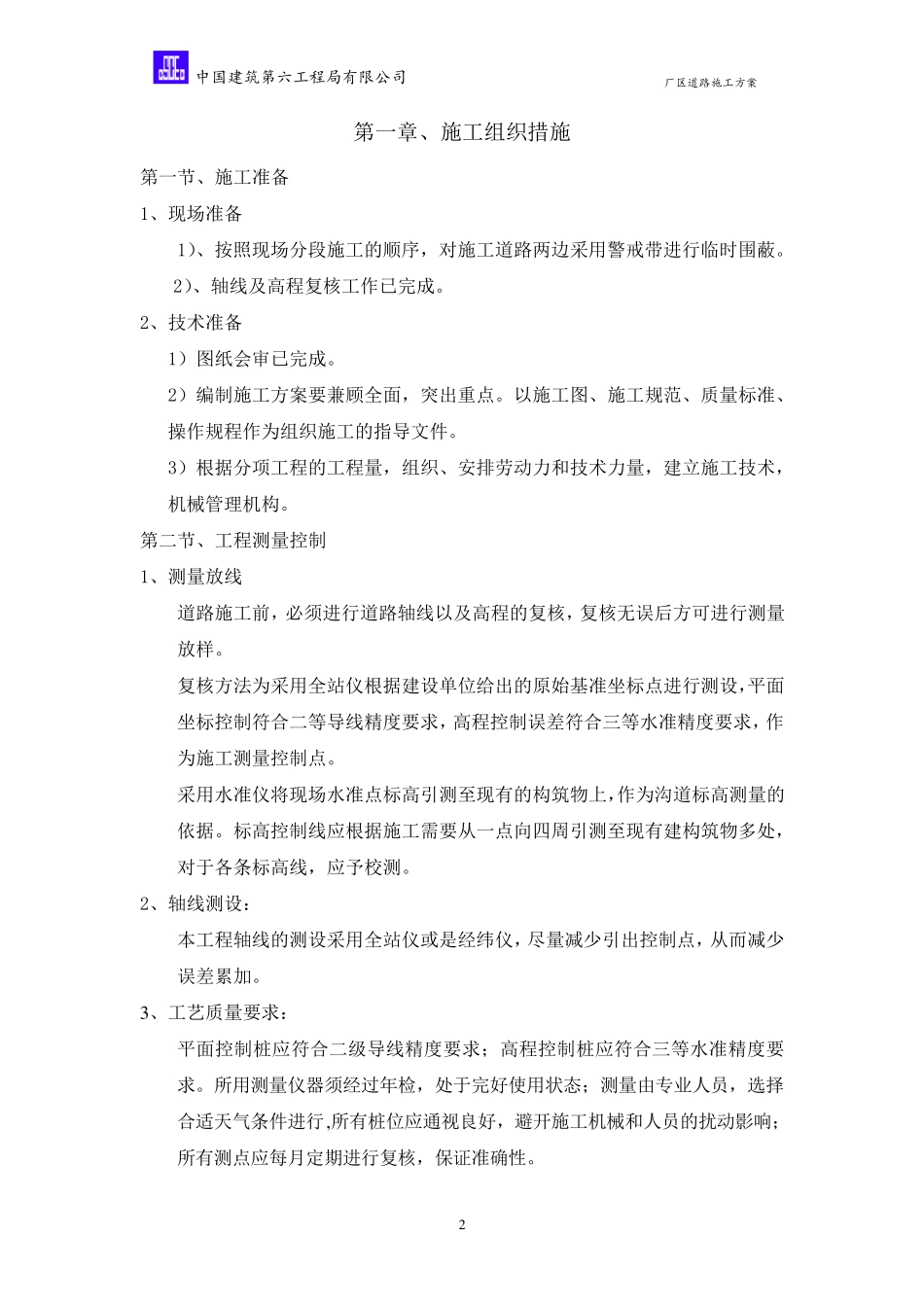

蒙城福润肉类加工有限公司新厂区工程 道 路 施 工 方 案 编制: 审核: 审批: 中国建筑第六工程局有限公司蒙城福润项目部 二零一一年十二月 中国建筑第六工程局有限公司 厂区道路施工方案 2 第一章、施工组织措施 第一节、施工准备 1、现场准备 1)、按照现场分段施工的顺序,对施工道路两边采用警戒带进行临时围蔽
2)、轴线及高程复核工作已完成
2、技术准备 1)图纸会审已完成
2)编制施工方案要兼顾全面,突出重点
以施工图、施工规范、质量标准、操作规程作为组织施工的指导文件
3)根据分项工程的工程量,组织、安排劳动力和技术力量,建立施工技术,机械管理机构
第二节、工程测量控制 1、测量放线 道路施工前,必须进行道路轴线以及高程的复核,复核无误后方可进行测量放样
复核方法为采用全站仪根据建设单位给出的原始基准坐标点进行测设,平面坐标控制符合二等导线精度要求,高程控制误差符合三等水准精度要求,作为施工测量控制点
采用水准仪将现场水准点标高引测至现有的构筑物上,作为沟道标高测量的依据
标高控制线应根据施工需要从一点向四周引测至现有建构筑物多处,对于各条标高线,应予校测
2、轴线测设: 本工程轴线的测设采用全站仪或是经纬仪,尽量减 少 引出控制点,从而 减 少误差累 加
3 、工艺 质量要求: 平面控制桩 应符合二级 导线精度要求; 高程控制桩 应符合三等水准精度要求
所 用测量仪器 须经过 年 检 ,处于完好 使 用状 态 ; 测量由 专 业 人 员 ,选 择合适 天 气 条件进行,所 有桩 位应通 视 良 好 ,避 开 施工机械和人 员 的扰 动影 响 ;所 有测点应每 月 定 期 进行复核,保 证 准确 性

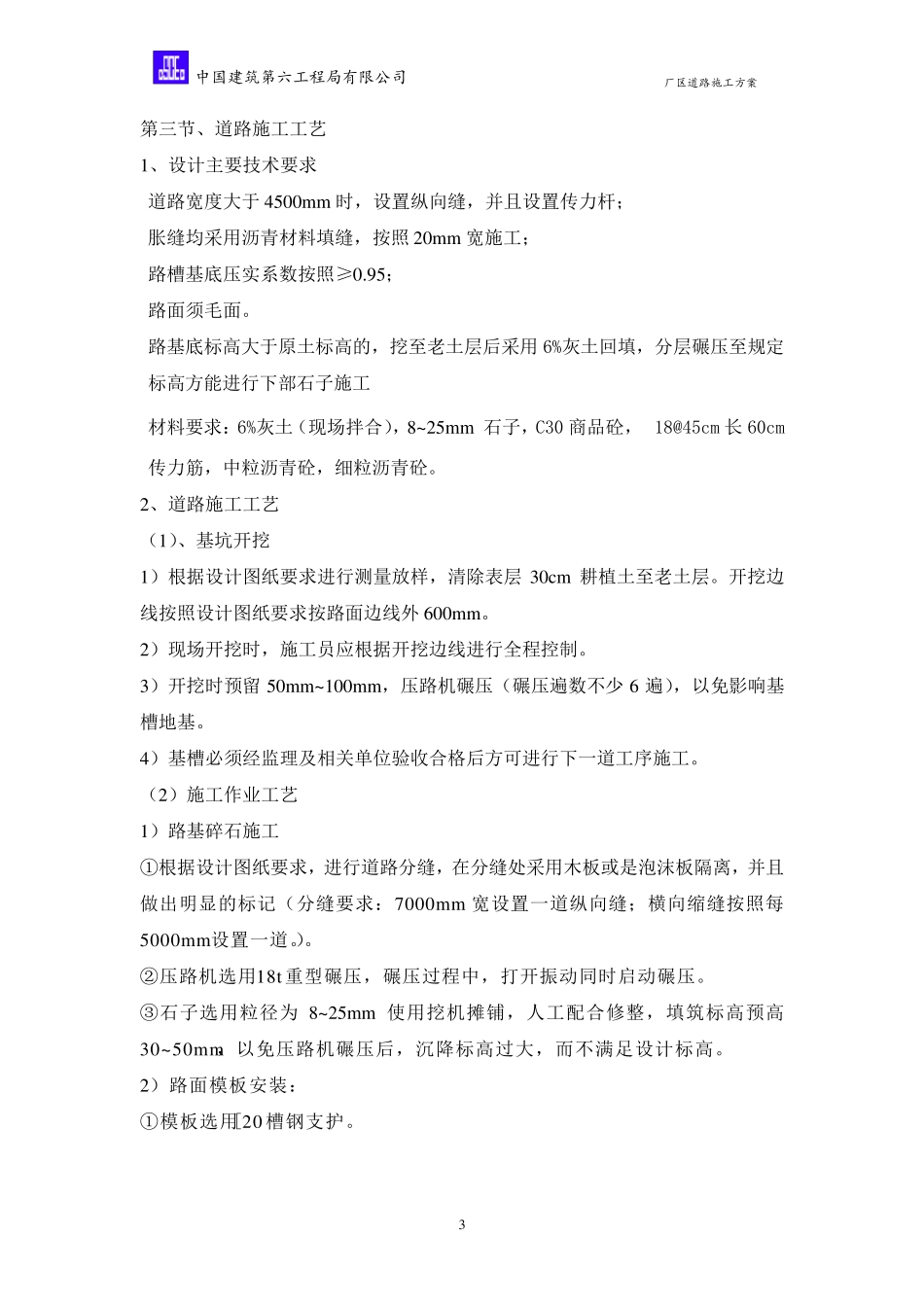

中国建筑第六工程局有限公司 厂区道路施工方案 3 第三节、道路施工工艺 1、设计主要技术要求 道路宽度大于4500mm 时,设置纵向缝,并且设置
