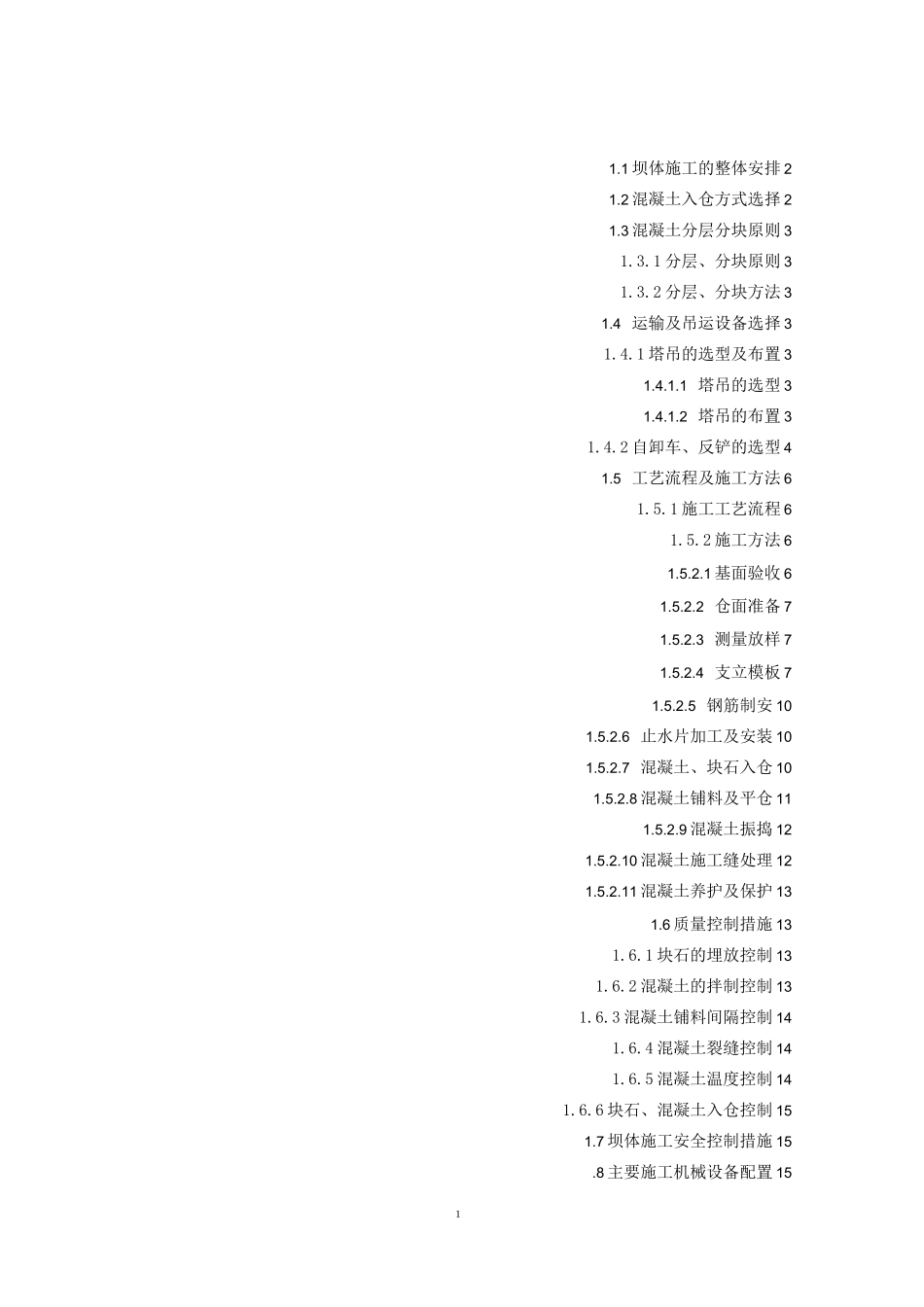

1 坝体施工的整体安排 21
2 混凝土入仓方式选择 21
3 混凝土分层分块原则 31
1 分层、分块原则 31
2 分层、分块方法 31
4 运输及吊运设备选择 31
1 塔吊的选型及布置 31
1 塔吊的选型 31
2 塔吊的布置 31
2 自卸车、反铲的选型 41
5 工艺流程及施工方法 61
1 施工工艺流程 61
2 施工方法 61
1 基面验收 61
2 仓面准备 71
3 测量放样 71
4 支立模板 71
5 钢筋制安 101
6 止水片加工及安装 101
7 混凝土、块石入仓 101
8 混凝土铺料及平仓 111
9 混凝土振捣 121
10 混凝土施工缝处理 121
11 混凝土养护及保护 131
6 质量控制措施 131
1 块石的埋放控制 131
2 混凝土的拌制控制 131
3 混凝土铺料间隔控制 141
4 混凝土裂缝控制 141
5 混凝土温度控制 141
6 块石、混凝土入仓控制 151
7 坝体施工安全控制措施 15
8 主要施工机械设备配置 1521
坝体混凝土浇筑1

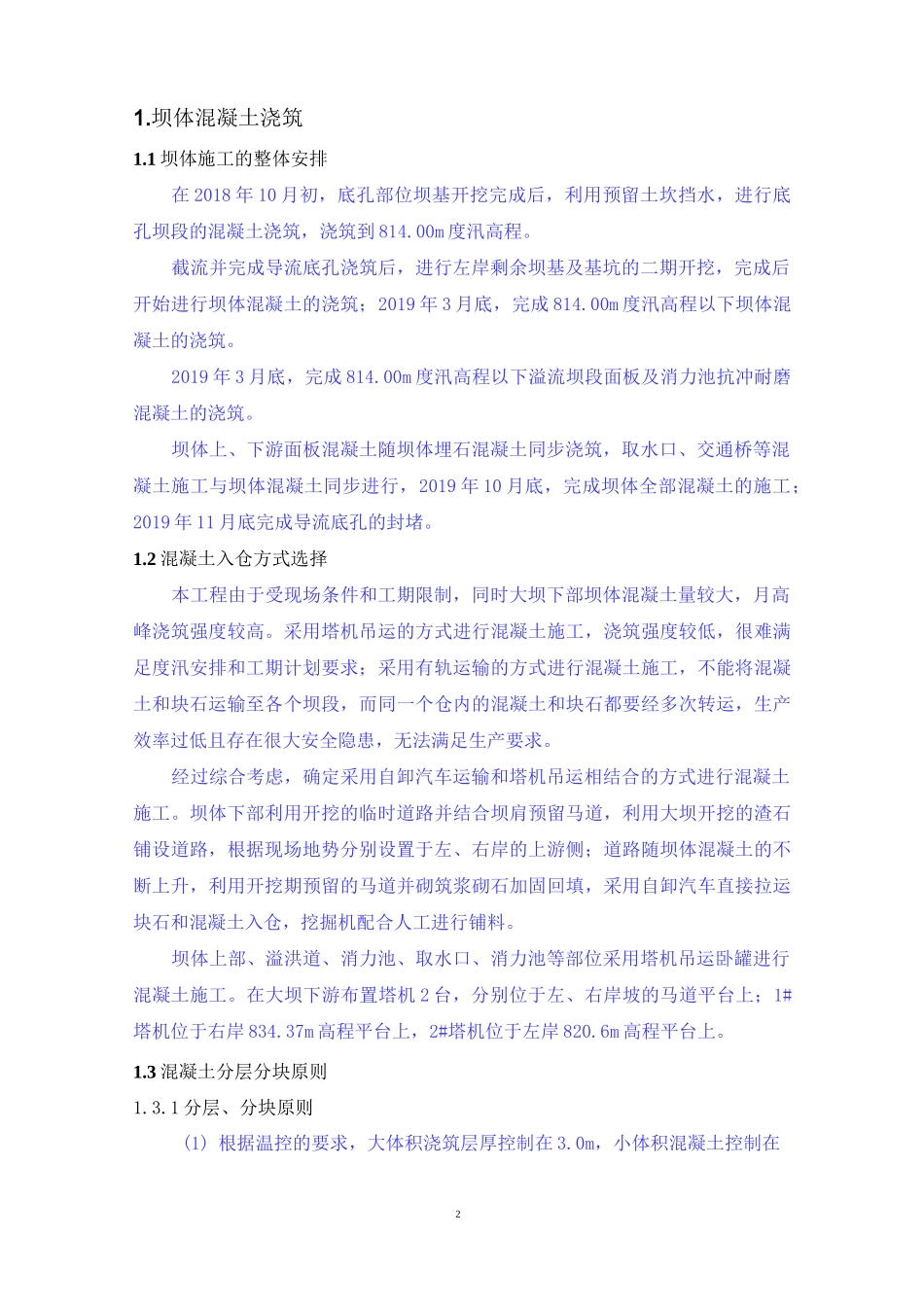

1 坝体施工的整体安排在 2018 年 10 月初,底孔部位坝基开挖完成后,利用预留土坎挡水,进行底孔坝段的混凝土浇筑,浇筑到 814
00m 度汛高程
截流并完成导流底孔浇筑后,进行左岸剩余坝基及基坑的二期开挖,完成后开始进行坝体混凝土的浇筑;2019 年 3 月底,完成 814
00m 度汛高程以下坝体混凝土的浇筑
2019 年 3 月底,完成 814
00m 度汛高程以下溢流坝段面板及消力池抗冲耐磨混凝土的浇筑
坝体上、下游面板混凝土随坝体埋石混凝土同步浇筑,取水口、交通桥等混凝土施工与坝体混凝土同步进行,20
