1 十里铺桥反循环钻孔灌注桩施工方案 一、工程概况 中牟县贾鲁河生态治理项目十里铺桥桩号7+366,桥长度为166m,交角为90度
桩基直径为1
5m的桩22根,桥台直径为1
2m的桩8根;桥位处表层均为砂壤土,土质类别主要有①砂壤土、②粉细砂、③中轻粉质壤土、④粉细砂、⑤中轻粉质壤土、⑥粉细砂、⑦中重粉质壤土、⑧粉细砂,承载力基本容许值为135KPa—300KPa
因此均采用反循环钻成孔灌注的施工方法
此工程的首件产品拟选择 7+366十里铺桥1-1#桩基,该桩长38m,桩基底设计高程为36
50m,桩基顶设计高程为74
50m,桩头高程为75
设计砼 75
(含 10%扩孔率) 二、工期安排 该桩基计划于 2014年 04月 27日开工,于 2014年 05月 26日完工
三、施工管理人员配置 姓名 职务 职责 备注 吴小萌 项目经理 全面负责本分部程施工工作 郭俊伟 施工员 负责本分部工程施工工作 聂茂兴 质检部部长 全面负责本项目质量检测工作 吴雪玲 质检员 负责本分部工程质检工作 张成株 安全员 负责本分部工程安全工作 四、施工准备 1
人员技术准备: 组织施工人员学习和掌握有关设计图纸和桥涵施工技术规范的有关规 2 定

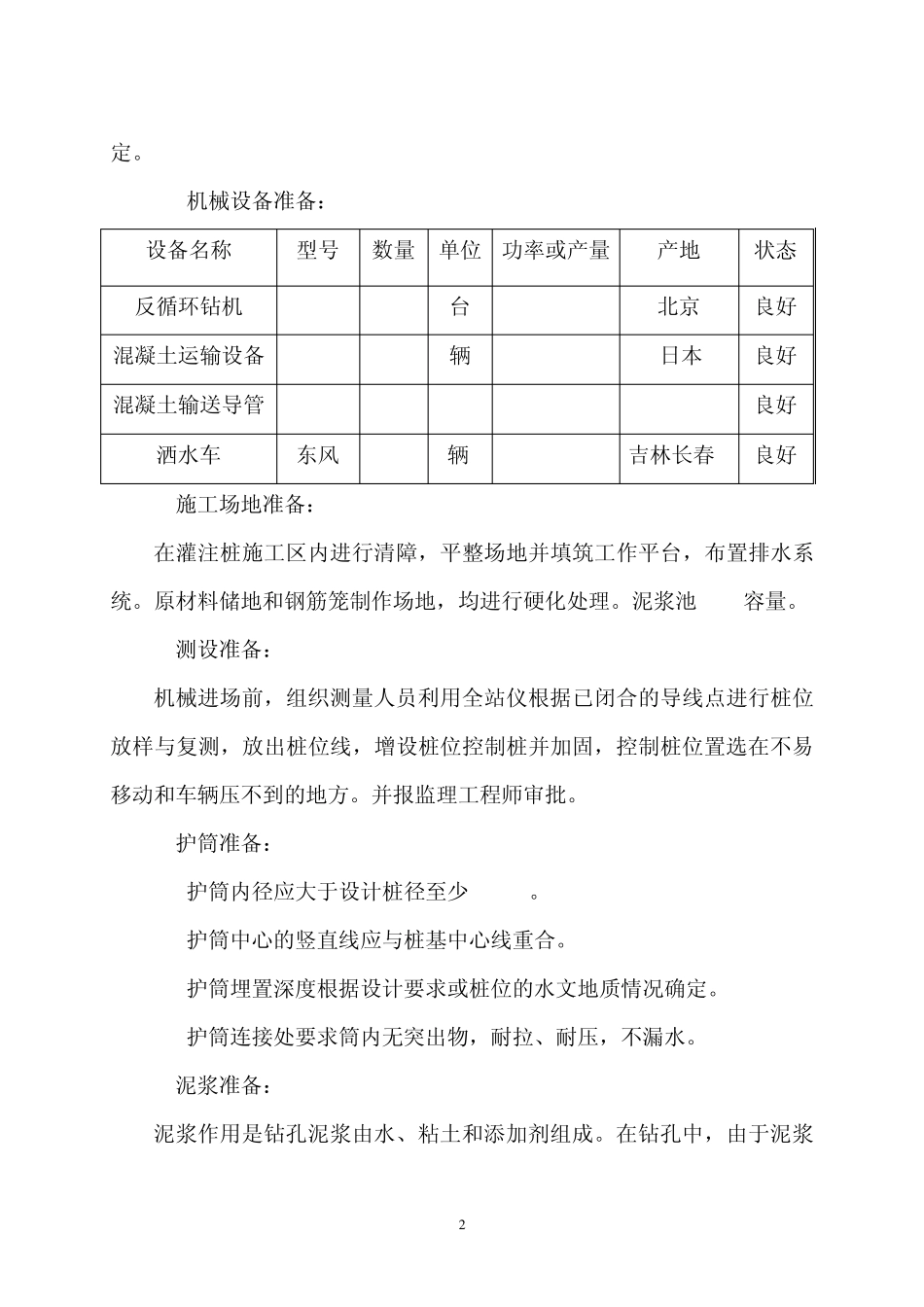

机械设备准备: 设备名称 型号 数量 单位 功率或产量 产地 状态 反循环钻机 GZ50 1 台 北京 良好 混凝土运输设备 CWA-54 4 辆 8m3 日本 良好 混凝土输送导管 45 m 良好 洒水车 东风 1 辆 8t 吉林长春 良好 3
施工场地准备: 在灌注桩施工区内进行清障,平整场地并填筑工作平台,布置排水系统
原材料储地和钢筋笼制作场地,均进行硬化处理
泥浆池 70m3容量
测设准备: 机械进场前,组织测量人员利用全站仪根据已闭合的导线点进行桩位放样与复测,放出桩位线,增设桩位控制桩并加固,控制桩
