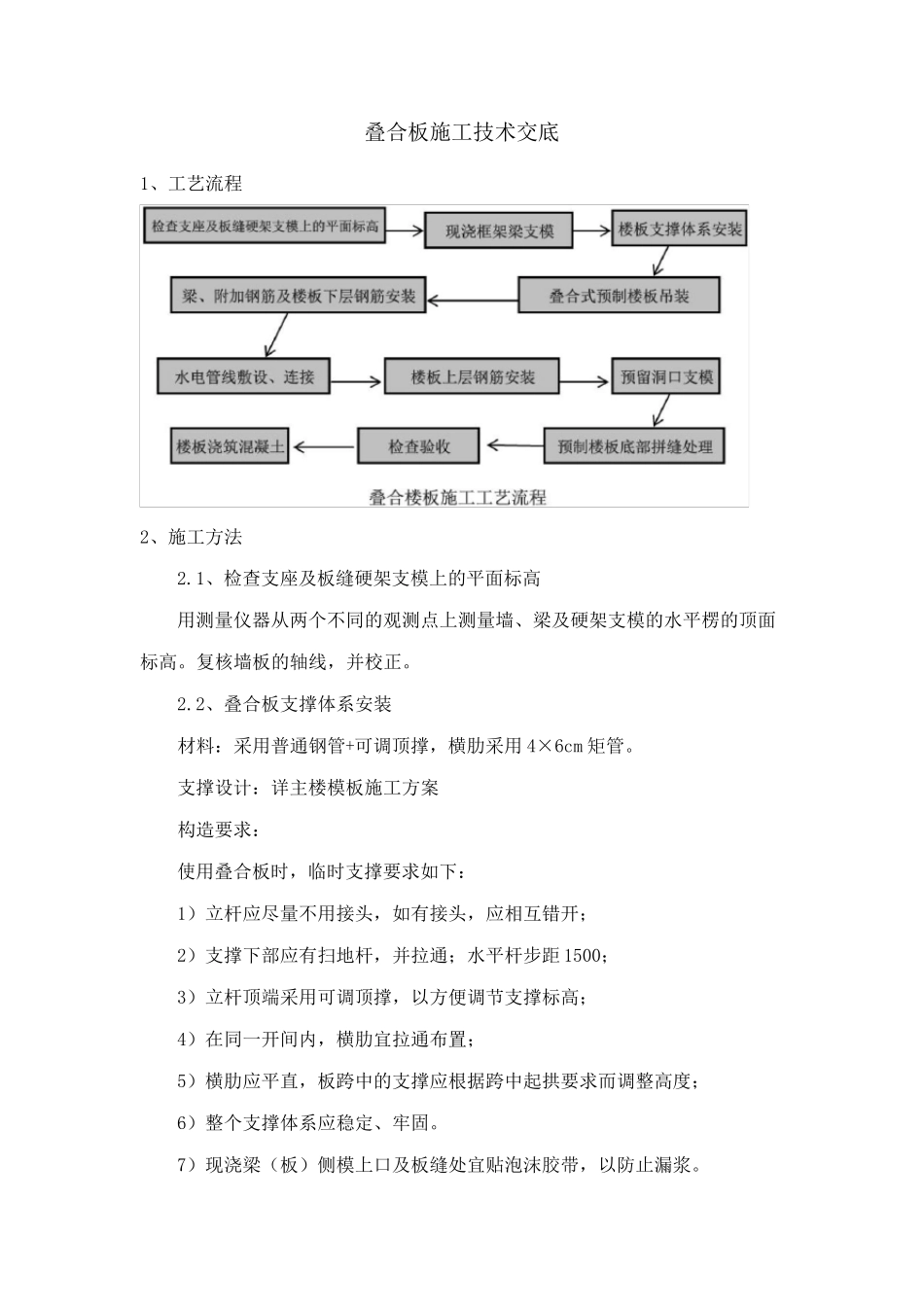

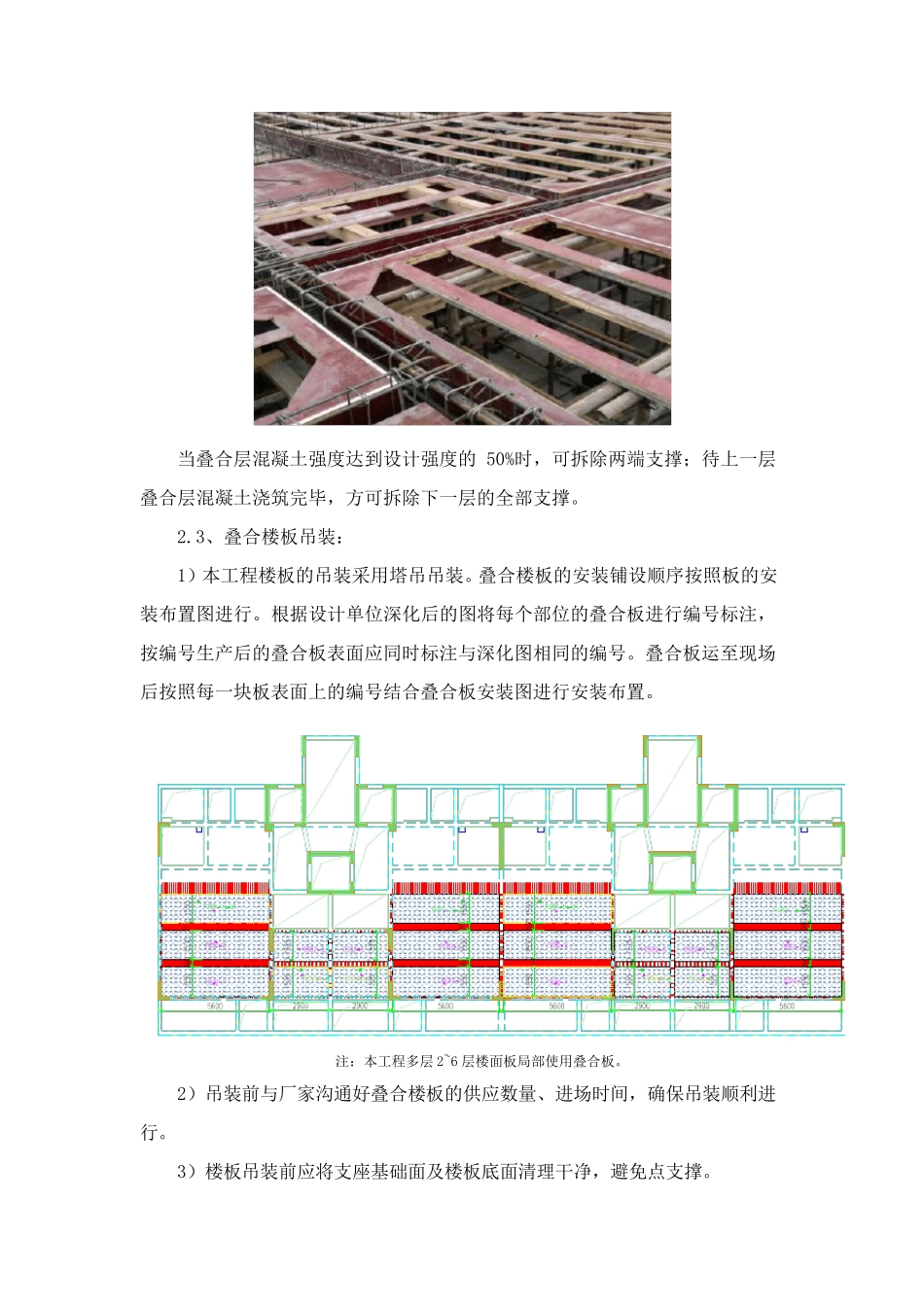

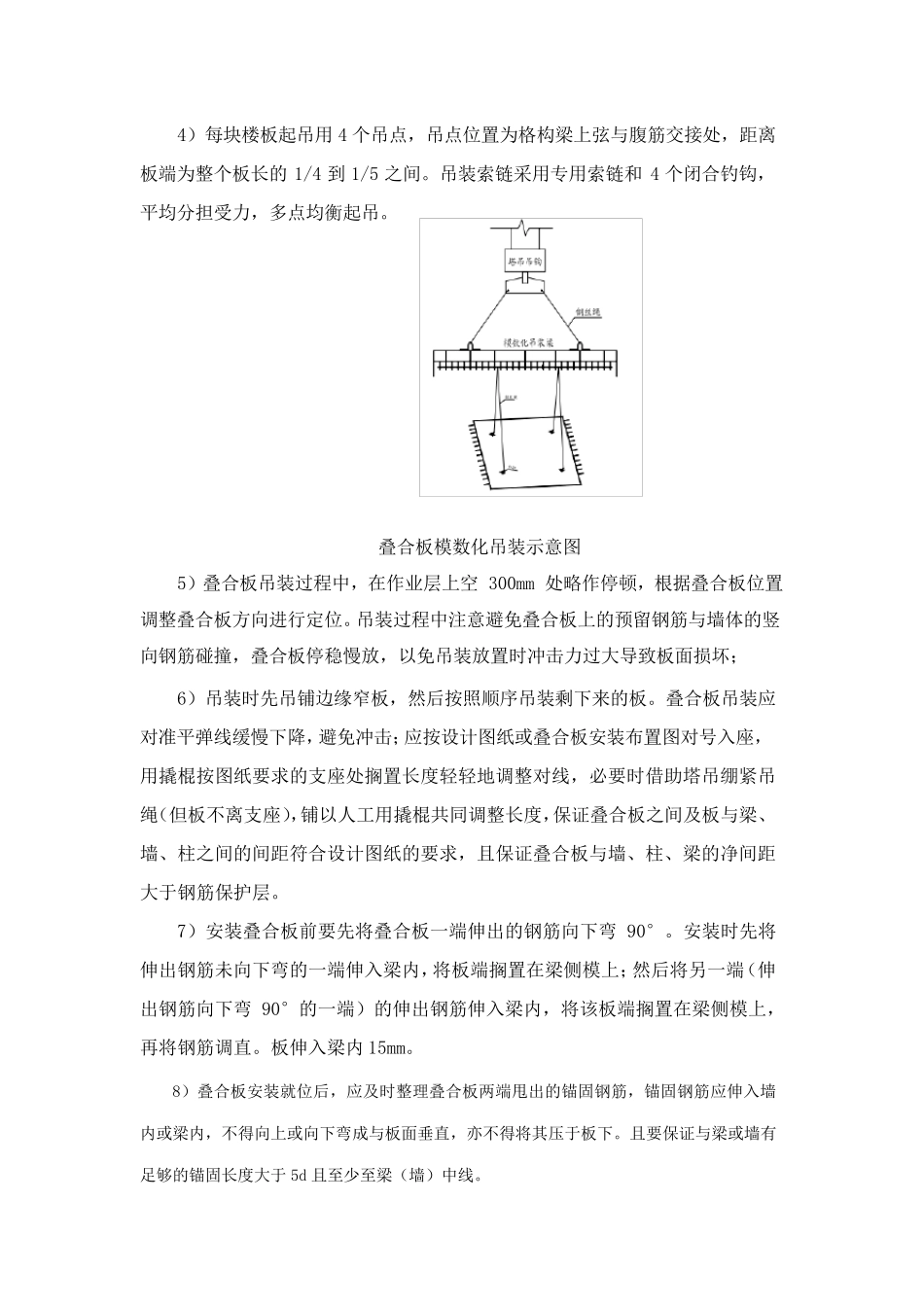

叠合板施工技术交底 1、工艺流程 2、施工方法 2.1、检查支座及板缝硬架支模上的平面标高 用测量仪器从两个不同的观测点上测量墙、梁及硬架支模的水平楞的顶面标高。复核墙板的轴线,并校正。 2.2、叠合板支撑体系安装 材料:采用普通钢管+可调顶撑,横肋采用4×6cm 矩管。 支撑设计:详主楼模板施工方案 构造要求: 使用叠合板时,临时支撑要求如下: 1)立杆应尽量不用接头,如有接头,应相互错开; 2)支撑下部应有扫地杆,并拉通;水平杆步距 1500; 3)立杆顶端采用可调顶撑,以方便调节支撑标高; 4)在同一开间内,横肋宜拉通布置; 5)横肋应平直,板跨中的支撑应根据跨中起拱要求而调整高度; 6)整个支撑体系应稳定、牢固。 7)现浇梁(板)侧模上口及板缝处宜贴泡沫胶带,以防止漏浆。 当叠合层混凝土强度达到设计强度的50%时,可拆除两端支撑;待上一层叠合层混凝土浇筑完毕,方可拆除下一层的全部支撑。 2.3、叠合楼板吊装: 1)本工程楼板的吊装采用塔吊吊装。叠合楼板的安装铺设顺序按照板的安装布置图进行。根据设计单位深化后的图将每个部位的叠合板进行编号标注,按编号生产后的叠合板表面应同时标注与深化图相同的编号。叠合板运至现场后按照每一块板表面上的编号结合叠合板安装图进行安装布置。 注:本工程多层2~6 层楼面板局部使用叠合板。 2)吊装前与厂家沟通好叠合楼板的供应数量、进场时间,确保吊装顺利进行。 3)楼板吊装前应将支座基础面及楼板底面清理干净,避免点支撑。 4) 每 块 楼 板 起 吊 用 4 个 吊 点 , 吊 点 位 置 为 格 构 梁 上 弦 与 腹 筋 交 接 处 , 距 离板 端 为 整 个 板 长 的1/4 到 1/5 之 间 。 吊 装 索 链 采 用 专 用 索 链 和4 个 闭 合 钓 钩 ,平 均 分 担 受 力 , 多 点 均 衡 起 吊 。 叠 合 板 模 数 化 吊 装 示 意 图 5) 叠 合 板 吊 装 过 程 中 , 在 作 业 层 上 空 300mm 处 略 作 停 顿 , 根 据 叠 合 板 位 置调 整 叠 合 板 方 向 进 行 定 位 。 吊 装 过 程 中 注 意 避 免 叠 合 板 上 的 预 留 钢 筋 与 墙 体 的 竖向 钢 筋 碰 撞 , 叠 合 板 停 稳 慢 放 , 以 免 吊 装 放 置 时 冲 击 力 过 大 导 致 板 面 损 坏 ; 6) 吊 装 时 先...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

叠合板施工技术交底

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
