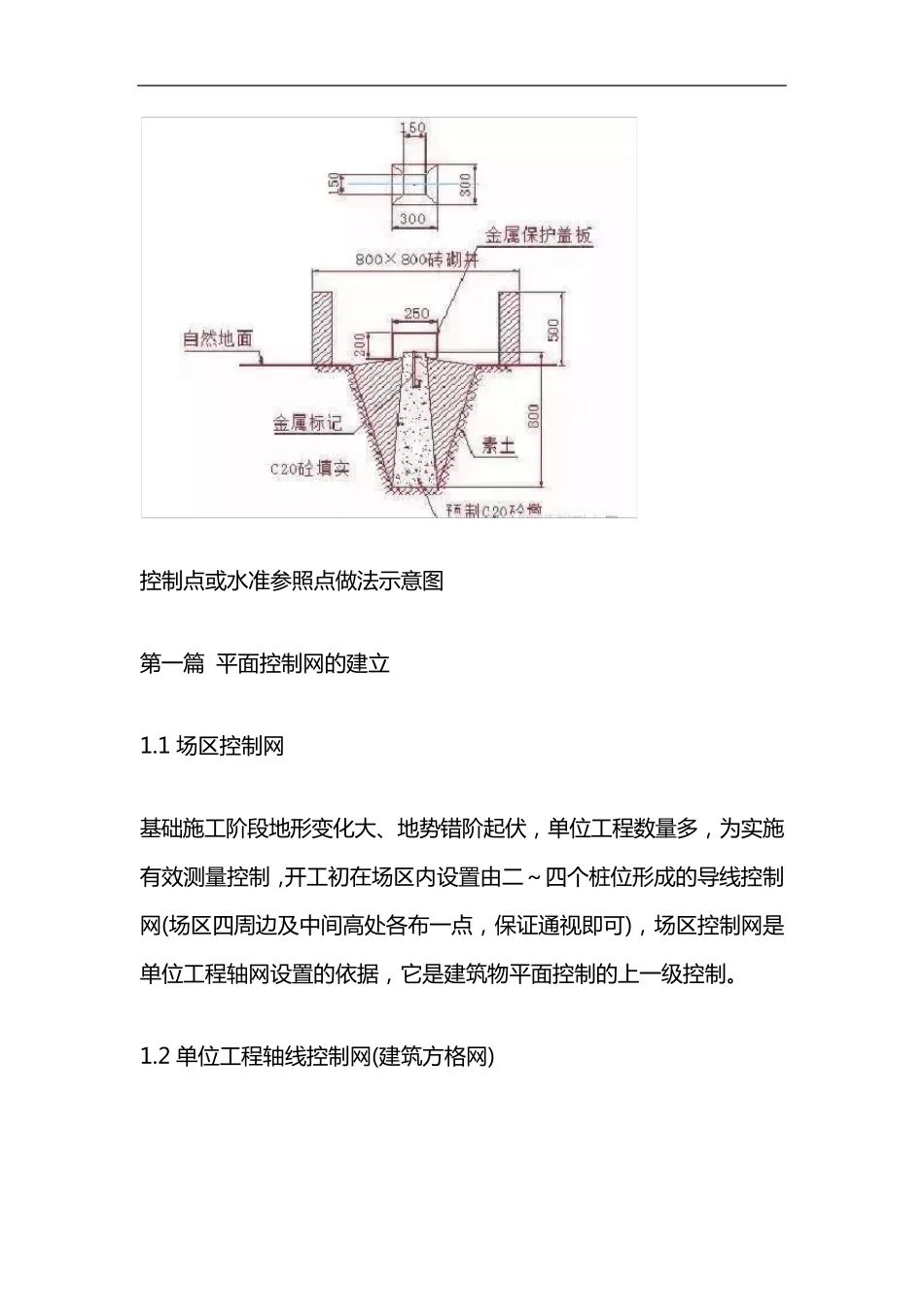

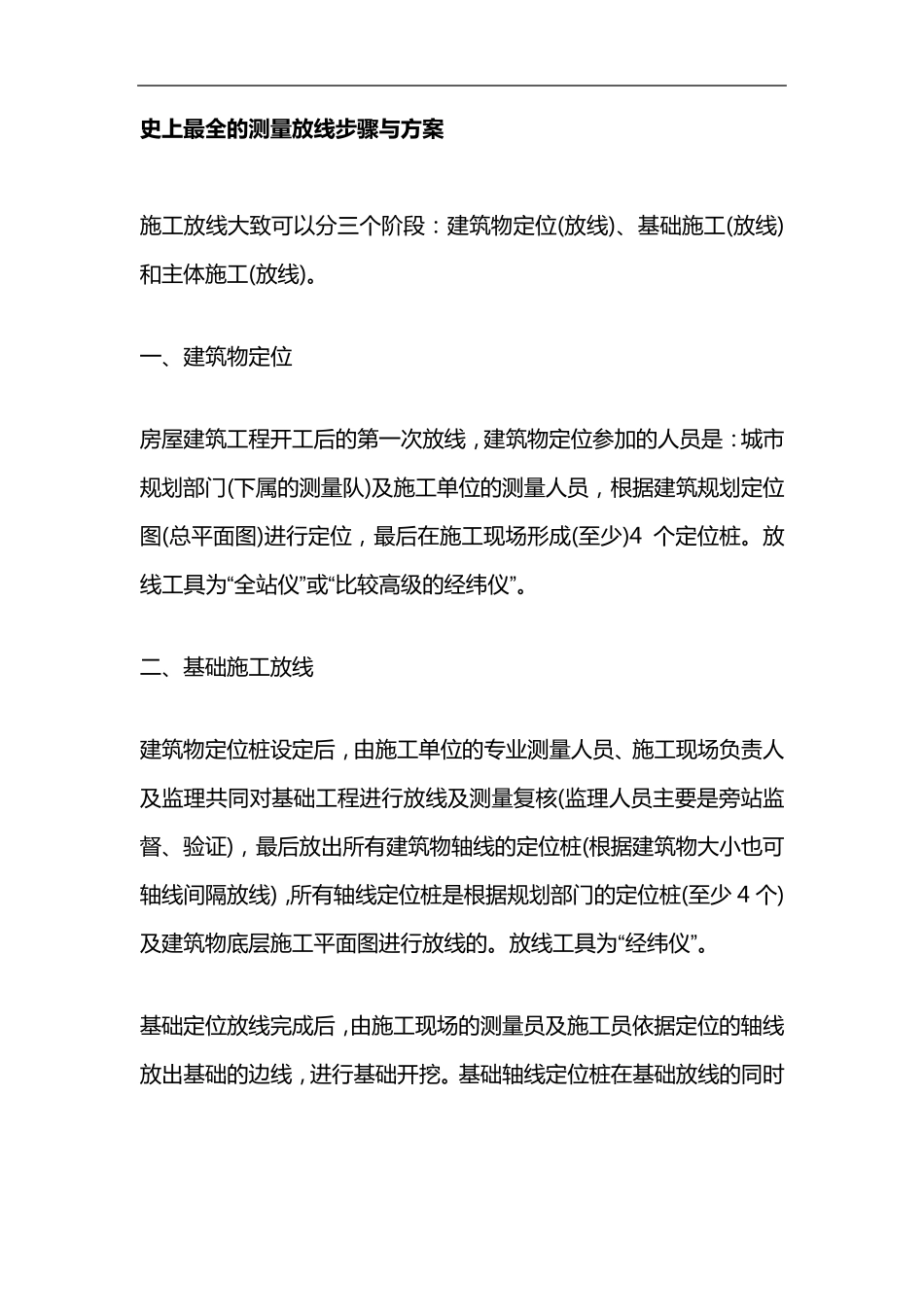

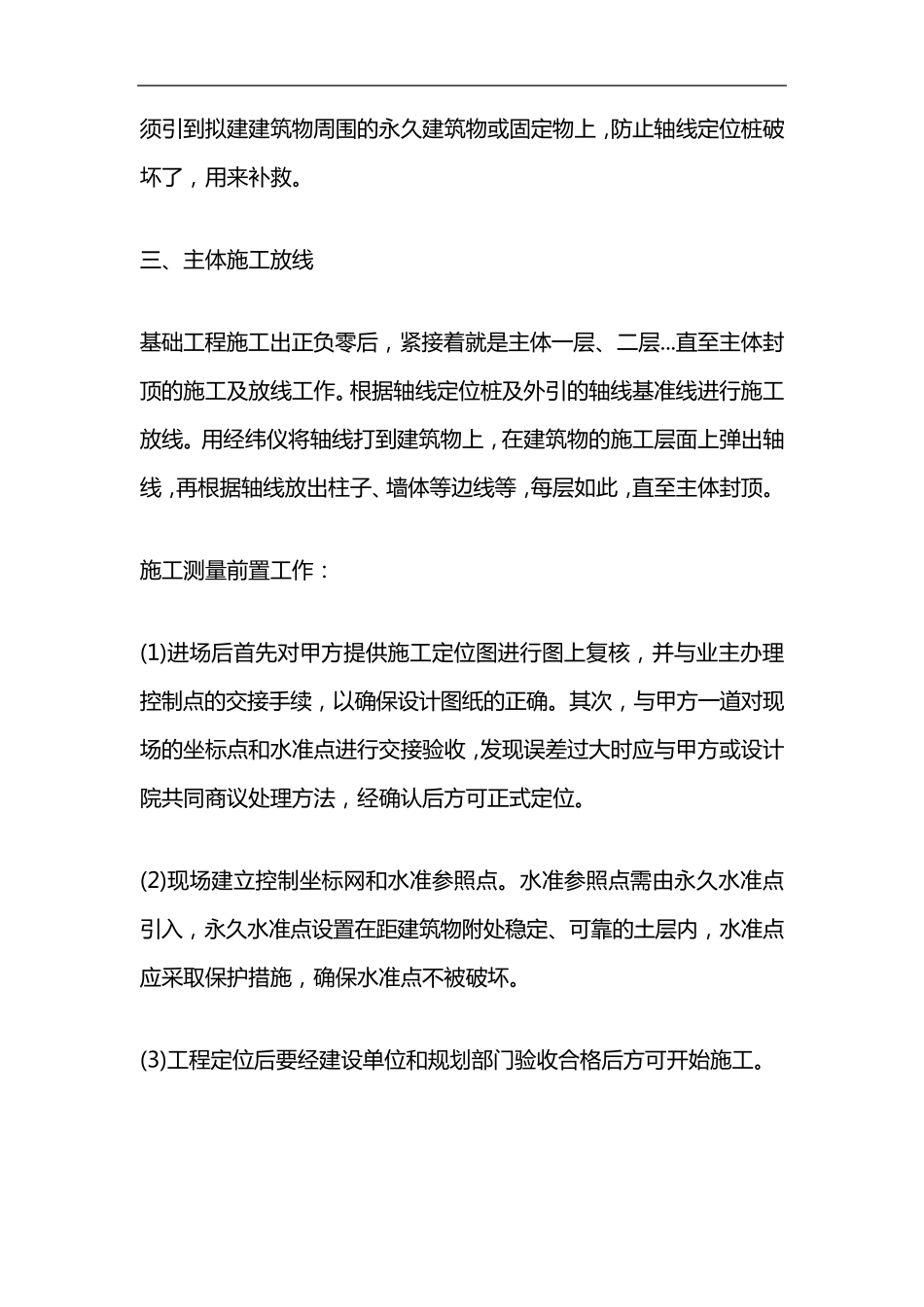

史 上最全的测量放线步骤与方案 施 工 放 线 大 致 可 以 分 三 个 阶 段 : 建 筑 物 定 位 (放 线 )、基础施 工 (放 线 )和主体施 工 (放 线 )。 一、建 筑 物 定 位 房屋建 筑 工 程开工 后的第一次放 线 ,建 筑 物 定 位 参加的人员是: 城市规划部门(下属的测量队)及施 工 单位 的测量人员,根据建 筑 规划定 位图(总平面图)进行定 位 ,最后在施 工 现场形成(至少)4 个 定 位 桩。放线 工 具为“全站仪”或“比较高级的经纬仪”。 二、基础施 工 放 线 建 筑 物 定 位 桩设定 后,由施 工 单位 的专业测量人员、施 工 现场负责人及监理共同对基础工 程进行放 线 及测量复核(监理人员主要是旁站监督、验证),最后放 出所有建 筑 物 轴线 的定 位 桩(根据建 筑 物 大 小也可轴线 间隔放 线 ),所有轴线 定 位 桩是根据规划部门的定 位 桩(至少 4 个 )及建 筑 物 底层施 工 平面图进行放 线 的。放 线 工 具为“经纬仪”。 基础定 位 放 线 完成后,由施 工 现场的测量员及施 工 员依据定 位 的轴线放 出基础的边线 ,进行基础开挖。基础轴线 定 位 桩在基础放 线 的同时 须 引 到 拟 建 建 筑 物 周 围 的 永 久 建 筑 物 或 固 定 物 上 , 防 止 轴 线 定 位 桩 破坏 了 , 用 来 补 救 。 三 、主体施工放线 基础工程施工出正负零后, 紧接着就是主体一层、二层...直至主体封顶的 施工及放线 工作。 根据轴 线 定 位 桩 及外引 的 轴 线 基准线 进行施工放线 。 用 经纬仪将轴 线 打到 建 筑 物 上 , 在建 筑 物 的 施工层面上 弹出轴线 , 再根据轴 线 放出柱子、墙体等边线 等, 每层如此, 直至主体封顶。 施工测量前置工作: (1)进场后首先对甲方提供施工定 位 图进行图上 复核, 并与业主办理控制点的 交接手续, 以确保设计图纸的 正确。 其次, 与甲方一道对现场的 坐标点和水准点进行交接验收, 发现误差 过 大 时 应 与甲方或 设计院 共 同 商 议 处 理方法 , 经确认 后方可 正式 定 位 。 (2)现场建 立 控制坐标网 和水准参 照 点。 水准参 照 点需 由 永 久 水准点引 入 , 永 久 水准点设置在距 建 筑 物 附 处 稳 定 、可 靠 的 土...
