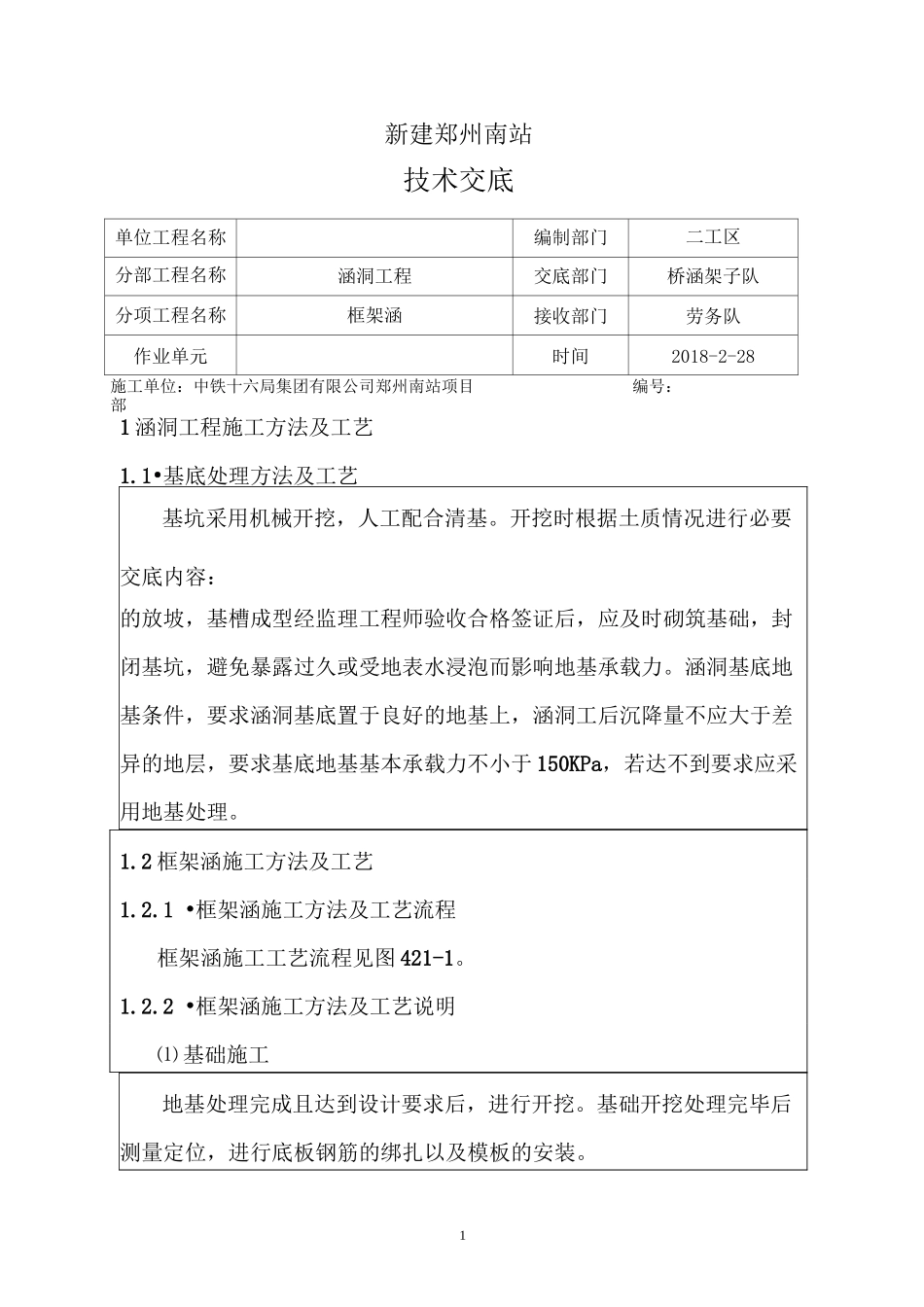

1新建郑州南站技术交底单位工程名称编制部门二工区分部工程名称涵洞工程交底部门桥涵架子队分项工程名称框架涵接收部门劳务队作业单元时间2018-2-281 涵洞工程施工方法及工艺1
1•基底处理方法及工艺基坑采用机械开挖,人工配合清基
开挖时根据土质情况进行必要的放坡,基槽成型经监理工程师验收合格签证后,应及时砌筑基础,封闭基坑,避免暴露过久或受地表水浸泡而影响地基承载力
涵洞基底地基条件,要求涵洞基底置于良好的地基上,涵洞工后沉降量不应大于差异的地层,要求基底地基基本承载力不小于 150KPa,若达不到要求应采用地基处理
2 框架涵施工方法及工艺1

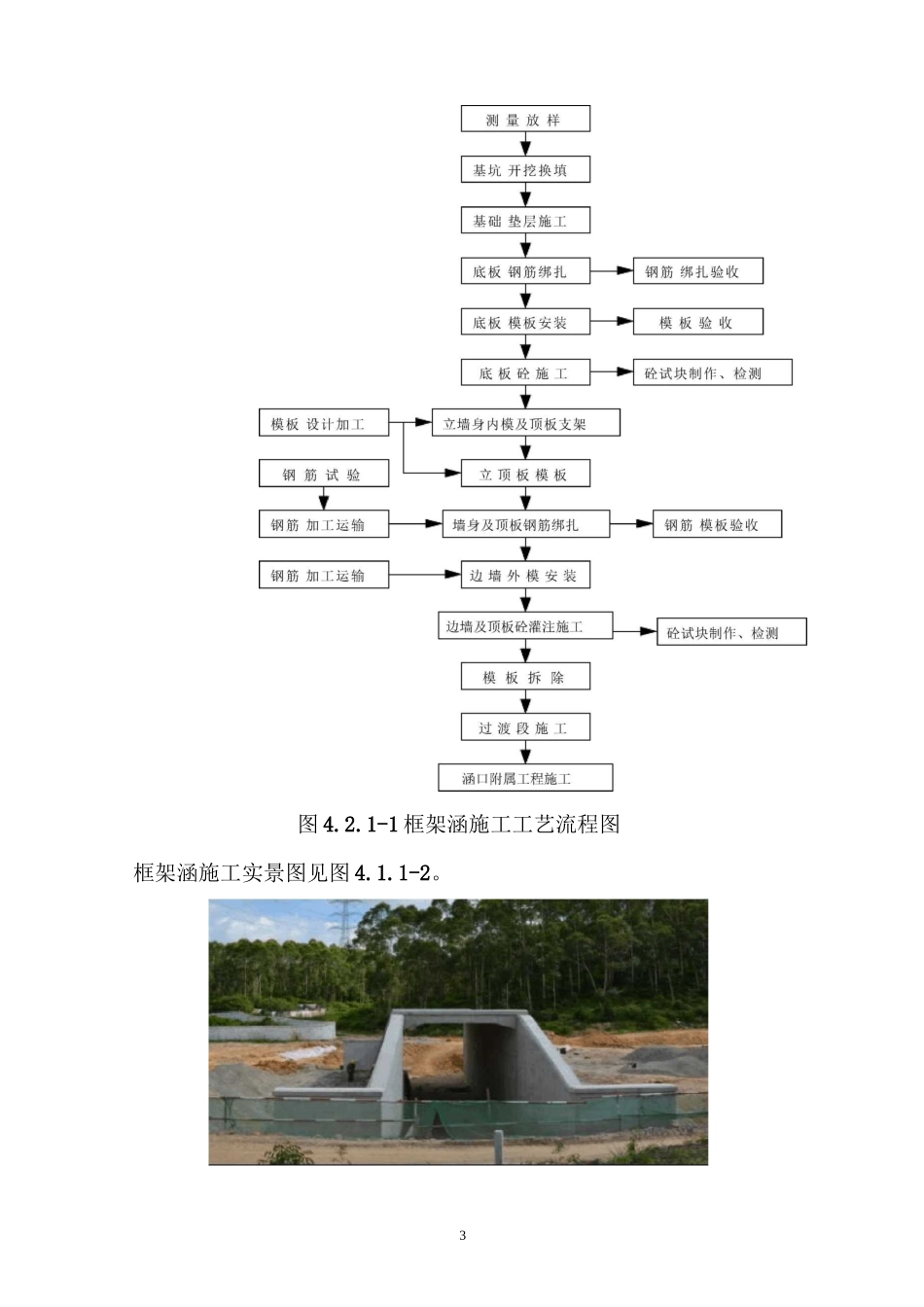

1 •框架涵施工方法及工艺流程框架涵施工工艺流程见图 421-1
2 •框架涵施工方法及工艺说明⑴ 基础施工地基处理完成且达到设计要求后,进行开挖
基础开挖处理完毕后测量定位,进行底板钢筋的绑扎以及模板的安装

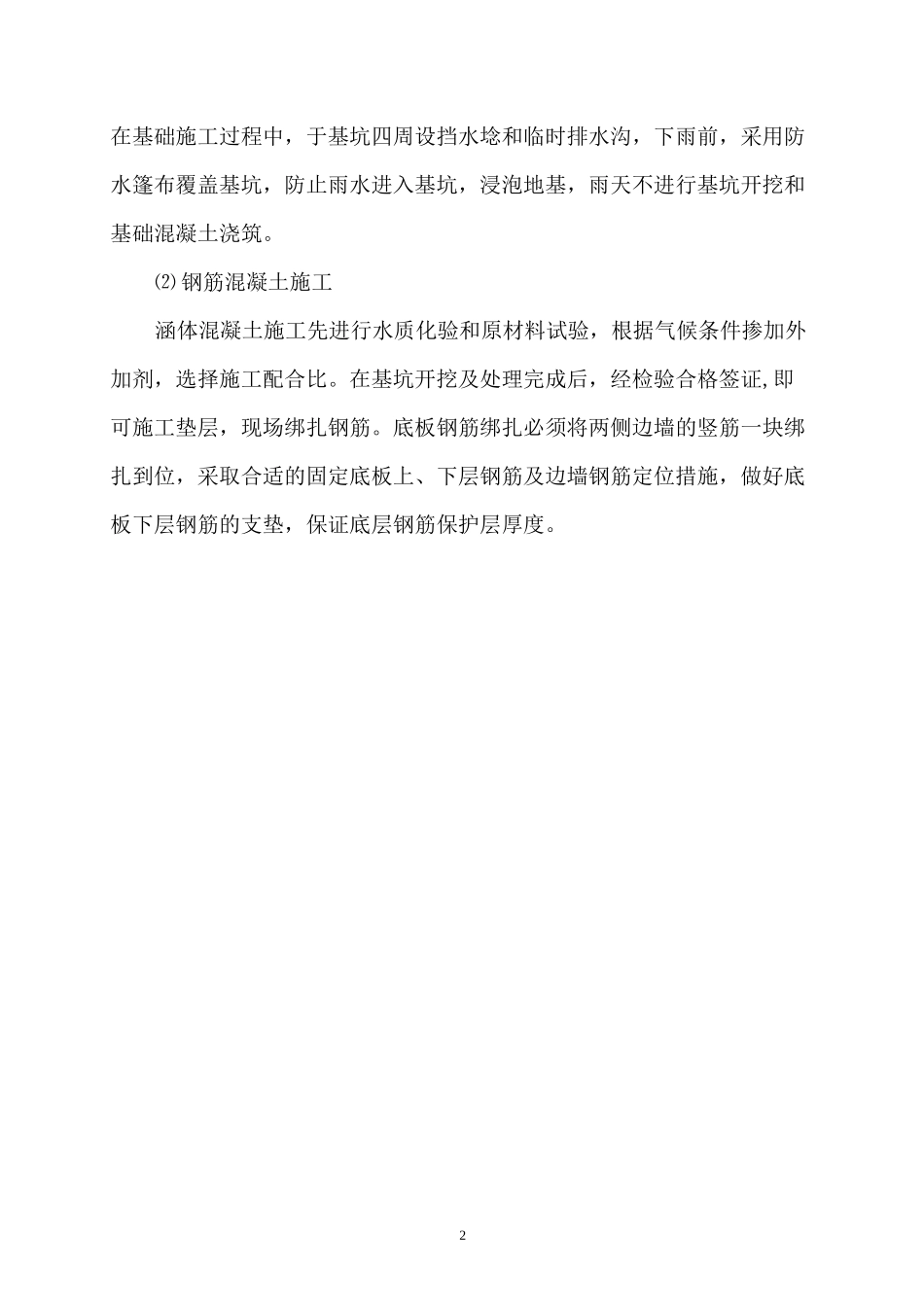

施工单位:中铁十六局集团有限公司郑州南站项目部编号:交底内容:2在基础施工过程中,于基坑四周设挡水埝和临时排水沟,下雨前,采用防水篷布覆盖基坑,防止雨水进入基坑,浸泡地基,雨天不进行基坑开挖和基础混凝土浇筑
⑵ 钢筋混凝土施工涵体混凝土施工先进行水质化验和原材料试验,根据气候条件掺加外加剂,选择施工配合比
在基坑开挖及处理完成后,经检验合格签证,即可施工垫层,现场绑扎钢筋
底板钢筋绑扎必须将两侧边墙的竖筋一块绑扎到位,采取合适的固定底板上、下层钢筋及边墙钢筋定位措施,做好底板下层钢筋的支垫,保证底层钢筋保护层厚度
1-1 框架涵施工工艺流程图框架涵施工实景图见图 4
4图 421-2 框架涵施工实景图底板模板比较简单,但必须注意内边墙底部斜角模板设置准确,要有可靠的定位设施,保证灌注混凝土中不发生偏位,给上部立模造成困难或产生质量缺陷
混凝土施工分二部分进行,第一部分灌注底板及边墙脚
