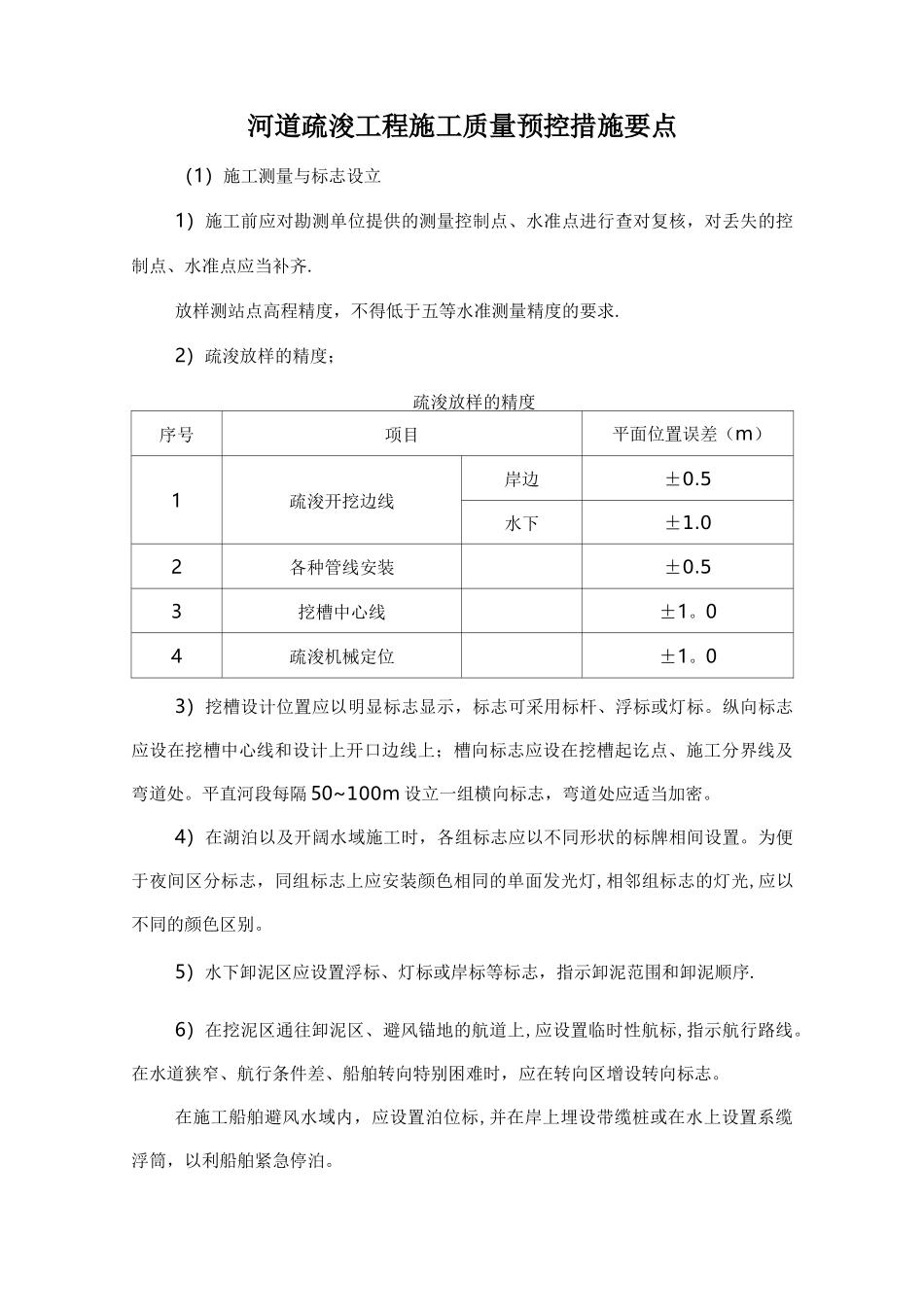

河道疏浚工程施工质量预控措施要点(1)施工测量与标志设立1)施工前应对勘测单位提供的测量控制点、水准点进行查对复核,对丢失的控制点、水准点应当补齐
放样测站点高程精度,不得低于五等水准测量精度的要求
2)疏浚放样的精度;疏浚放样的精度序号项目平面位置误差(m)1疏浚开挖边线岸边±0
02各种管线安装±0
53挖槽中心线±1
04疏浚机械定位±1
03)挖槽设计位置应以明显标志显示,标志可采用标杆、浮标或灯标
纵向标志应设在挖槽中心线和设计上开口边线上;槽向标志应设在挖槽起讫点、施工分界线及弯道处
平直河段每隔 50~100m 设立一组横向标志,弯道处应适当加密
4)在湖泊以及开阔水域施工时,各组标志应以不同形状的标牌相间设置
为便于夜间区分标志,同组标志上应安装颜色相同的单面发光灯,相邻组标志的灯光,应以不同的颜色区别
5)水下卸泥区应设置浮标、灯标或岸标等标志,指示卸泥范围和卸泥顺序
6)在挖泥区通往卸泥区、避风锚地的航道上,应设置临时性航标,指示航行路线
在水道狭窄、航行条件差、船舶转向特别困难时,应在转向区增设转向标志
在施工船舶避风水域内,应设置泊位标,并在岸上埋设带缆桩或在水上设置系缆浮筒,以利船舶紧急停泊
7)在施工作业区内必须设置水尺,并应符合下列规定:① 水尺间足距应视水面比降、地形条件、水位变化及开挖质量要求而定,当水面比降小于 1/10000 时,宜每公里设置一组;当水面比降不小于 1/10000 时,宜每 0
5m 设置一组
② 水尺应设置在便于观测、水流平稳、波浪影响最小和不易被船艇碰撞的地方,必要时应加设保护桩和避浪设备
③ 水尺零点宜与挖槽设计底高程一致,施工水尺应满足五等水准精度要求
④ 施工区远离水尺所在地,当挖泥船操作人员不能清楚地观察水尺读数时,应在水尺附近设置水位读数标志,由专人负责,定时悬挂水位信号,或采用其他通讯方式通报
