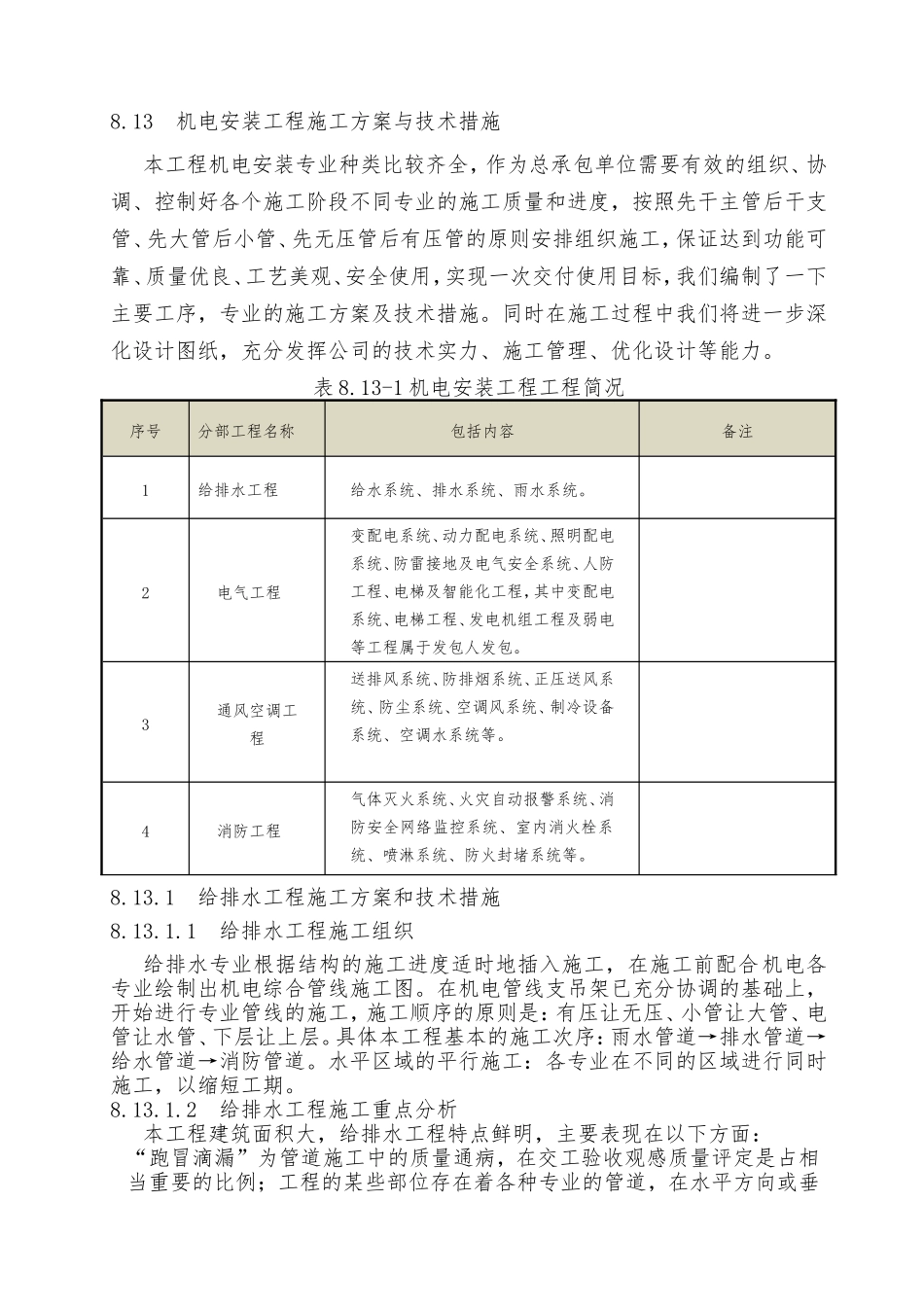

13机电安装工程施工方案与技术措施本工程机电安装专业种类比较齐全,作为总承包单位需要有效的组织、协调、控制好各个施工阶段不同专业的施工质量和进度,按照先干主管后干支管、先大管后小管、先无压管后有压管的原则安排组织施工,保证达到功能可靠、质量优良、工艺美观、安全使用,实现一次交付使用目标,我们编制了一下主要工序,专业的施工方案及技术措施
同时在施工过程中我们将进一步深化设计图纸,充分发挥公司的技术实力、施工管理、优化设计等能力
13-1机电安装工程工程简况序号分部工程名称包括内容备注1给排水工程给水系统、排水系统、雨水系统
2电气工程变配电系统、动力配电系统、照明配电系统、防雷接地及电气安全系统、人防工程、电梯及智能化工程,其中变配电系统、电梯工程、发电机组工程及弱电等工程属于发包人发包
3通风空调工程送排风系统、防排烟系统、正压送风系统、防尘系统、空调风系统、制冷设备系统、空调水系统等
4消防工程气体灭火系统、火灾自动报警系统、消防安全网络监控系统、室内消火栓系统、喷淋系统、防火封堵系统等
1给排水工程施工方案和技术措施8
1给排水工程施工组织给排水专业根据结构的施工进度适时地插入施工,在施工前配合机电各专业绘制出机电综合管线施工图
在机电管线支吊架已充分协调的基础上,开始进行专业管线的施工,施工顺序的原则是:有压让无压、小管让大管、电管让水管、下层让上层
具体本工程基本的施工次序:雨水管道→排水管道→给水管道→消防管道
水平区域的平行施工:各专业在不同的区域进行同时施工,以缩短工期

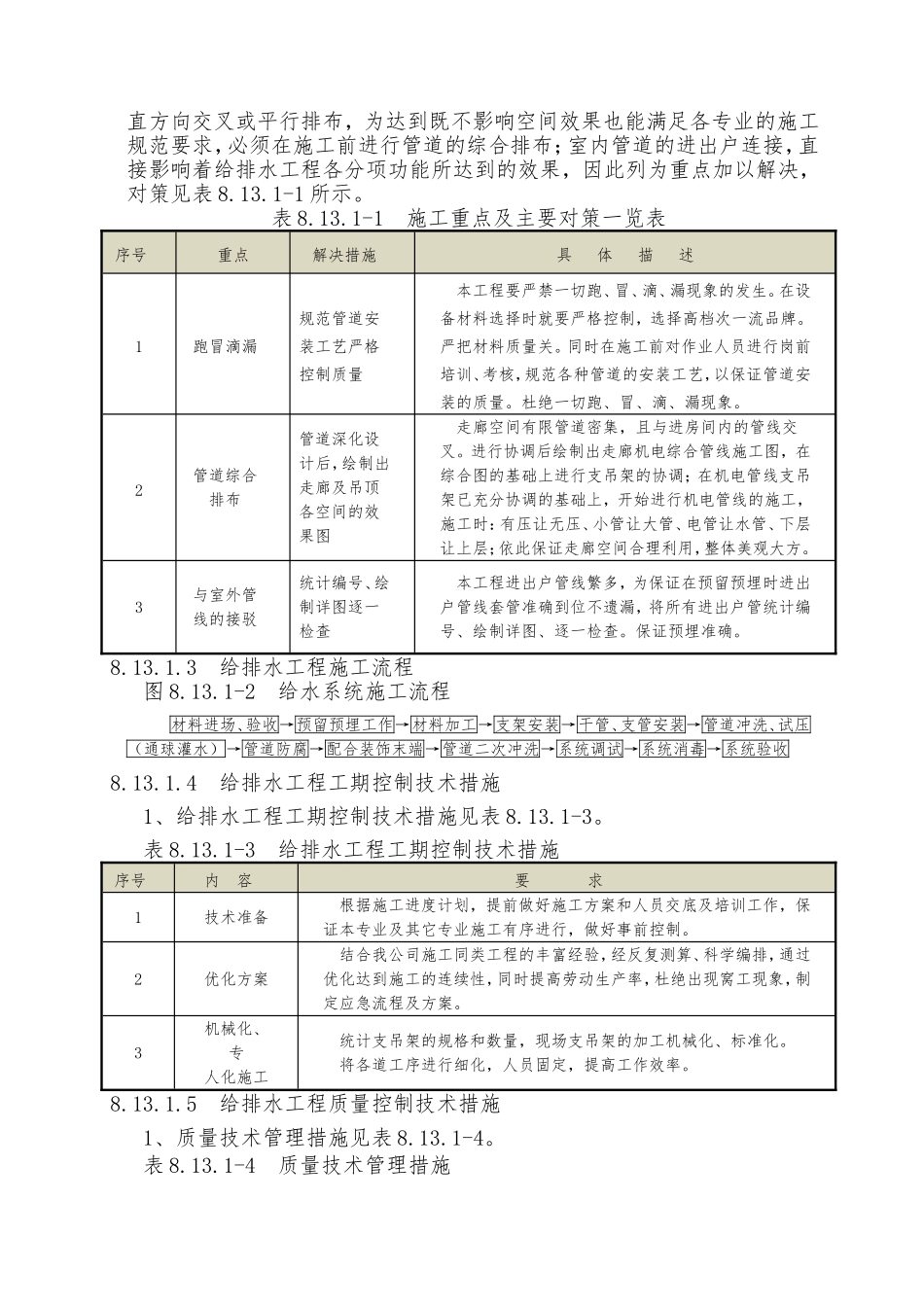

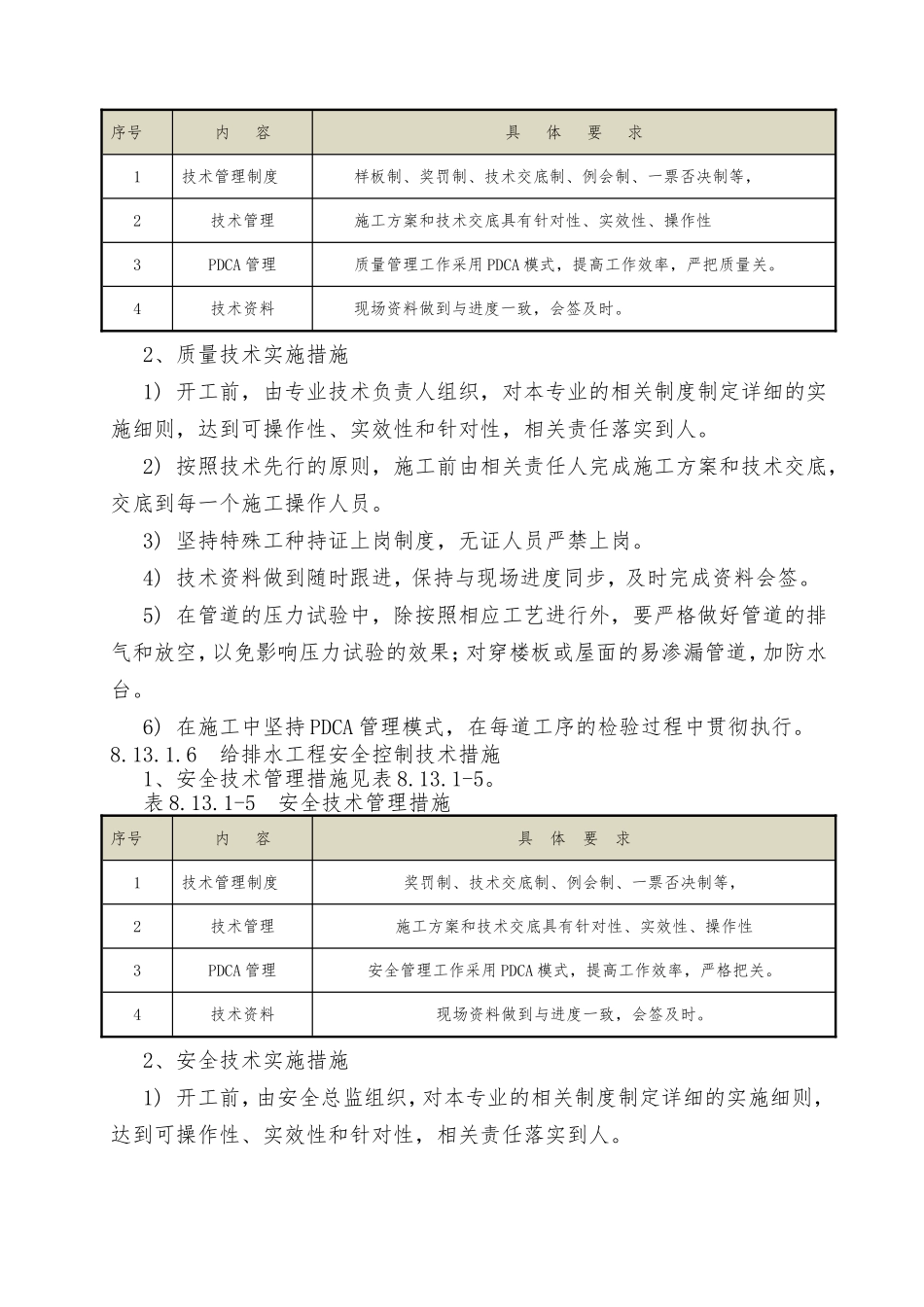

2给排水工程施工重点分析本工程建筑面积大,给排水工程特点鲜明,主要表现在以下方面:“跑冒滴漏”为管道施工中的质量通病,在交工验收观感质量评定是占相当重要的比例;工程的某些部位存在着各种专业的管道,在水平方向或垂直方向交叉或平行排布,为达到既不影响空间
