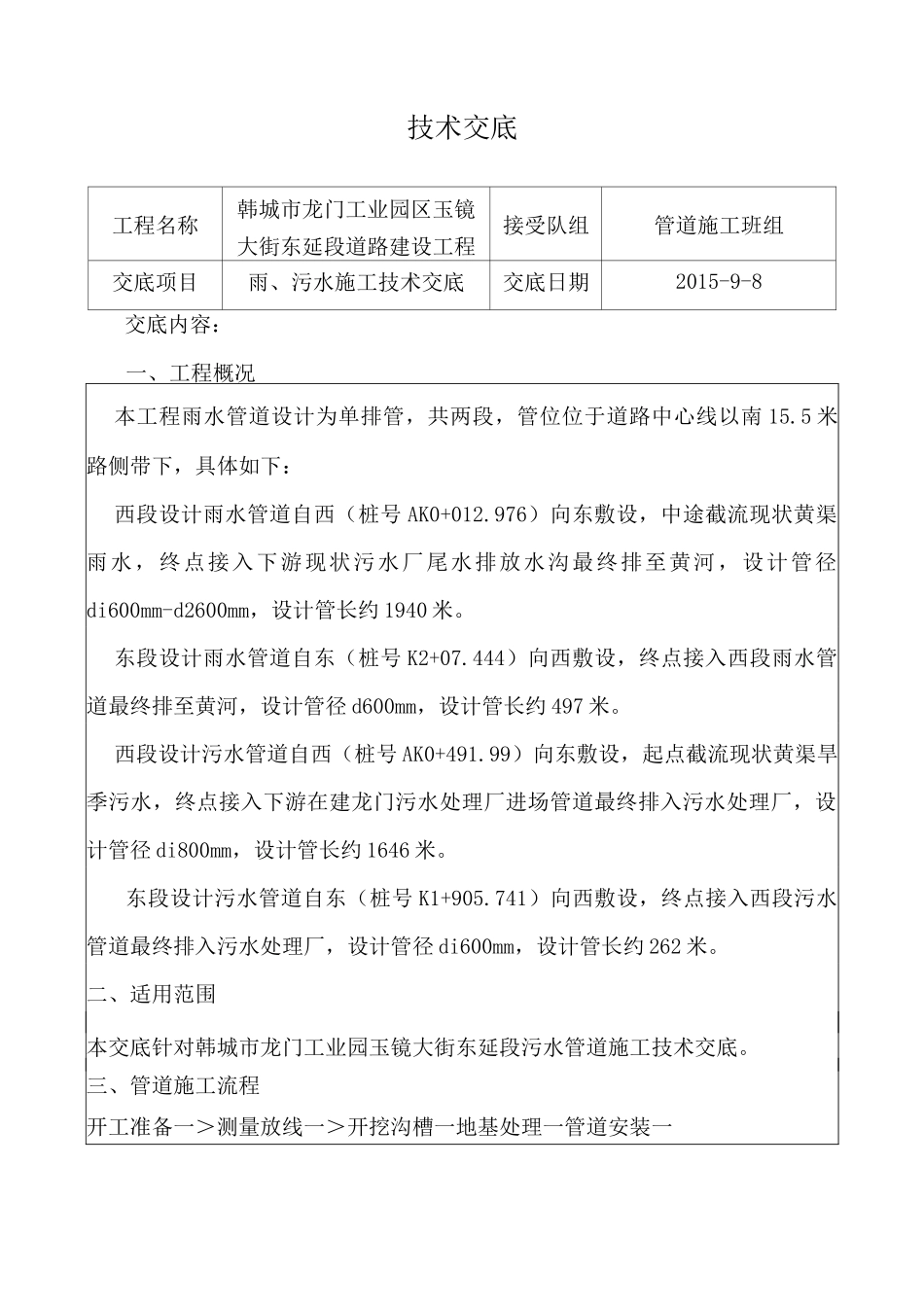

技术交底工程名称韩城市龙门工业园区玉镜大街东延段道路建设工程接受队组管道施工班组交底项目雨、污水施工技术交底交底日期2015-9-8交底内容:一、工程概况本工程雨水管道设计为单排管,共两段,管位位于道路中心线以南 15
5 米路侧带下,具体如下:西段设计雨水管道自西(桩号 AK0+012
976)向东敷设,中途截流现状黄渠雨水,终点接入下游现状污水厂尾水排放水沟最终排至黄河,设计管径di600mm-d2600mm,设计管长约 1940 米
东段设计雨水管道自东(桩号 K2+07
444)向西敷设,终点接入西段雨水管道最终排至黄河,设计管径 d600mm,设计管长约 497 米
西段设计污水管道自西(桩号 AK0+491
99)向东敷设,起点截流现状黄渠旱季污水,终点接入下游在建龙门污水处理厂进场管道最终排入污水处理厂,设计管径 di800mm,设计管长约 1646 米
东段设计污水管道自东(桩号 K1+905
741)向西敷设,终点接入西段污水管道最终排入污水处理厂,设计管径 di600mm,设计管长约 262 米
二、适用范围本交底针对韩城市龙门工业园玉镜大街东延段污水管道施工技术交底

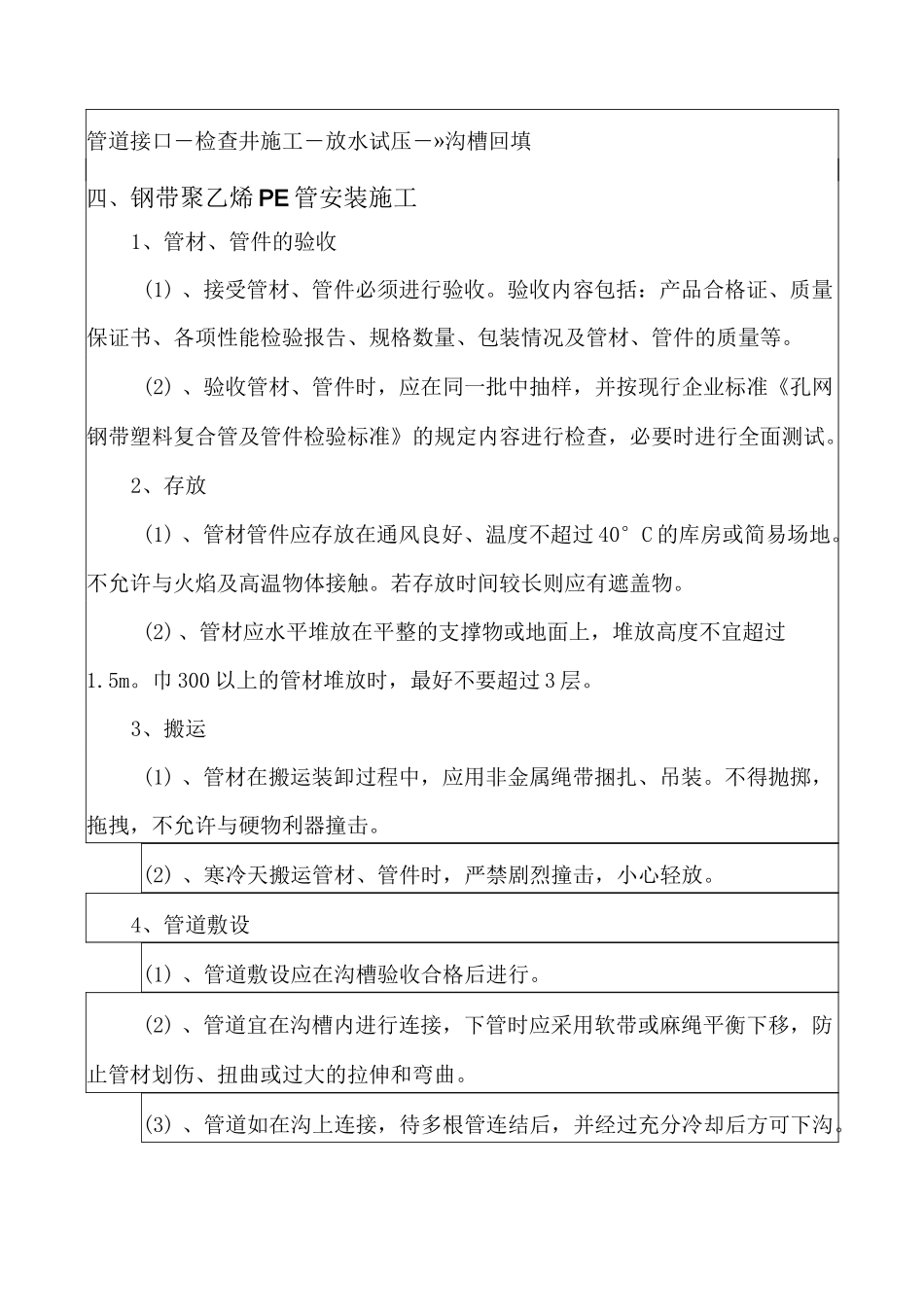

三、管道施工流程开工准备一>测量放线一>开挖沟槽一地基处理一管道安装一管道接口―检查井施工―放水试压―»沟槽回填四、钢带聚乙烯 PE 管安装施工1、管材、管件的验收(1) 、接受管材、管件必须进行验收
验收内容包括:产品合格证、质量保证书、各项性能检验报告、规格数量、包装情况及管材、管件的质量等
(2) 、验收管材、管件时,应在同一批中抽样,并按现行企业标准《孔网钢带塑料复合管及管件检验标准》的规定内容进行检查,必要时进行全面测试
2、存放(1) 、管材管件应存放在通风良好、温度不超过 40°C 的库房或简易场地
不允许与火焰及高温物体接触
若存放时间较长则应有遮盖物

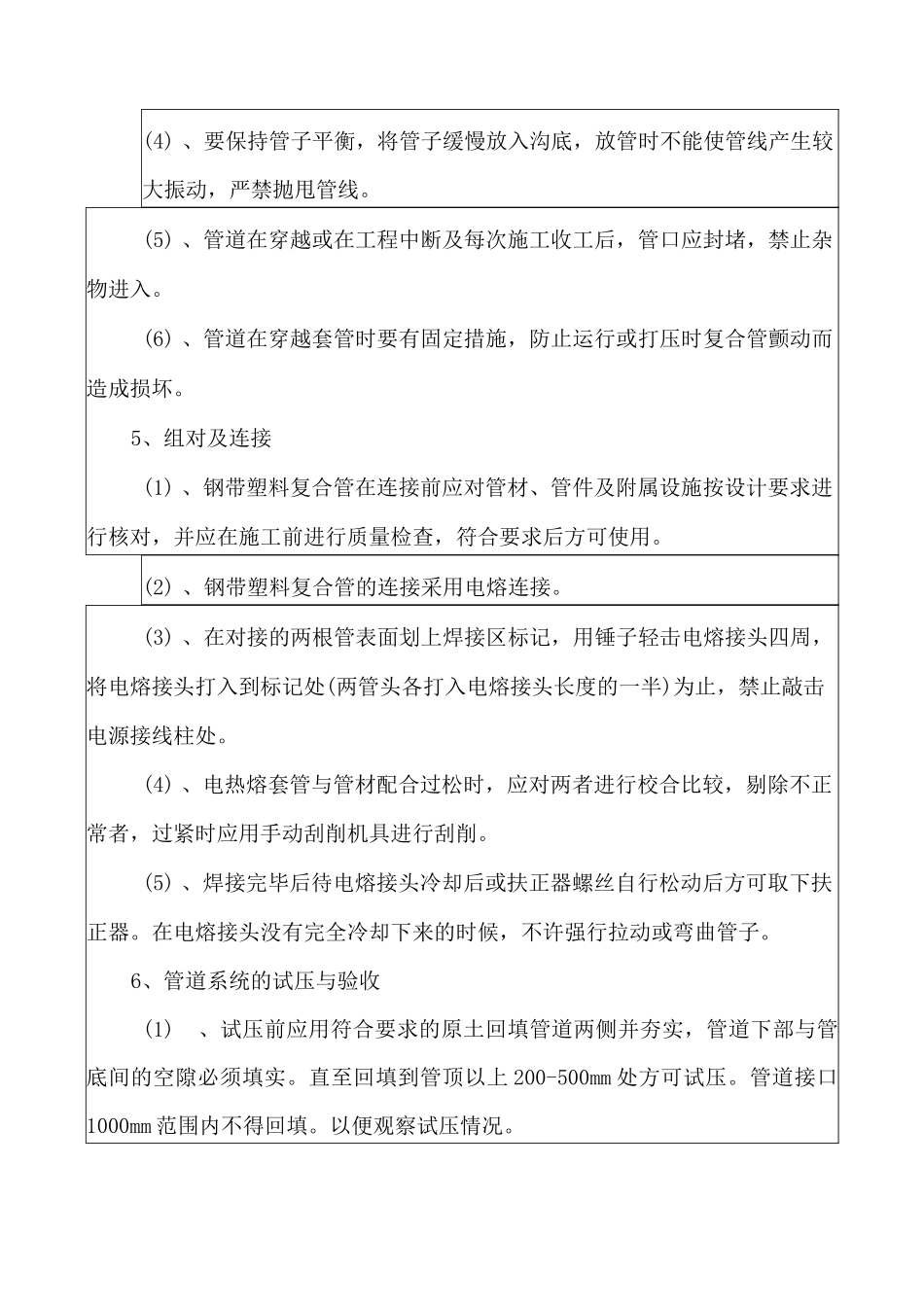

(2)、管材应水平堆
