精品文档---下载后可任意编辑1、目的1
1 法律规范工程质量实测实量过程中的程序、取样方法、测量操作、数据处理等具体步骤和要求
2 提供工程质量实测实量的操作方法,尽可能消除人为操作引起的偏差
3 强调工程一次成型质量,以实测实量达标率反映工程一次成型质量水平
4 以查促改,加强过程不断改进,持续提升工程质量
2、实施原则2
1 施工单位须对其施工工程质量负责,根据工程进度实时对施工范围的所有工程质量进行100%实测实量,并按月建立分户实测档案
2 工程部责任工程师须对施工单位的实测数据按不低于 50%的比例进行复测,得出施工单位当月质量达标率,并按月建立分户实测档案,工程部须对质量达标率的准确性和真实性负责
3 工程部项目经理须对实测数据进行不低于 10%的复测,工程部经理须对实测数据进行不低于 2%的复测
4 工程技术部须对工程部实测数据进行抽查复测(当抽到因遇卸料平台影响,房间无法复测时,检查相邻户相同功能房间代替),并对工程部所得出的质量达标率的准确性和真实性进行考核
5 每道工序完成后(指该工序所有工作量已完成,包含细部处理,如抹灰的收边、收口等所有细部须完成后,才可进行抹灰工程验收并进行实测实量),施工单位须即时进行检查;工程部须在 7 日内进行检查
6 各工序工程质量未进行实测实量(或检查、验收),不得提前隐蔽,进行下道工序
3、取样原则则与计算宗旨工程部对工程质量进行检查复测时,须以户为单位,对各测量点进行编号,并报技术部备案
2 现场实测实量时,须按编号进行记录、存档,不合格点在现场实体上按规定进行标注
测量数据须真实、有效
2 计算说明3
1 检查表以户为单位,统计每户的质量达标率,汇总平均计算该施工单位当月质量达标率
4、混凝土结构工程4

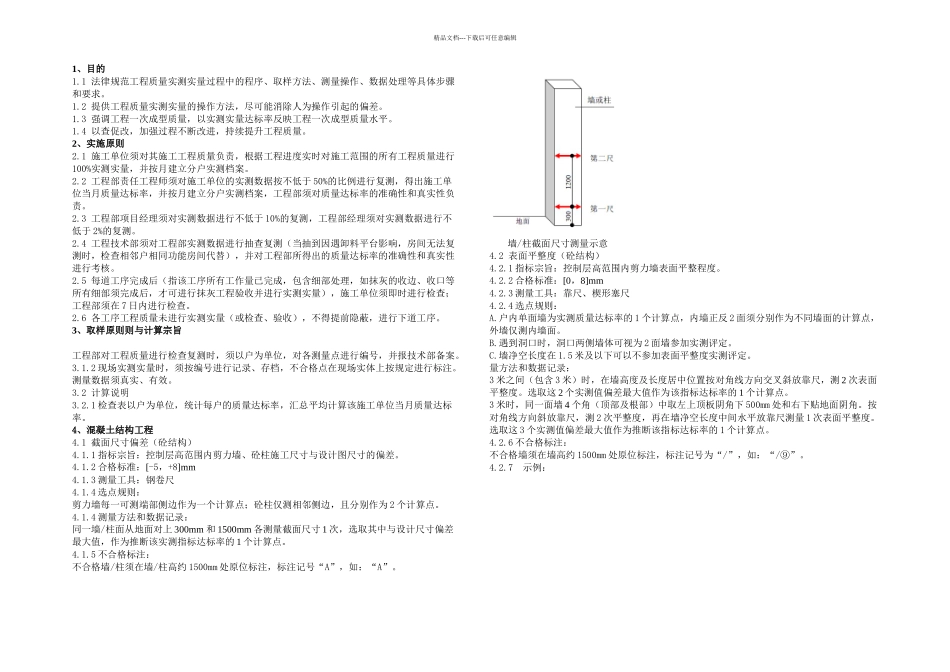

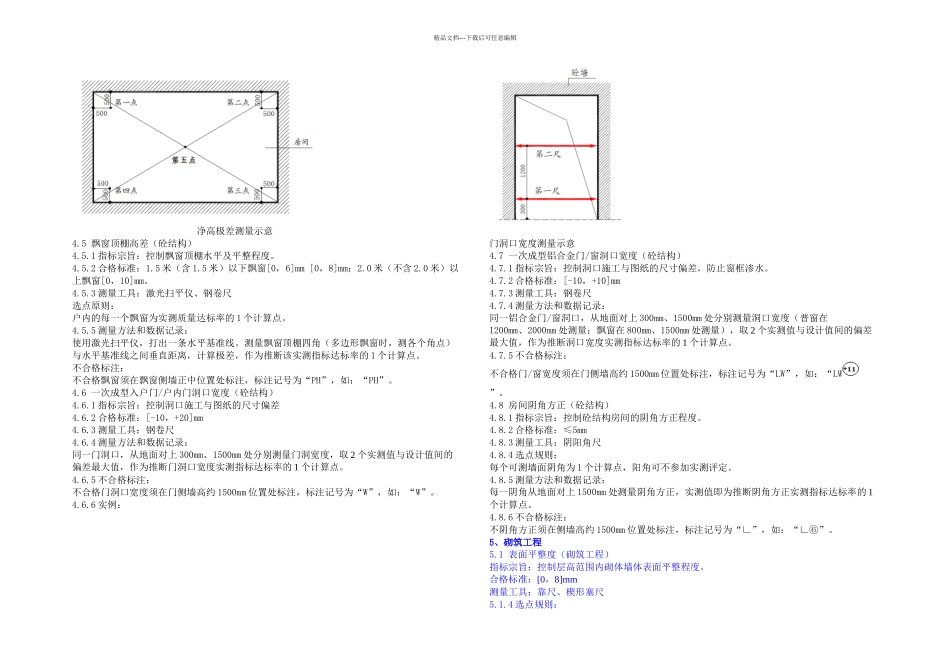

1 截面尺寸偏差(砼结构)4
1 指标宗旨:控制层高范围内剪
