分项开工申请批复单项目名称:承包单位:合同号:监理单位:编号:申请开工项目有机基材喷播植草绿化桩号上道工序检验结果(如有):建议开工日期年月日计划完工日期年月日此项工程现场负责人签名记事及附件:现已完成有机基材植草绿化施工前期准备工作,具备开工条件,现呈报有关资料,请审阅
附件:1、有机基材喷播植草绿化施工组织方案2、进场材料报审单承包人(签章):日期:试验监理工程师意见:签名:日期:测量监理工程师意见:签名:日期:专业监理工程师意见:签名:日期:本工程可否进行:驻地高监:日期:有机基材喷播植草绿化分项施工组织计划一、施工准备计划有机基材喷播工程的施工准备计划是在把工程现场的各项条件充分调查、掌握之后,为了把工程在工期内以最小经费安全地进行施工而进行的必要的程序,并结合设计单位图纸编制成切实可行的现场施作方案
施工人员根据施工准备计划以及现场说明事项,在现场进行详细研究后,制定具体的实施计划

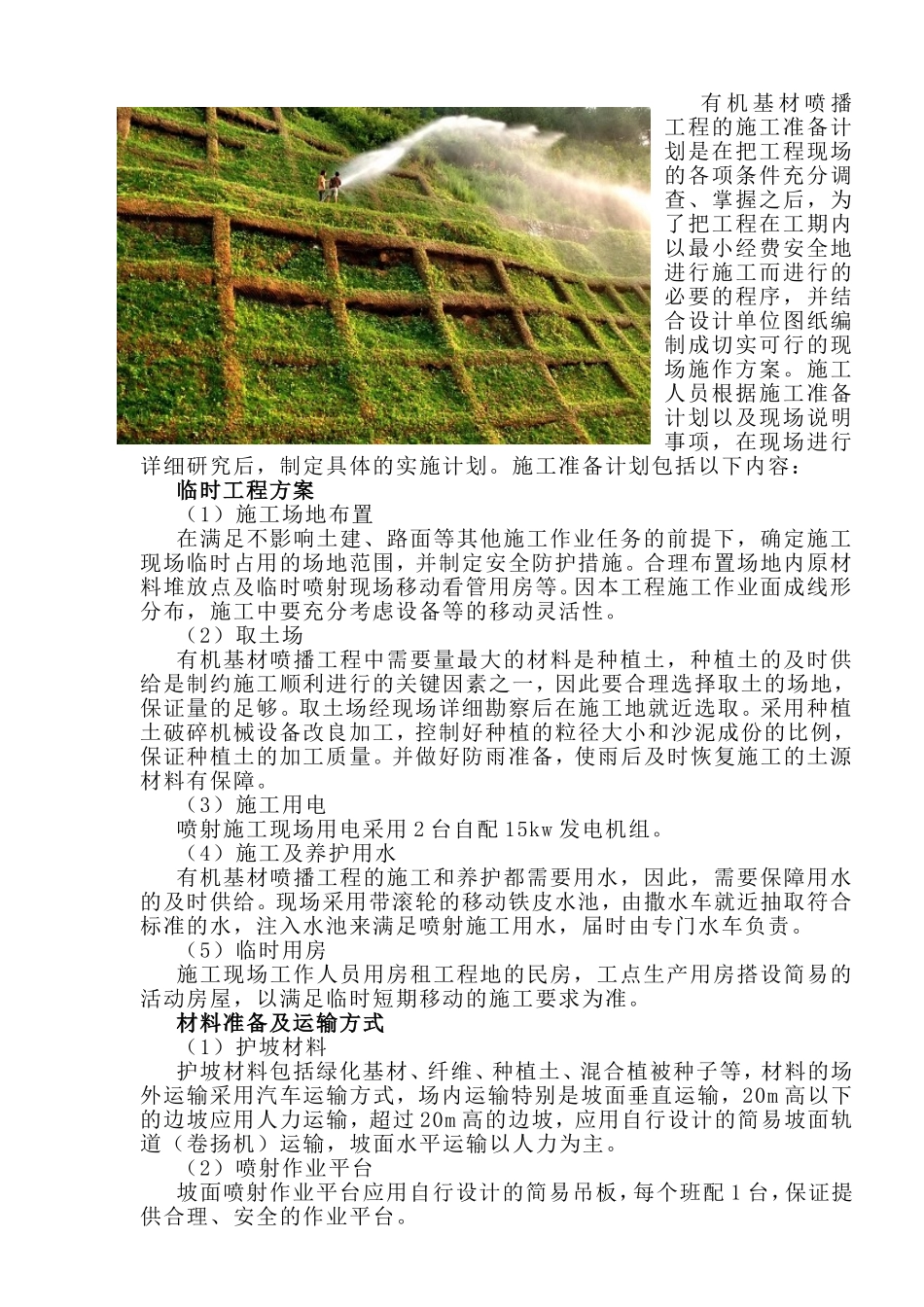

施工准备计划包括以下内容:临时工程方案(1)施工场地布置在满足不影响土建、路面等其他施工作业任务的前提下,确定施工现场临时占用的场地范围,并制定安全防护措施
合理布置场地内原材料堆放点及临时喷射现场移动看管用房等
因本工程施工作业面成线形分布,施工中要充分考虑设备等的移动灵活性
(2)取土场有机基材喷播工程中需要量最大的材料是种植土,种植土的及时供给是制约施工顺利进行的关键因素之一,因此要合理选择取土的场地,保证量的足够
取土场经现场详细勘察后在施工地就近选取
采用种植土破碎机械设备改良加工,控制好种植的粒径大小和沙泥成份的比例,保证种植土的加工质量
并做好防雨准备,使雨后及时恢复施工的土源材料有保障
(3)施工用电喷射施工现场用电采用2台自配15kw发电机组
(4)施工及养护用水有机基材喷播工程的施工和养护都需要用水,因此,需要保障用水的及时供给
现场采用带滚轮的移动铁皮水池,由撒水
