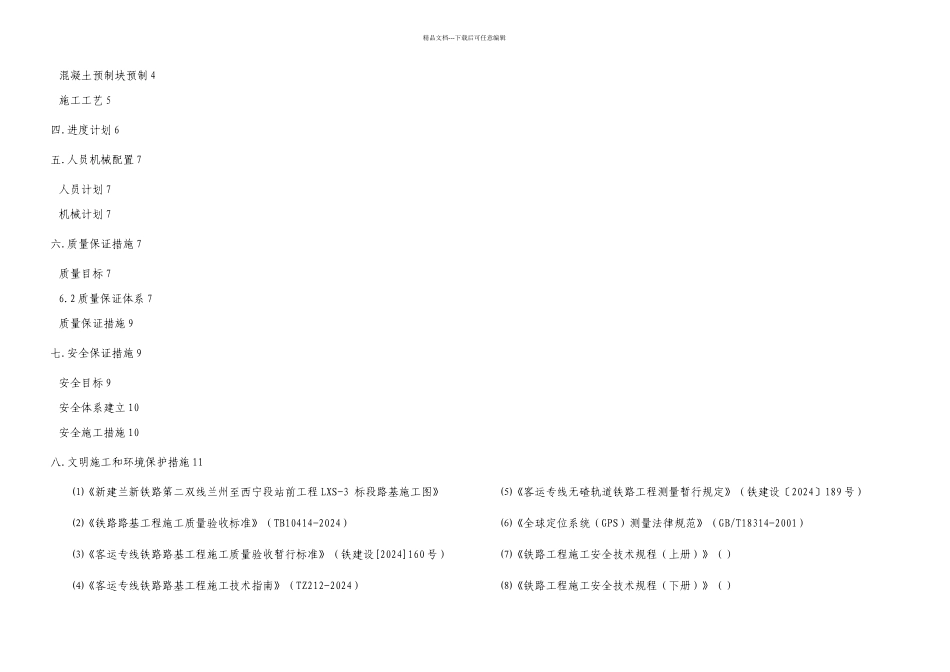

中交一航局兰新铁路甘青段项目经理部2024 年11 月一.编织依据 3二.工程简介 3工程概况 3地形地貌 4地质概述 4三
骨架护坡施工方案 4设计要求 4精品文档---下载后可任意编辑混凝土预制块预制 4施工工艺 5四
进度计划 6五
人员机械配置 7人员计划 7机械计划 7六
质量保证措施 7质量目标 76
2 质量保证体系 7质量保证措施 9七
安全保证措施 9安全目标 9安全体系建立 10安全施工措施 10八

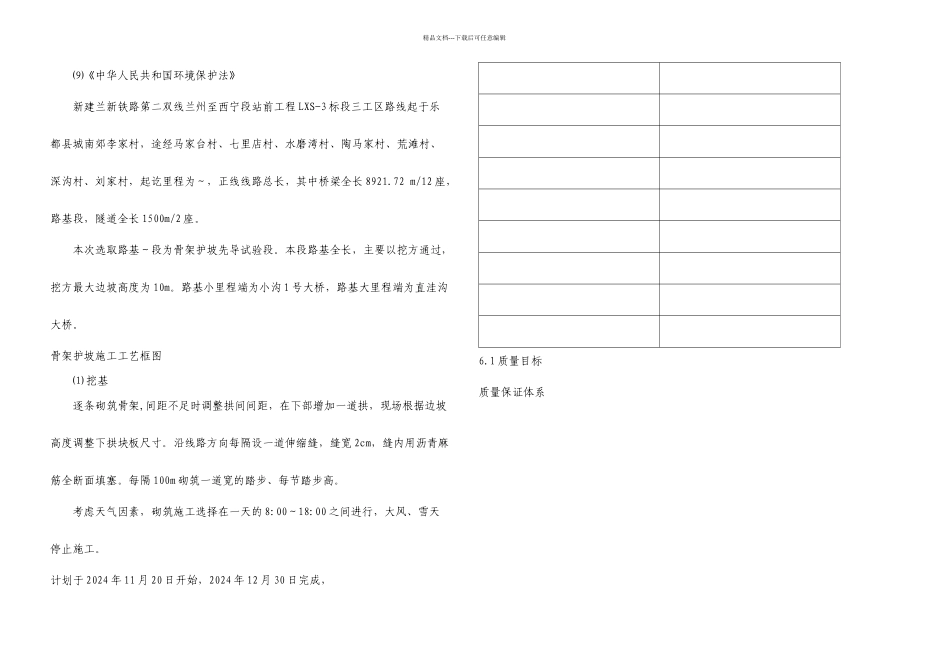

文明施工和环境保护措施 11⑴《新建兰新铁路第二双线兰州至西宁段站前工程 LXS-3 标段路基施工图》⑵《铁路路基工程施工质量验收标准》(TB10414-2024)⑶《客运专线铁路路基工程施工质量验收暂行标准》(铁建设[2024]160 号)⑷《客运专线铁路路基工程施工技术指南》(TZ212-2024)⑸《客运专线无碴轨道铁路工程测量暂行规定》(铁建设〔2024〕189 号)⑹《全球定位系统(GPS)测量法律规范》(GB/T18314-2001)⑺《铁路工程施工安全技术规程(上册)》()⑻《铁路工程施工安全技术规程(下册)》()精品文档---下载后可任意编辑⑼《中华人民共和国环境保护法》新建兰新铁路第二双线兰州至西宁段站前工程 LXS-3 标段三工区路线起于乐都县城南郊李家村,途经马家台村、七里店村、水磨湾村、陶马家村、荒滩村、深沟村、刘家村,起讫里程为~,正线线路总长,其中桥梁全长 8921
72 m/12 座,路基段,隧道全长 1500m/2 座
本次选取路基~段为骨架护坡先导试验段
本段路基全长,主要以挖方通过,挖方最大边坡高度为 10m
路基小里程端为小沟 1 号大桥,路基大里程端为直洼沟大桥
骨架护坡施工工艺框图⑴ 挖基逐条砌筑骨架,间距不足时调整拱间间距,在下部增加一道拱,现场根据边坡高度调整下拱块板尺寸
沿线路方向每隔设一道伸缩缝,缝宽 2cm
