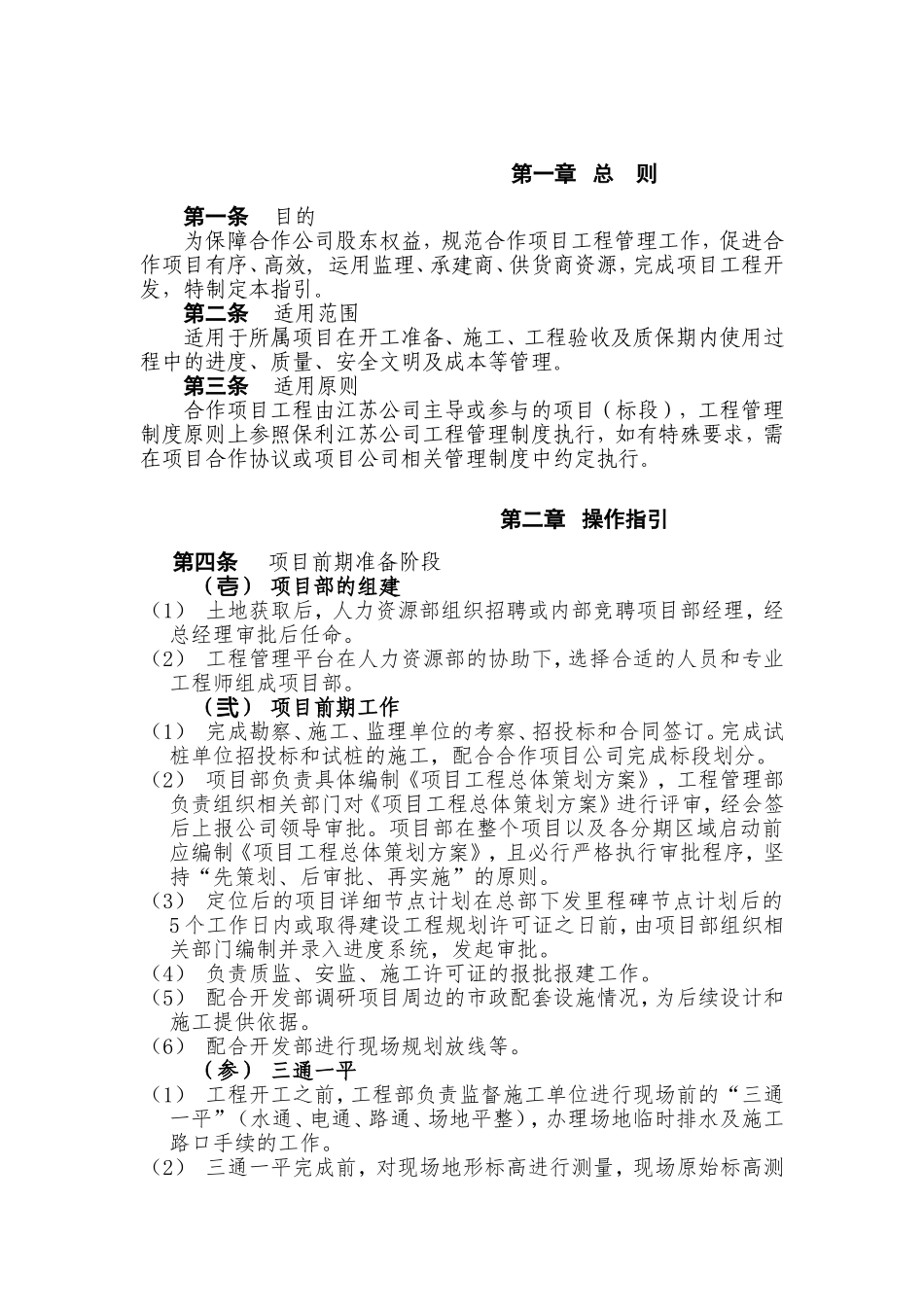

房地产开发有限公司工程管理操作指引第一章总则第一条目的为保障合作公司股东权益,规范合作项目工程管理工作,促进合作项目有序、高效,运用监理、承建商、供货商资源,完成项目工程开发,特制定本指引
第二条适用范围适用于所属项目在开工准备、施工、工程验收及质保期内使用过程中的进度、质量、安全文明及成本等管理
第三条适用原则合作项目工程由江苏公司主导或参与的项目(标段),工程管理制度原则上参照保利江苏公司工程管理制度执行,如有特殊要求,需在项目合作协议或项目公司相关管理制度中约定执行
第二章操作指引第四条项目前期准备阶段()壱项目部的组建(1)土地获取后,人力资源部组织招聘或内部竞聘项目部经理,经总经理审批后任命
(2)工程管理平台在人力资源部的协助下,选择合适的人员和专业工程师组成项目部
()弐项目前期工作(1)完成勘察、施工、监理单位的考察、招投标和合同签订
完成试桩单位招投标和试桩的施工,配合合作项目公司完成标段划分
(2)项目部负责具体编制《项目工程总体策划方案》,工程管理部负责组织相关部门对《项目工程总体策划方案》进行评审,经会签后上报公司领导审批
项目部在整个项目以及各分期区域启动前应编制《项目工程总体策划方案》,且必行严格执行审批程序,坚持“先策划、后审批、再实施”的原则
(3)定位后的项目详细节点计划在总部下发里程碑节点计划后的5个工作日内或取得建设工程规划许可证之日前,由项目部组织相关部门编制并录入进度系统,发起审批
(4)负责质监、安监、施工许可证的报批报建工作
(5)配合开发部调研项目周边的市政配套设施情况,为后续设计和施工提供依据
(6)配合开发部进行现场规划放线等
(参)三通一平(1)工程开工之前,工程部负责监督施工单位进行现场前的“三通一平”(水通、电通、路通、场地平整),办理场地临时排水及施工路口手续的工作

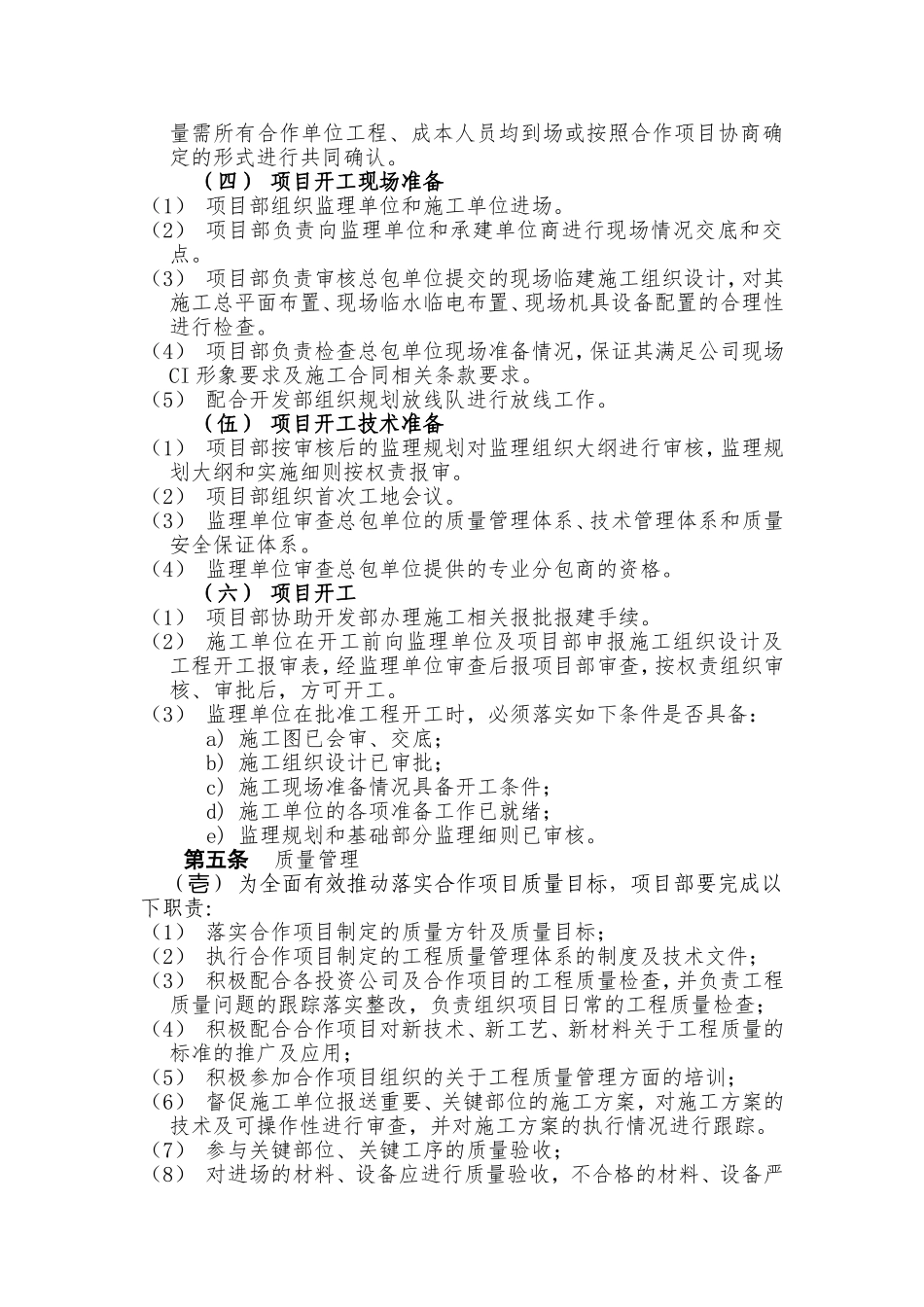

(2)三通一平完成前,对现场地形标高进行测量,现
