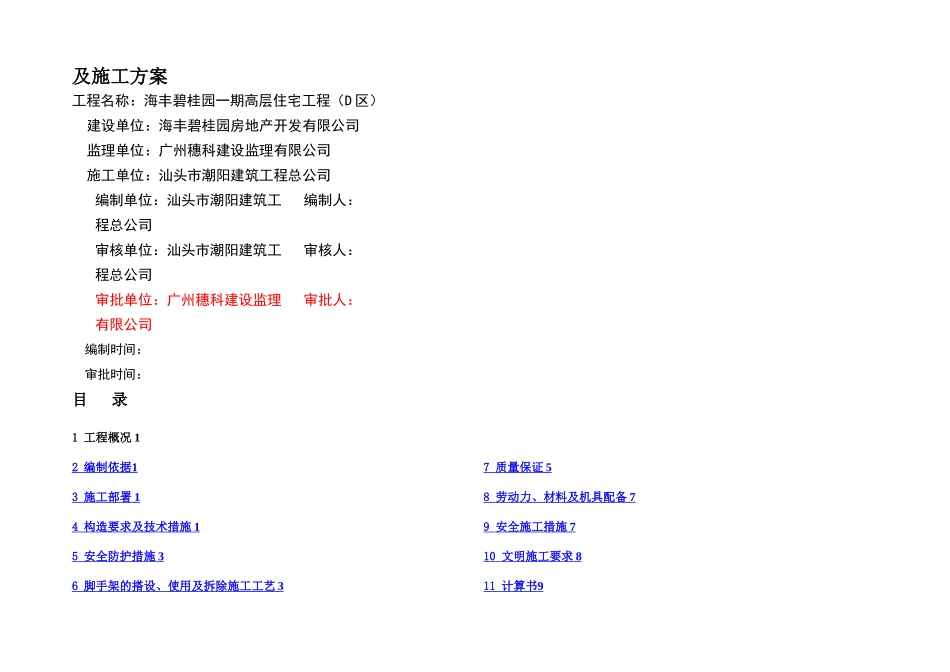

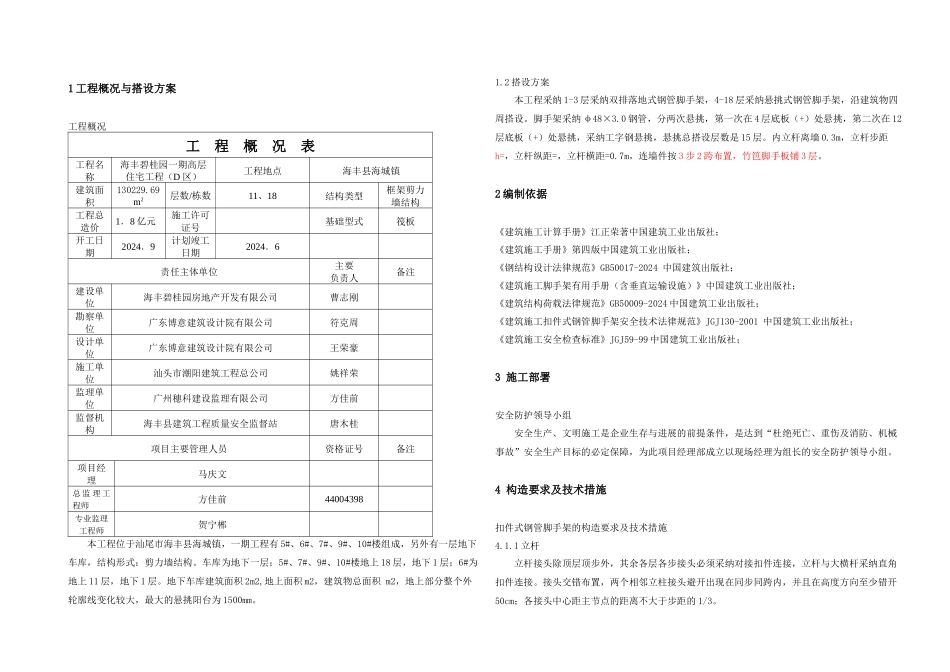

及施工方案工程名称:海丰碧桂园一期高层住宅工程(D 区)建设单位:海丰碧桂园房地产开发有限公司监理单位:广州穗科建设监理有限公司施工单位:汕头市潮阳建筑工程总公司编制单位:汕头市潮阳建筑工程总公司编制人:审核单位:汕头市潮阳建筑工程总公司审核人:审批单位:广州穗科建设监理有限公司审批人:编制时间:审批时间:目 录1 工程概况 12 编制依据 1 3 施工部署 1 4 构造要求及 技 术措施 1 5 安全防护措施 3 6 脚手架的搭设、使用及拆除施工工艺 3 7 质量保证 5 8 劳动力、材料及机具配备 7 9 安全施工措施 7 10 文明施工要求 8 11 计算书 9 精品文档---下载后可任意编辑12 施 工图 41 1 工程概况与搭设方案工程概况工 程 概 况 表工程名称海丰碧桂园一期高层住宅工程(D 区)工程地点海丰县海城镇建筑面积130229.69 m2层数/栋数11、18结构类型框架剪力墙结构工程总造价1.8 亿元施工许可证号基础型式筏板开工日期2024.9计划竣工日期2024.6责任主体单位主要负责人备注建设单位海丰碧桂园房地产开发有限公司曹志刚勘察单位广东博意建筑设计院有限公司符克周设计单位广东博意建筑设计院有限公司王荣豪施工单位汕头市潮阳建筑工程总公司姚祥荣监理单位广州穗科建设监理有限公司方佳前监督机构海丰县建筑工程质量安全监督站唐木桂项目主要管理人员资格证号备注项目经理马庆文总 监 理 工程师方佳前44004398专业监理工程师贺宁郴本工程位于汕尾市海丰县海城镇,一期工程有 5#、6#、7#、9#、10#楼组成,另外有一层地下车库,结构形式:剪力墙结构。车库为地下一层;5#、7#、9#、10#楼地上 18 层,地下 1 层;6#为地上 11 层,地下 1 层。地下车库建筑面积 2m2,地上面积 m2,建筑物总面积 m2,地上部分整个外轮廓线变化较大,最大的悬挑阳台为 1500mm。1.2 搭设方案本工程采纳 1-3 层采纳双排落地式钢管脚手架,4-18 层采纳悬挑式钢管脚手架,沿建筑物四周搭设。脚手架采纳 φ48×3.0 钢管,分两次悬挑,第一次在 4 层底板(+)处悬挑,第二次在 12层底板(+)处悬挑,采纳工字钢悬挑,悬挑总搭设层数是 15 层。内立杆离墙 0.3m,立杆步距h=,立杆纵距=,立杆横距=0.7m,连墙件按 3 步 2 跨布置,竹笆脚手板铺 3 层。2 编制依据《建筑施工计算手册》江正荣著中国建筑工业出版社;《建筑施工手册》第四版中国建筑工业出版社;《钢结构设计法律规范》GB5...
