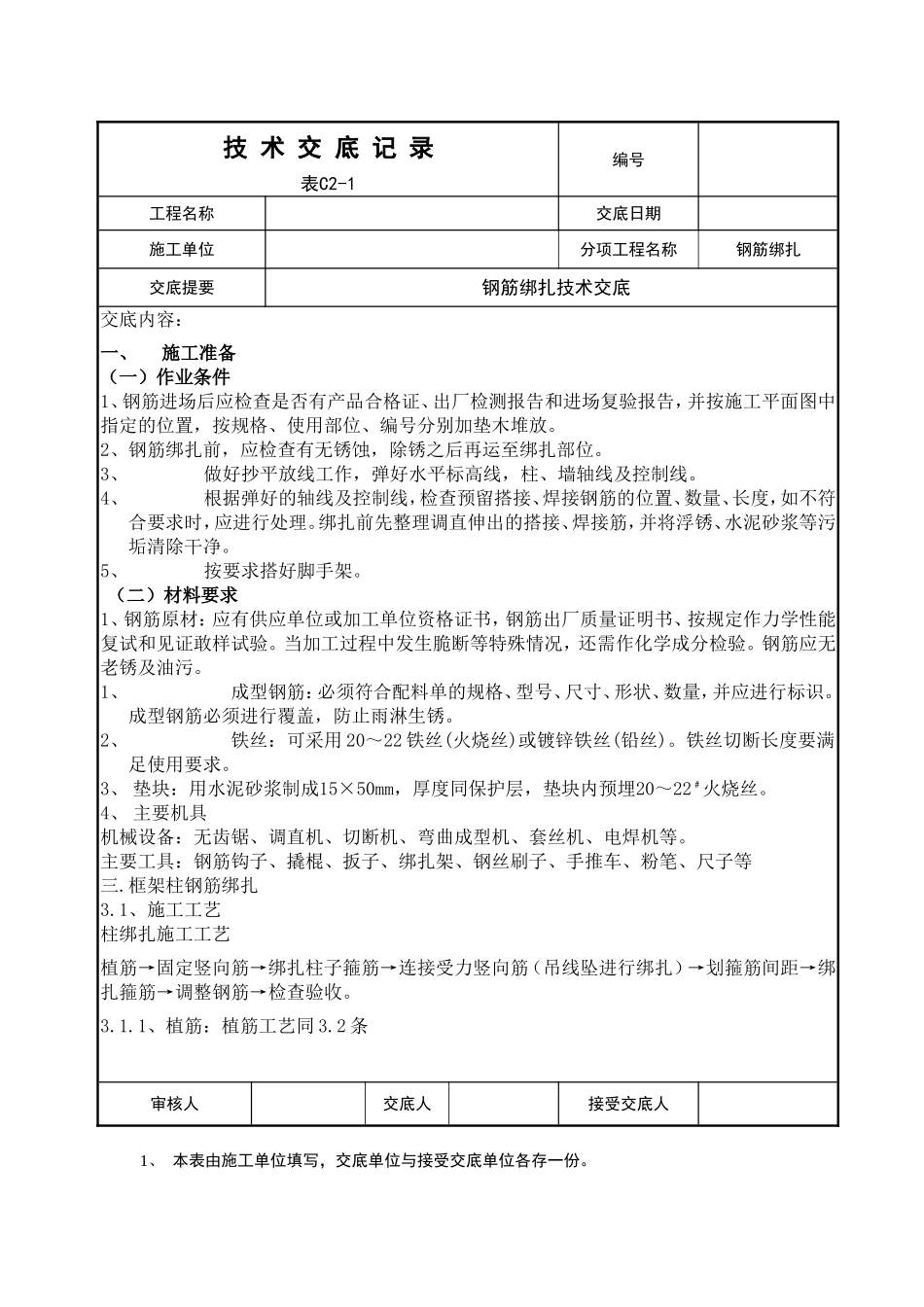

技术交底记录表C2-1编号工程名称交底日期施工单位分项工程名称钢筋绑扎交底提要钢筋绑扎技术交底交底内容:一、施工准备(一)作业条件1、钢筋进场后应检查是否有产品合格证、出厂检测报告和进场复验报告,并按施工平面图中指定的位置,按规格、使用部位、编号分别加垫木堆放
2、钢筋绑扎前,应检查有无锈蚀,除锈之后再运至绑扎部位
3、做好抄平放线工作,弹好水平标高线,柱、墙轴线及控制线
4、根据弹好的轴线及控制线,检查预留搭接、焊接钢筋的位置、数量、长度,如不符合要求时,应进行处理
绑扎前先整理调直伸出的搭接、焊接筋,并将浮锈、水泥砂浆等污垢清除干净
5、按要求搭好脚手架
(二)材料要求1、钢筋原材:应有供应单位或加工单位资格证书,钢筋出厂质量证明书、按规定作力学性能复试和见证敢样试验
当加工过程中发生脆断等特殊情况,还需作化学成分检验
钢筋应无老锈及油污
1、成型钢筋:必须符合配料单的规格、型号、尺寸、形状、数量,并应进行标识
成型钢筋必须进行覆盖,防止雨淋生锈
2、铁丝:可采用20~22铁丝(火烧丝)或镀锌铁丝(铅丝)
铁丝切断长度要满足使用要求
3、垫块:用水泥砂浆制成15×50mm,厚度同保护层,垫块内预埋20~22﹟火烧丝
4、主要机具机械设备:无齿锯、调直机、切断机、弯曲成型机、套丝机、电焊机等
主要工具:钢筋钩子、撬棍、扳子、绑扎架、钢丝刷子、手推车、粉笔、尺子等三
框架柱钢筋绑扎3
1、施工工艺柱绑扎施工工艺植筋→固定竖向筋→绑扎柱子箍筋→连接受力竖向筋(吊线坠进行绑扎)→划箍筋间距→绑扎箍筋→调整钢筋→检查验收
1、植筋:植筋工艺同3
2条审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各存一份
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填

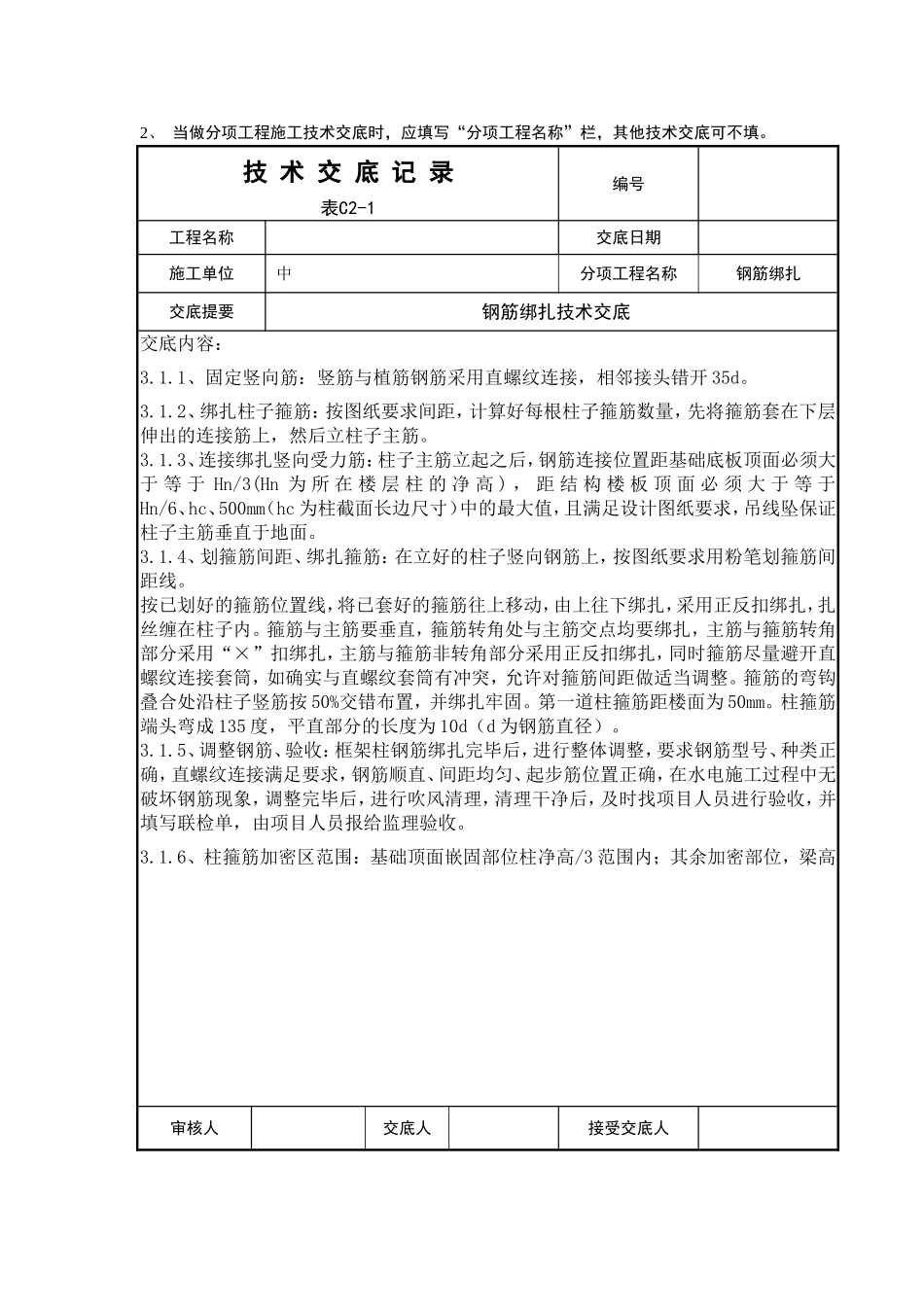

技术交底记录表C2-1编号工程名称交底日期施工单位中分项工程名称钢筋绑
