2 方案设计湖泊底泥清淤工程包括:湖泊底泥疏挖、输送、脱水干化、运输和处置
按现有施工条件、工法进行组织施工
技术参数工期 80 天
日均清淤处理处置大于 3000 方
工程质量合格处理后的底泥运至…临时堆放场须根据设计要求进行处理
处理后的底泥须满足如下技术指标:a 重金属含量达到《土地改良用泥质》(GB/T24600-2024)泥质标准(PH≥6
5)b 底泥浸出液中重金属含量小于《危险废物鉴别标准浸出毒性鉴别》(GB5085
3-2024)法律规范限值;c 尾水重金属含量及悬浮物达《污水综合排放标准》(GB8978-1996)二级排放标准,悬浮物 SS≤20ml;d 根据《环境空气质量标准》(GB8978-1996)及《恶臭污染物排放标准》(GB8978-1996),处理后底泥臭度须达到二级标准,及臭气浓度≤20(根据六级臭度法进行检测);e 含水率≤50%;7、施工前应编制详细的施工组织计划,并通过参建各方的联系会审查
3 方案施工工艺流程湖泊底泥清淤工程包括:湖泊底泥疏挖、输送、脱水干化、运输和处置

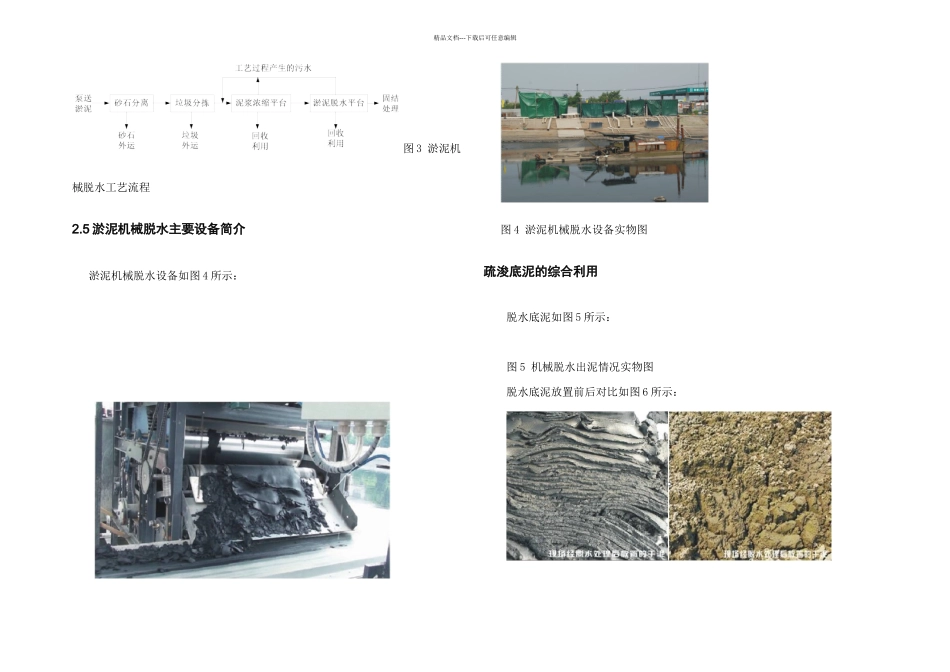

针对斑马湖的现实条件,采纳淤泥抽吸-岸上脱水站方案,如图 1 所示
由绞吸式挖泥船泵泵送上来的泥浆用管道输送到岸上的移动式脱水站
移动式脱水站由砂水分离设备、垃圾分拣设备、污泥浓缩设备、污泥脱水设备、加药设备、固结搅拌设备等组成,其中污泥脱水设备、污水处理设备、加药设备采纳可移动平台结构
泥浆泵把吸入的底泥经管道压入岸上移动式脱水站的污泥脱水设备,分离出来的砂石、垃圾以及经脱水后干泥进去固结搅拌设备,达到固结标准进行填埋处理
污泥脱水过程中分离出来的水经处理达到排放标准加以回收利用
精品文档---下载后可任意编辑图 1(a) 淤泥抽吸-岸上脱水站方案流程图图 1(b) 淤泥抽吸-岸上脱水站方案流程图本工程施工拟采纳两套底泥机械脱水
