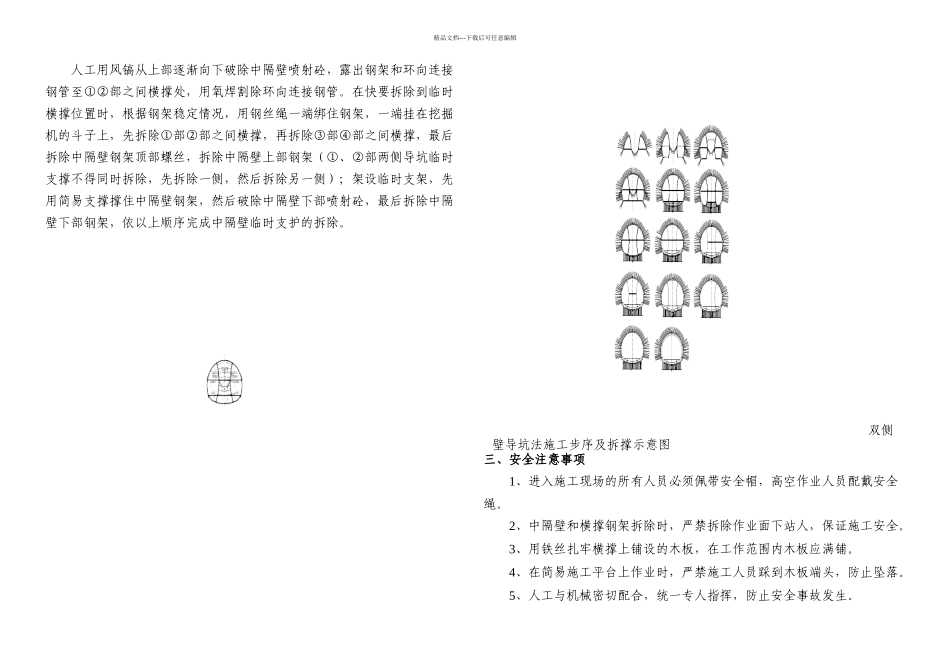

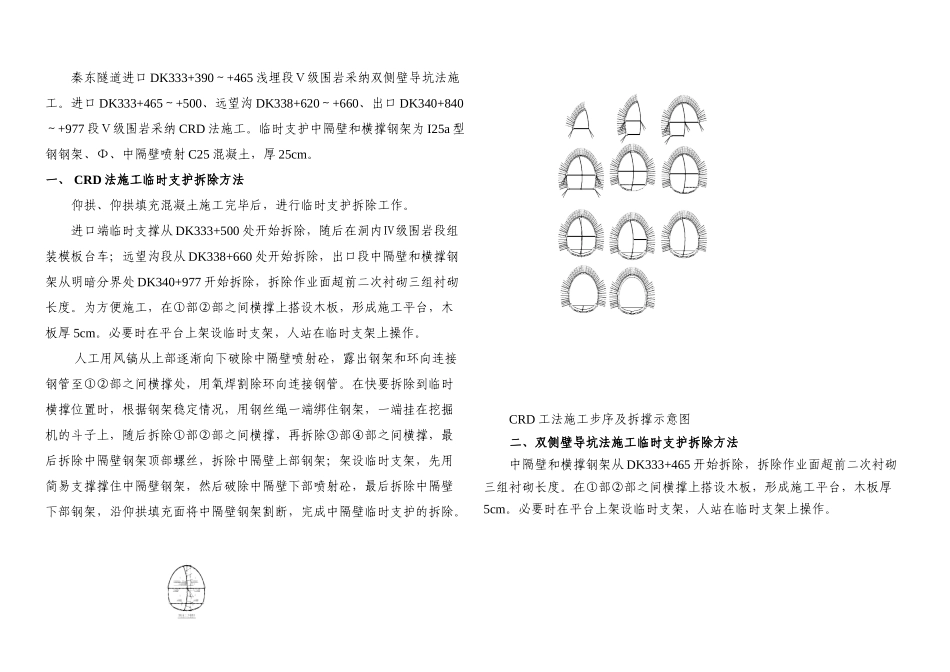

秦东隧道进口 DK333+390~+465 浅埋段Ⅴ级围岩采纳双侧壁导坑法施工。进口 DK333+465~+500、远望沟 DK338+620~+660、出口 DK340+840~+977 段Ⅴ级围岩采纳 CRD 法施工。临时支护中隔壁和横撑钢架为 I25a 型钢钢架、Φ、中隔壁喷射 C25 混凝土,厚 25cm。一、 CRD 法施工临时支护拆除方法仰拱、仰拱填充混凝土施工完毕后,进行临时支护拆除工作。进口端临时支撑从 DK333+500 处开始拆除,随后在洞内Ⅳ级围岩段组装模板台车;远望沟段从 DK338+660 处开始拆除,出口段中隔壁和横撑钢架从明暗分界处 DK340+977 开始拆除,拆除作业面超前二次衬砌三组衬砌长度。为方便施工,在①部②部之间横撑上搭设木板,形成施工平台,木板厚 5cm。必要时在平台上架设临时支架,人站在临时支架上操作。人工用风镐从上部逐渐向下破除中隔壁喷射砼,露出钢架和环向连接钢管至①②部之间横撑处,用氧焊割除环向连接钢管。在快要拆除到临时横撑位置时,根据钢架稳定情况,用钢丝绳一端绑住钢架,一端挂在挖掘机的斗子上,随后拆除①部②部之间横撑,再拆除③部④部之间横撑,最后拆除中隔壁钢架顶部螺丝,拆除中隔壁上部钢架;架设临时支架,先用简易支撑撑住中隔壁钢架,然后破除中隔壁下部喷射砼,最后拆除中隔壁下部钢架,沿仰拱填充面将中隔壁钢架割断,完成中隔壁临时支护的拆除。CRD 工法施工步序及拆撑示意图二、双侧壁导坑法施工临时支护拆除方法中隔壁和横撑钢架从 DK333+465 开始拆除,拆除作业面超前二次衬砌三组衬砌长度。在①部②部之间横撑上搭设木板,形成施工平台,木板厚5cm。必要时在平台上架设临时支架,人站在临时支架上操作。精品文档---下载后可任意编辑人工用风镐从上部逐渐向下破除中隔壁喷射砼,露出钢架和环向连接钢管至①②部之间横撑处,用氧焊割除环向连接钢管。在快要拆除到临时横撑位置时,根据钢架稳定情况,用钢丝绳一端绑住钢架,一端挂在挖掘机的斗子上,先拆除①部②部之间横撑,再拆除③部④部之间横撑,最后拆除中隔壁钢架顶部螺丝,拆除中隔壁上部钢架(①、②部两侧导坑临时支撑不得同时拆除,先拆除一侧,然后拆除另一侧);架设临时支架,先用简易支撑撑住中隔壁钢架,然后破除中隔壁下部喷射砼,最后拆除中隔壁下部钢架,依以上顺序完成中隔壁临时支护的拆除。双侧壁导坑法施工步序及拆撑示意图三、安全注意事项1、进入施工现场的所有人员必须佩带安全帽,高空作业人员配戴安全绳。2、中隔壁和横...
