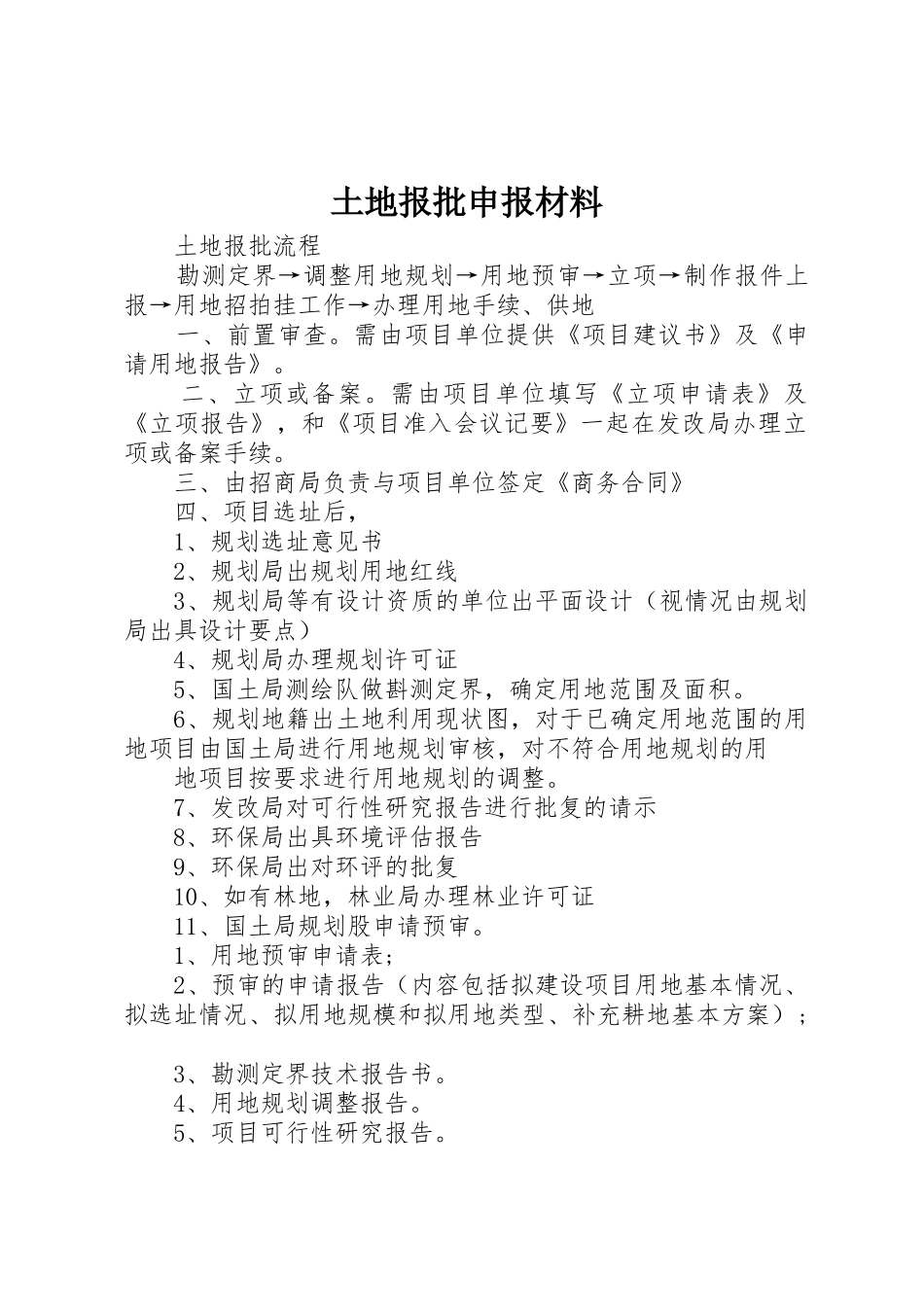

土地报批申报材料 土地报批流程 勘测定界→调整用地规划→用地预审→立项→制作报件上报→用地招拍挂工作→办理用地手续、供地 一、前置审查
需由项目单位提供《项目建议书》及《申请用地报告》
二、立项或备案
需由项目单位填写《立项申请表》及《立项报告》,和《项目准入会议记要》一起在发改局办理立项或备案手续
三、由招商局负责与项目单位签定《商务合同》 四、项目选址后, 1、规划选址意见书 2、规划局出规划用地红线 3、规划局等有设计资质的单位出平面设计(视情况由规划局出具设计要点) 4、规划局办理规划许可证 5、国土局测绘队做斟测定界,确定用地范围及面积

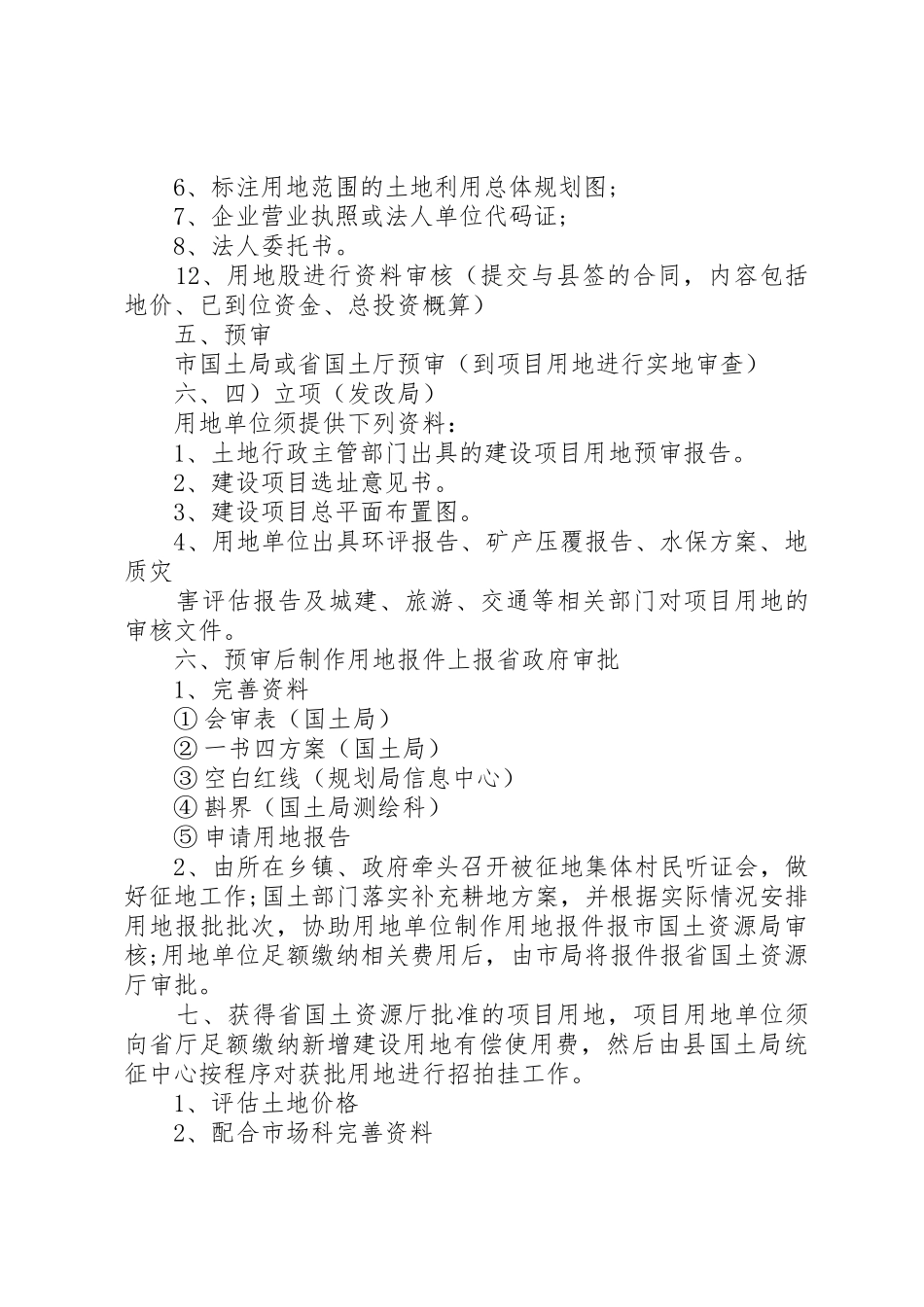

6、规划地籍出土地利用现状图,对于已确定用地范围的用地项目由国土局进行用地规划审核,对不符合用地规划的用 地项目按要求进行用地规划的调整
7、发改局对可行性研究报告进行批复的请示 8、环保局出具环境评估报告 9、环保局出对环评的批复 10、如有林地,林业局办理林业许可证 11、国土局规划股申请预审
1、用地预审申请表; 2、预审的申请报告(内容包括拟建设项目用地基本情况、拟选址情况、拟用地规模和拟用地类型、补充耕地基本方案); 3、勘测定界技术报告书
4、用地规划调整报告
5、项目可行性研究报告
6、标注用地范围的土地利用总体规划图; 7、企业营业执照或法人单位代码证; 8、法人委托书
12、用地股进行资料审核(提交与县签的合同,内容包括地价、已到位资金、总投资概算) 五、预审 市国土局或省国土厅预审(到项目用地进行实地审查) 六、四)立项(发改局) 用地单位须提供下列资料: 1、土地行政主管部门出具的建设项目用地预审报告
2、建设项目选址意见书
3、建设项目总平面布置图
4、用地单位出具环评报告、矿产压覆报告、水保方案、地质灾 害评估报告及城建、旅游、交通等相关部门对项目用地的审核文件
六、预审后制作用
