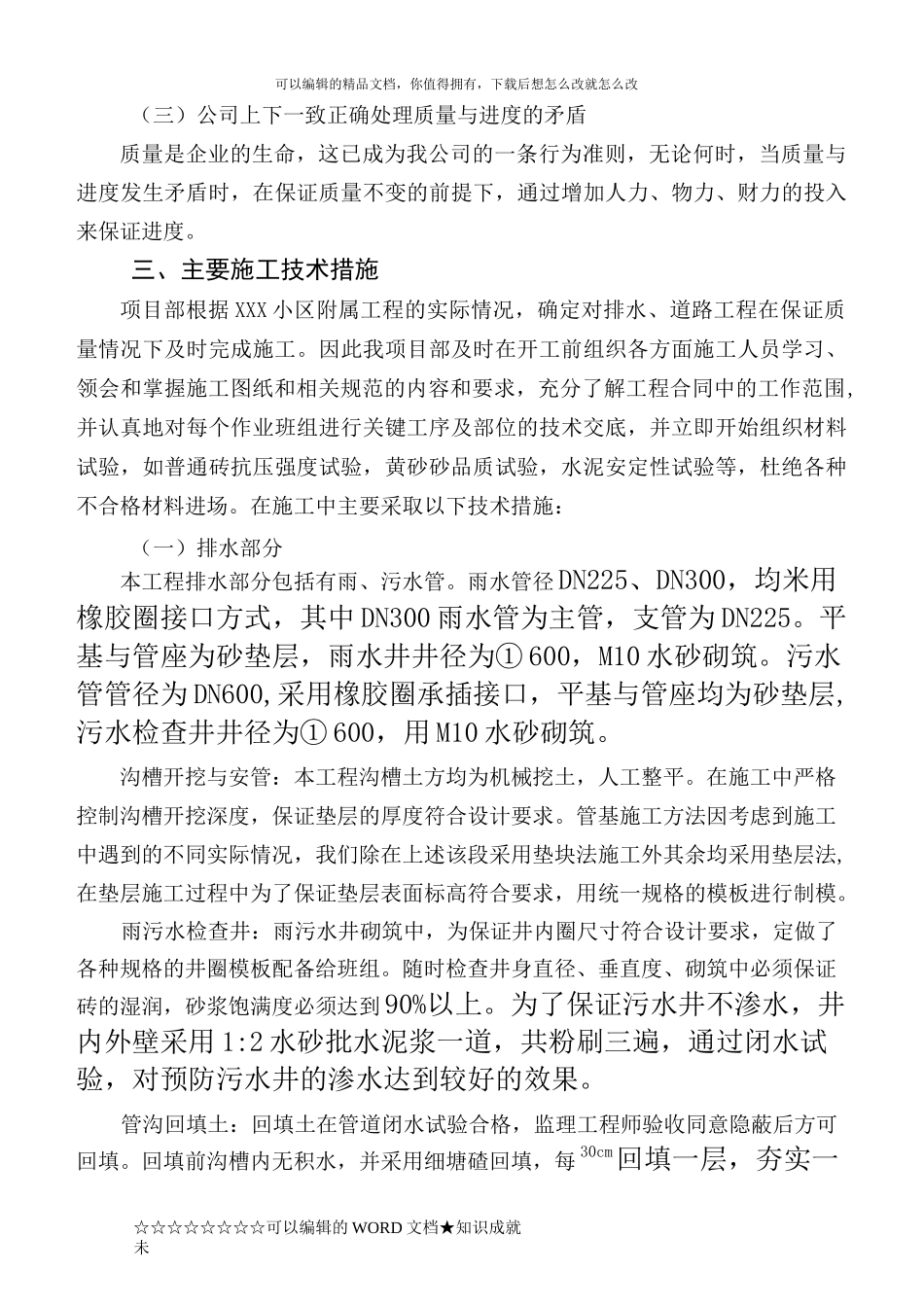

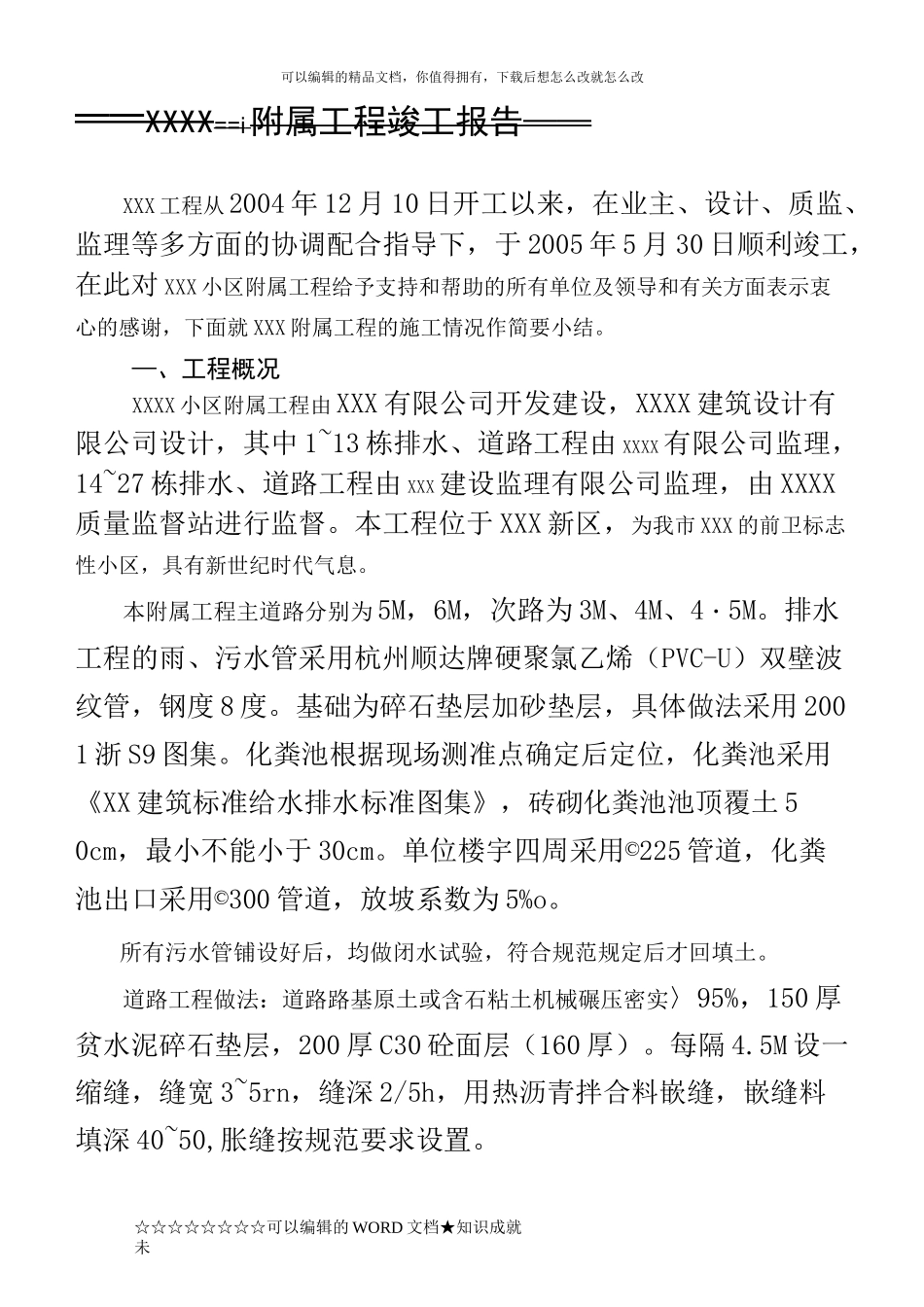

☆☆☆☆☆☆☆☆可以编辑的 WORD 文档★知识成就未可以编辑的精品文档,你值得拥有,下载后想怎么改就怎么改——xxxx==i 附属工程竣工报告——XXX 工程从 2004 年 12 月 10 日开工以来,在业主、设计、质监、监理等多方面的协调配合指导下,于 2005 年 5 月 30 日顺利竣工,在此对 XXX 小区附属工程给予支持和帮助的所有单位及领导和有关方面表示衷心的感谢,下面就 XXX 附属工程的施工情况作简要小结。—、工程概况XXXX 小区附属工程由 XXX 有限公司开发建设,XXXX 建筑设计有限公司设计,其中 1~13 栋排水、道路工程由 XXXX 有限公司监理,14~27 栋排水、道路工程由 XXX 建设监理有限公司监理,由 XXXX质量监督站进行监督。本工程位于 XXX 新区,为我市 XXX 的前卫标志性小区,具有新世纪时代气息。本附属工程主道路分别为 5M,6M,次路为 3M、4M、4・5M。排水工程的雨、污水管采用杭州顺达牌硬聚氯乙烯(PVC-U)双壁波纹管,钢度 8 度。基础为碎石垫层加砂垫层,具体做法采用 2001 浙 S9 图集。化粪池根据现场测准点确定后定位,化粪池采用《XX 建筑标准给水排水标准图集》,砖砌化粪池池顶覆土 50cm,最小不能小于 30cm。单位楼宇四周采用©225 管道,化粪池出口采用©300 管道,放坡系数为 5%o。所有污水管铺设好后,均做闭水试验,符合规范规定后才回填土。道路工程做法:道路路基原土或含石粘土机械碾压密实〉95%,150 厚贫水泥碎石垫层,200 厚 C30 砼面层(160 厚)。每隔 4.5M 设一缩缝,缝宽 3~5rn,缝深 2/5h,用热沥青拌合料嵌缝,嵌缝料填深 40~50,胀缝按规范要求设置。可以编辑的精品文档,你值得拥有,下载后想怎么改就怎么改☆☆☆☆☆☆☆☆可以编辑的 WORD 文档★知识成就未可以编辑的精品文档,你值得拥有,下载后想怎么改就怎么改☆☆☆☆☆☆☆☆可以编辑的 WORD 文档★知识成就未(三)公司上下一致正确处理质量与进度的矛盾质量是企业的生命,这已成为我公司的一条行为准则,无论何时,当质量与进度发生矛盾时,在保证质量不变的前提下,通过增加人力、物力、财力的投入来保证进度。三、主要施工技术措施项目部根据 XXX 小区附属工程的实际情况,确定对排水、道路工程在保证质量情况下及时完成施工。因此我项目部及时在开工前组织各方面施工人员学习、领会和掌握施工图纸和相关规范的内容和要求,充分了解工程合同中的工作范围,并认真地对每个作业班...
