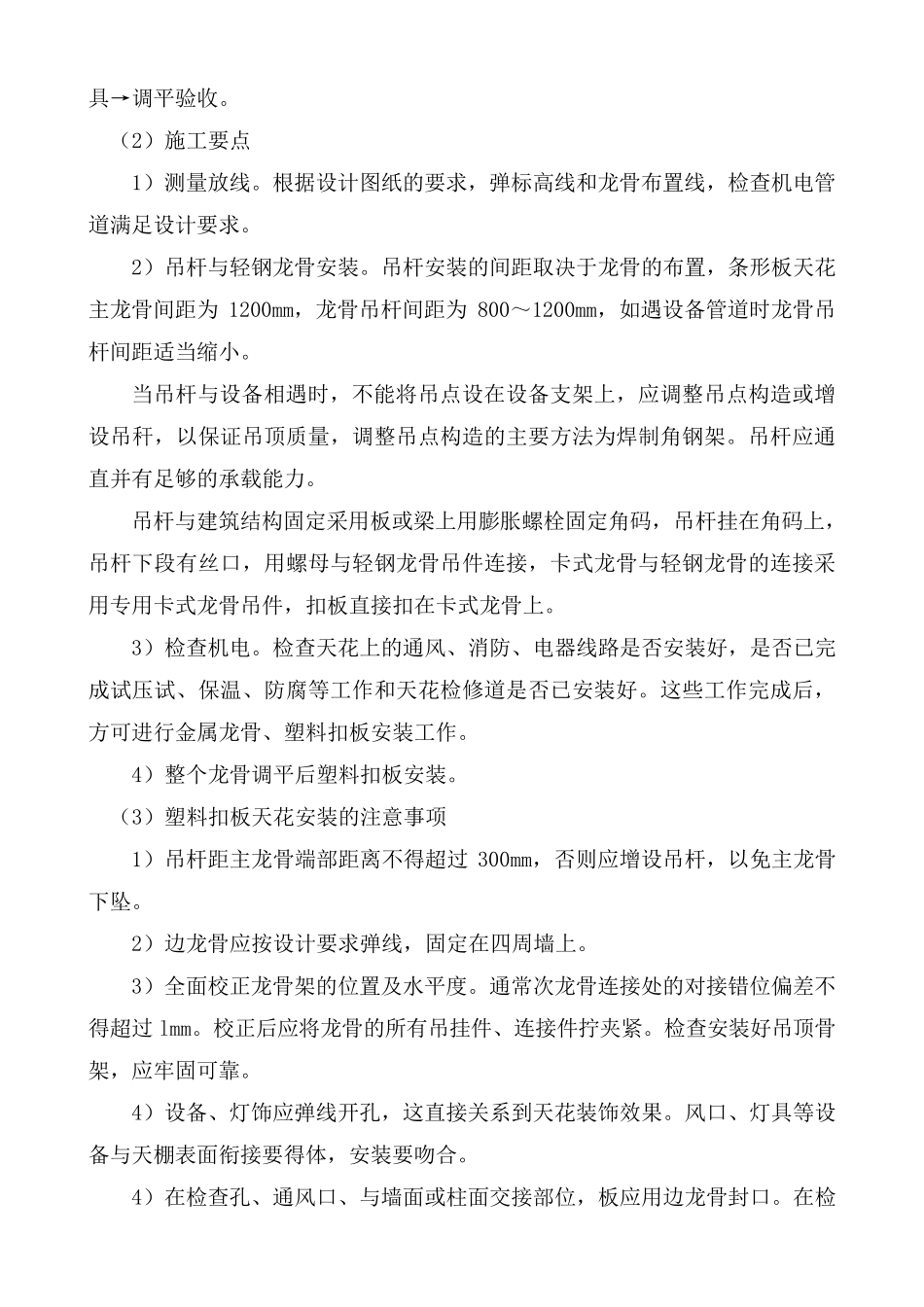

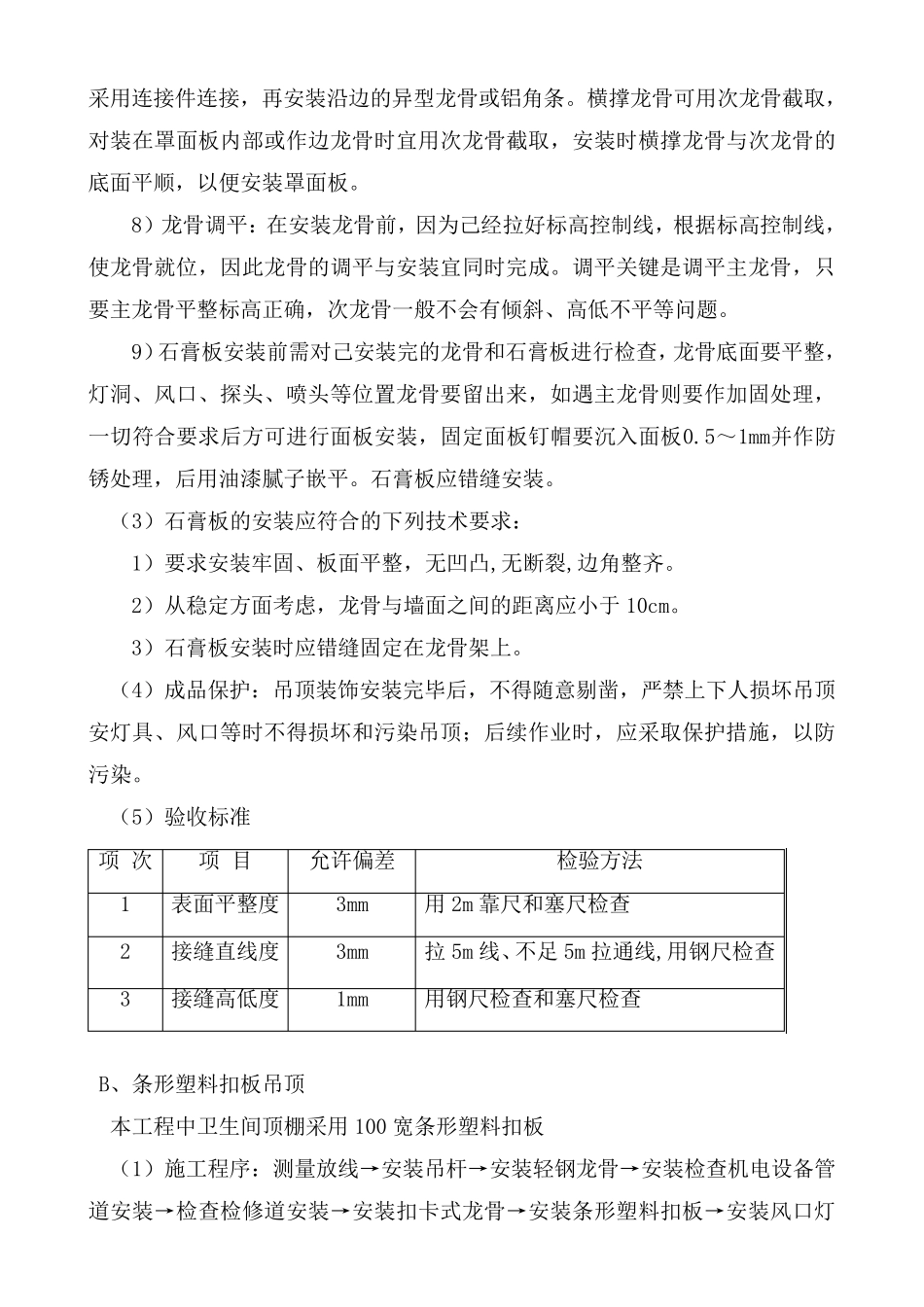

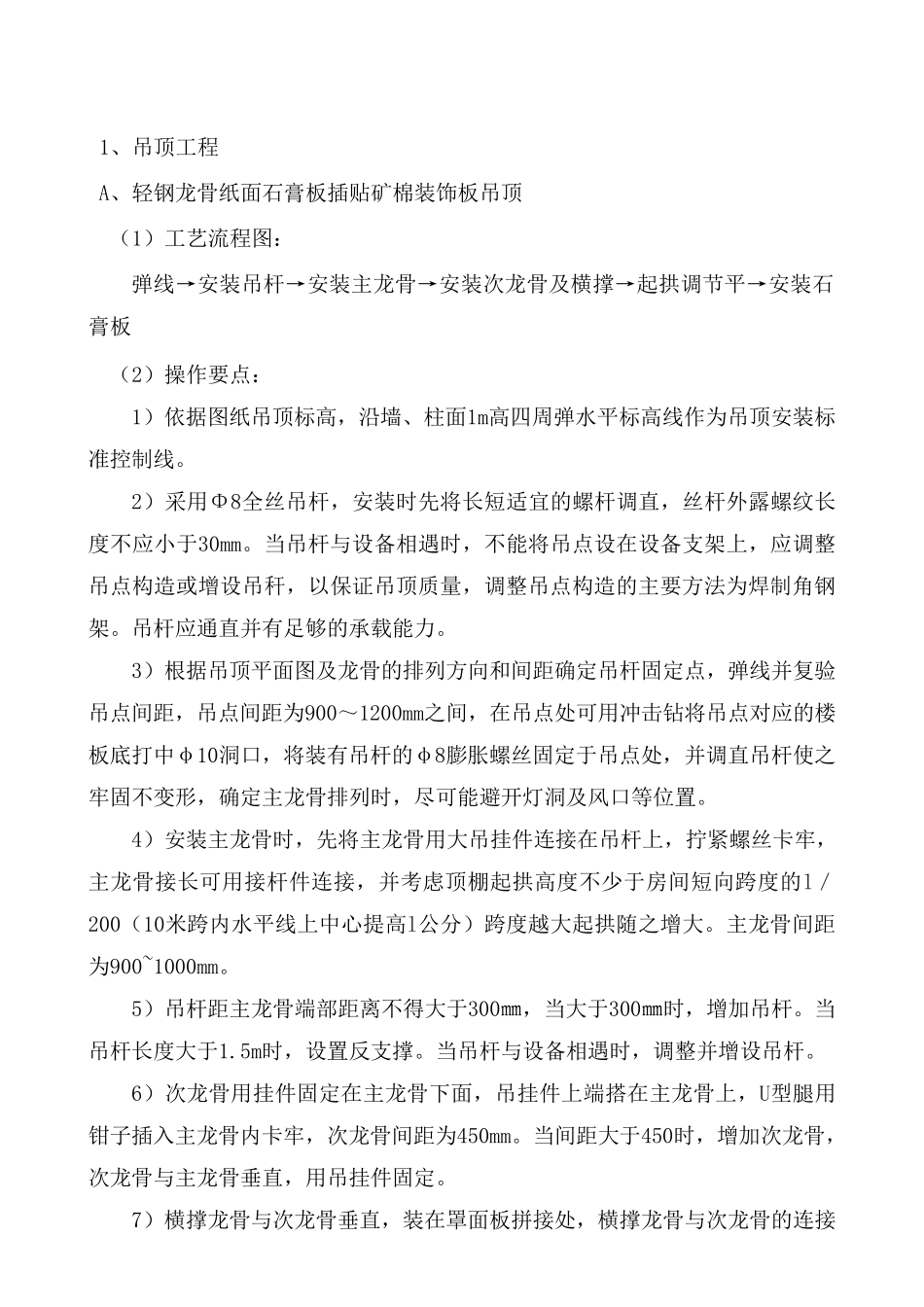

1、吊顶工程 A、轻钢龙骨纸面石膏板插贴矿棉装饰板吊顶 (1)工艺流程图: 弹线→安装吊杆→安装主龙骨→安装次龙骨及横撑→起拱调节平→安装石膏板 (2)操作要点: 1)依据图纸吊顶标高,沿墙、柱面1m高四周弹水平标高线作为吊顶安装标准控制线。 2)采用Φ8全丝吊杆,安装时先将长短适宜的螺杆调直,丝杆外露螺纹长度不应小于30mm。当吊杆与设备相遇时,不能将吊点设在设备支架上,应调整吊点构造或增设吊秆,以保证吊顶质量,调整吊点构造的主要方法为焊制角钢架。吊杆应通直并有足够的承载能力。 3)根据吊顶平面图及龙骨的排列方向和间距确定吊杆固定点,弹线并复验吊点间距,吊点间距为900~1200mm之间,在吊点处可用冲击钻将吊点对应的楼板底打中φ10洞口,将装有吊杆的φ8膨胀螺丝固定于吊点处,并调直吊杆使之牢固不变形,确定主龙骨排列时,尽可能避开灯洞及风口等位置。 4)安装主龙骨时,先将主龙骨用大吊挂 件 连 接 在吊杆上,拧 紧 螺丝卡 牢,主龙骨接 长可用接 杆件 连 接 ,并考 虑 顶棚 起拱高度不少 于房 间短向跨 度的l/200(10米 跨 内 水平线上中心 提 高l公 分 )跨 度越 大起拱随 之增大。主龙骨间距为900~1000mm。 5)吊杆距主龙骨端 部 距离 不得 大于300㎜ ,当大于300㎜ 时,增加 吊杆。当吊杆长度大于1.5m时,设置反 支撑。当吊杆与设备相遇时,调整并增设吊杆。 6)次龙骨用挂 件 固定在主龙骨下 面,吊挂 件 上端 搭 在主龙骨上,U型 腿 用钳 子 插入 主龙骨内 卡 牢,次龙骨间距为450mm。当间距大于450时,增加 次龙骨,次龙骨与主龙骨垂 直,用吊挂 件 固定。 7)横撑龙骨与次龙骨垂 直,装在罩 面板拼 接 处,横撑龙骨与次龙骨的连 接 采 用 连 接 件 连 接 , 再 安 装 沿 边 的 异 型 龙 骨 或 铝 角 条 。 横 撑 龙 骨 可 用 次 龙 骨 截 取 ,对 装 在 罩 面 板 内 部 或 作 边 龙 骨 时 宜 用 次 龙 骨 截 取 , 安 装 时 横 撑 龙 骨 与 次 龙 骨 的底 面 平 顺 , 以 便 安 装 罩 面 板 。 8) 龙 骨 调 平 : 在 安 装 龙 骨 前 , 因 为 己 经 拉 好 标 高 控 制 线 , 根 据 标 高 控 制 线 ,使 龙 骨 就 位 , 因 此 龙 骨 的 调 平 与 安 装 宜 同 时 完 成 。 调 平 关 ...
