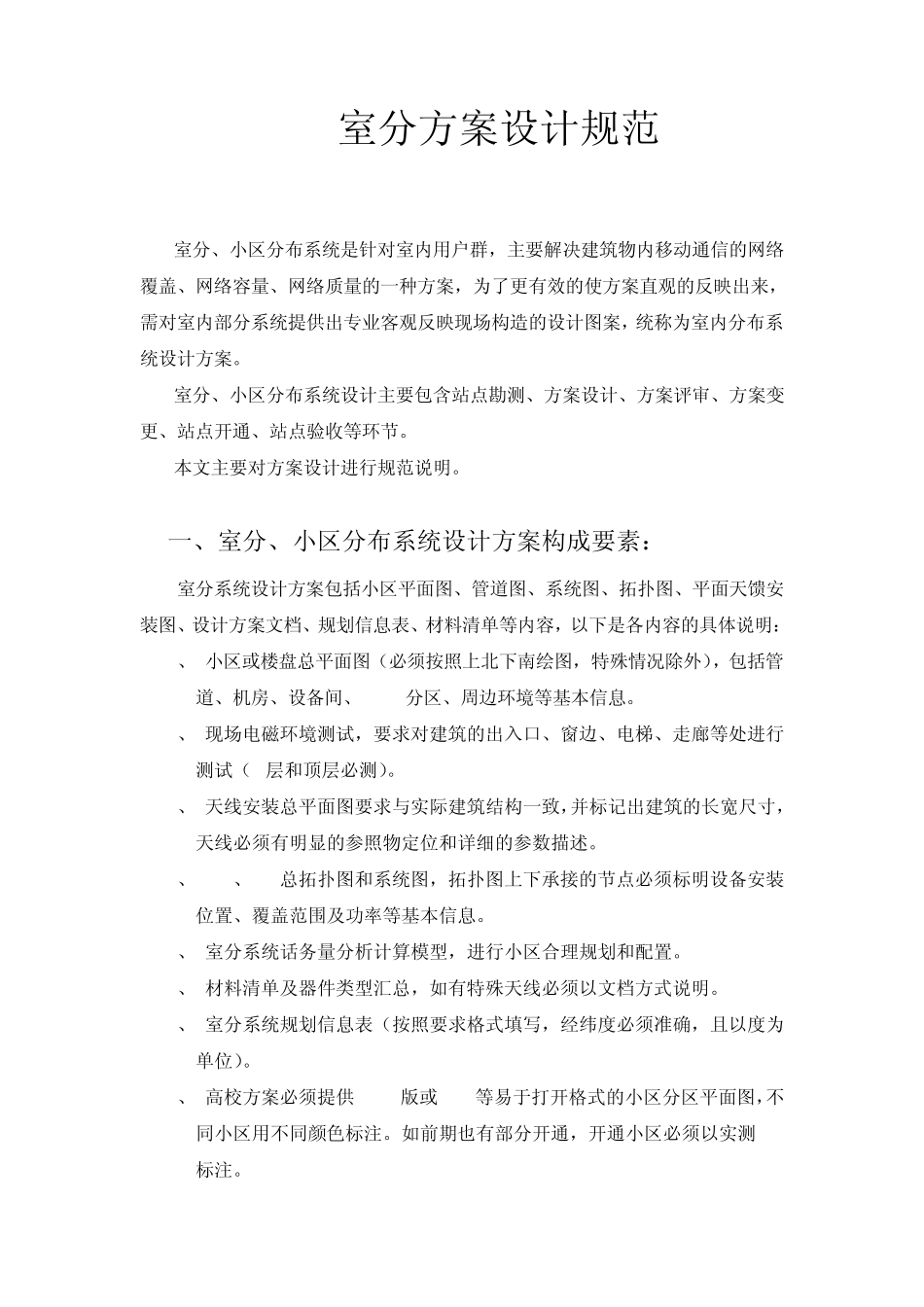

室分方案设计规范 室分、小区分布系统是针对室内用户群,主要解决建筑物内移动通信的网络覆盖、网络容量、网络质量的一种方案,为了更有效的使方案直观的反映出来,需对室内部分系统提供出专业客观反映现场构造的设计图案,统称为室内分布系统设计方案
室分、小区分布系统设计主要包含站点勘测、方案设计、方案评审、方案变更、站点开通、站点验收等环节
本文主要对方案设计进行规范说明
一、室分、小区分布系统设计方案构成要素: 室分系统设计方案包括小区平面图、管道图、系统图、拓扑图、平面天馈安装图、设计方案文档、规划信息表、材料清单等内容,以下是各内容的具体说明: 1、 小区或楼盘总平面图(必须按照上北下南绘图,特殊情况除外),包括管道、机房、设备间、2/3G分区、周边环境等基本信息
2、 现场电磁环境测试,要求对建筑的出入口、窗边、电梯、走廊等处进行测试(1层和顶层必测)
3、 天线安装总平面图要求与实际建筑结构一致,并标记出建筑的长宽尺寸,天线必须有明显的参照物定位和详细的参数描述
4、 GSM、TD总拓扑图和系统图,拓扑图上下承接的节点必须标明设备安装位置、覆盖范围及功率等基本信息
5、 室分系统话务量分析计算模型,进行小区合理规划和配置
6、 材料清单及器件类型汇总,如有特殊天线必须以文档方式说明
7、 室分系统规划信息表(按照要求格式填写,经纬度必须准确,且以度为单位)
8、 高校方案必须提供 Word版或 PTF等易于打开格式的小区分区平面图,不同小区用不同颜色标注
如前期也有部分开通,开通小区必须以实测 CI标注
9、 复杂楼盘即存在3个以上含3个分区的楼盘也必须提供Word版或PTF等易于打开格式的小区分区平面图
二、室分、小区分布系统设计规范要求 现场勘察 勘察之前资料准备:总平面图、户型图、管道图等方案设计需求要素
现场勘察内容:户型确认、管道确认、
