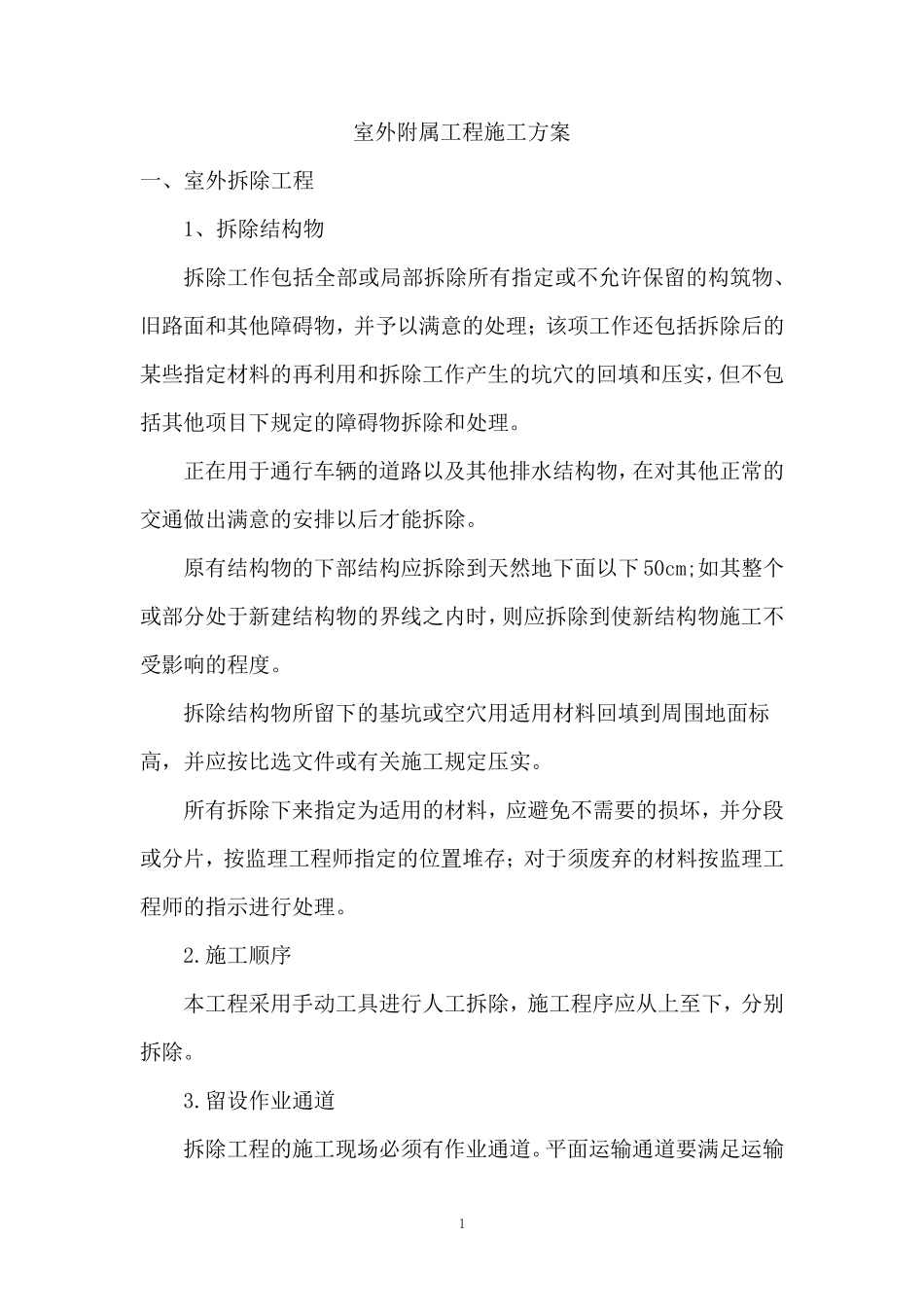

112 1 室外附属工程施工方案 一、室外拆除工程 1、拆除结构物 拆除工作包括全部或局部拆除所有指定或不允许保留的构筑物、旧路面和其他障碍物,并予以满意的处理;该项工作还包括拆除后的某些指定材料的再利用和拆除工作产生的坑穴的回填和压实,但不包括其他项目下规定的障碍物拆除和处理
正在用于通行车辆的道路以及其他排水结构物,在对其他正常的交通做出满意的安排以后才能拆除
原有结构物的下部结构应拆除到天然地下面以下 50cm;如其整个或部分处于新建结构物的界线之内时,则应拆除到使新结构物施工不受影响的程度
拆除结构物所留下的基坑或空穴用适用材料回填到周围地面标高,并应按比选文件或有关施工规定压实
所有拆除下来指定为适用的材料,应避免不需要的损坏,并分段或分片,按监理工程师指定的位置堆存;对于须废弃的材料按监理工程师的指示进行处理

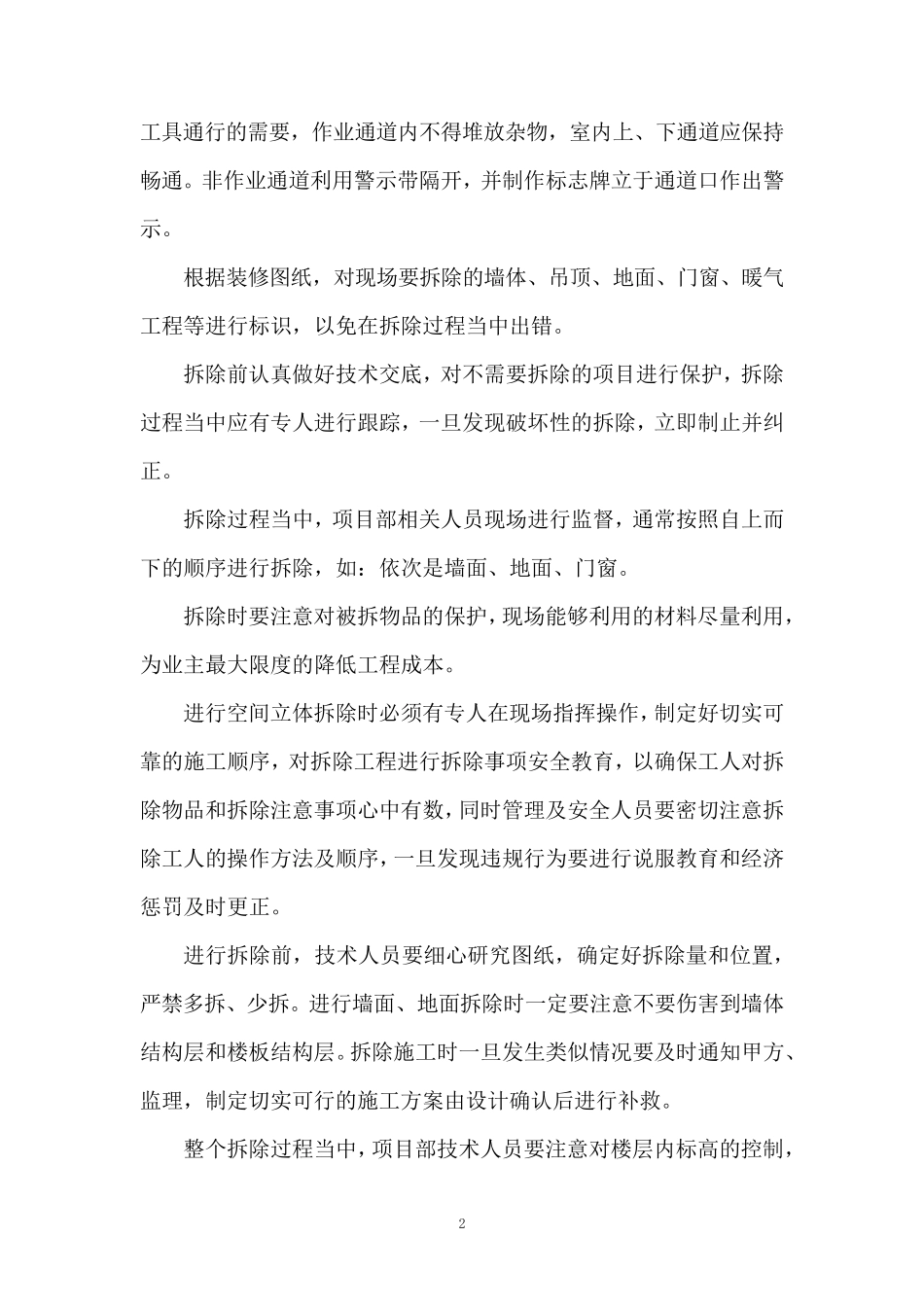

施工顺序 本工程
