1 武汉丽岛科技有限公司 家 装 工 程 施 工 管 理 流 程 一
图纸会审及技术交底 1
项目经理在开工前,应组织设计师及现场负责人进行图纸会审,并做好图纸会审记要
限期解决图纸中存在的问题
项目经理组织设计师、现场负责人及业主到现场作施工图交底、施工工艺交底及开关、插座、卫生洁具等定位工作
施工顺序 防水工程 空调安装 厨、卫吊顶 橱柜安装 测量放线 土建改造 厨、卫等瓷砖粘贴 水电预埋 木制基层 木制饰面 油漆基层 墙纸 洁具、挂件 木地板 油漆饰面 灯具、开关、插座、五金 地毯 收尾 清洁 竣工验收 成品梭门 弱电设备 三
施工工期 1
编制施工进度表 项目经理根据合同工期,合理地编制施工进度表,并严格地按施工进度表组织施工,公司派专人到现场察看施工项目的实际进度情况,从而保证经常定期地准确掌握 施工项目的实际进度,当 实际进度与 计划 进度不 一致 时 ,公司将 采 取 强 制措 施进行调整 ,确保施工进度正 常进行
节 点 控 制施工进度 ( 1)
水电预埋 a
建筑 面积 在200m2 以 下 的户 型 厨、卫、阳 台 水电改造的工期为 7 天
建筑 面积 在200m2 --400 m2 的户 型 厨、卫、阳 台 水电改造的工期为 2 10 天
筑面积在400 m2 以上的户型厨、卫、阳台水电改造的工期为 15 天

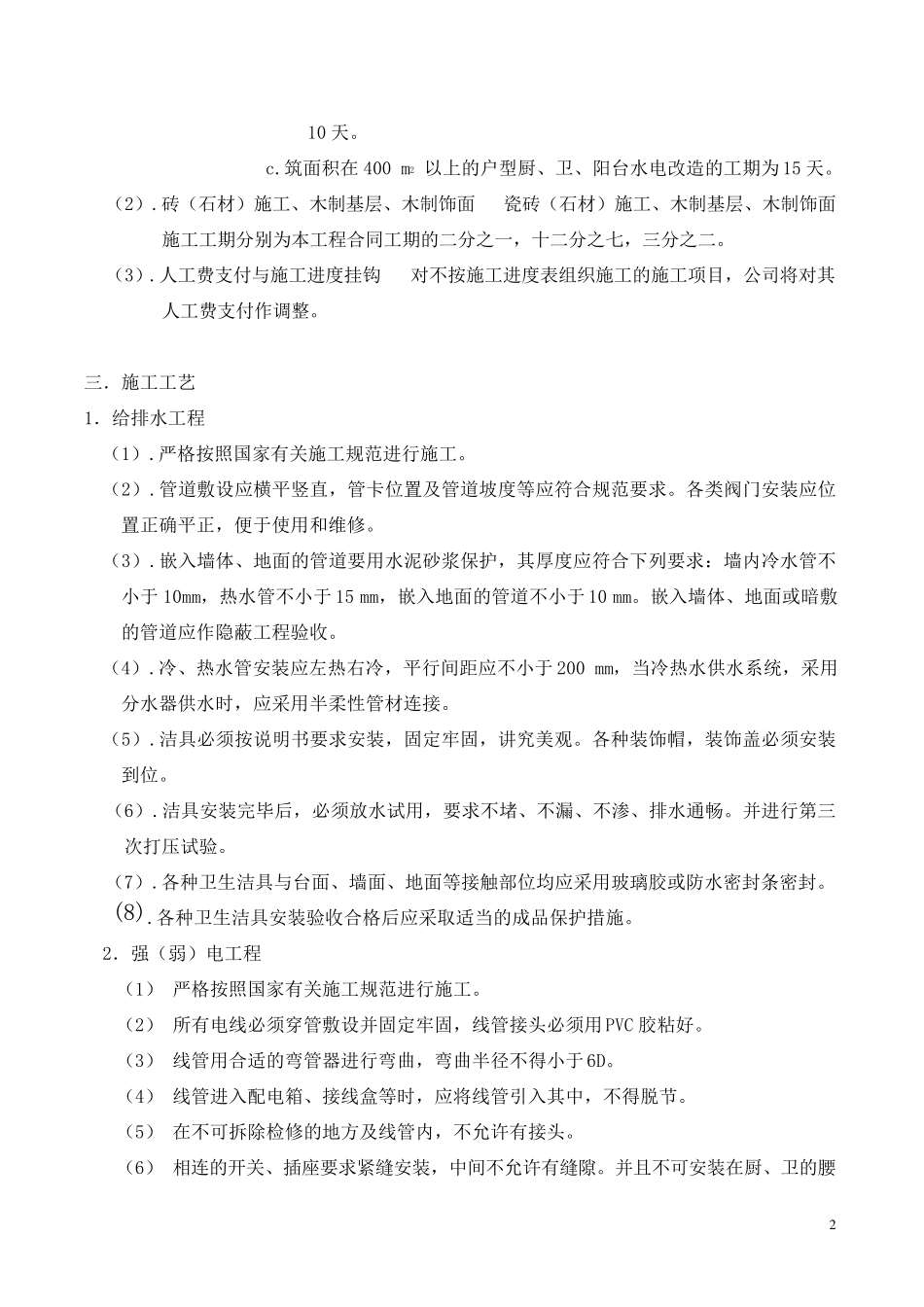

砖(石材)施工、木制基层、木制饰面 瓷砖(石材)施工、木制基层、木制饰面施工工期分别为本工程合同工期的二分之一,十二分之七,三分之二
人工费支付与施工进度挂钩 对不按施工进度表组织施工的施工项目,公司将对其人工费支付作调整
三.施工工艺 1.给排水工程 (1)
严格按照国家有关施工规范进行施工
管道敷设应横平竖直,管卡位置及管道坡度等应符合规范要求

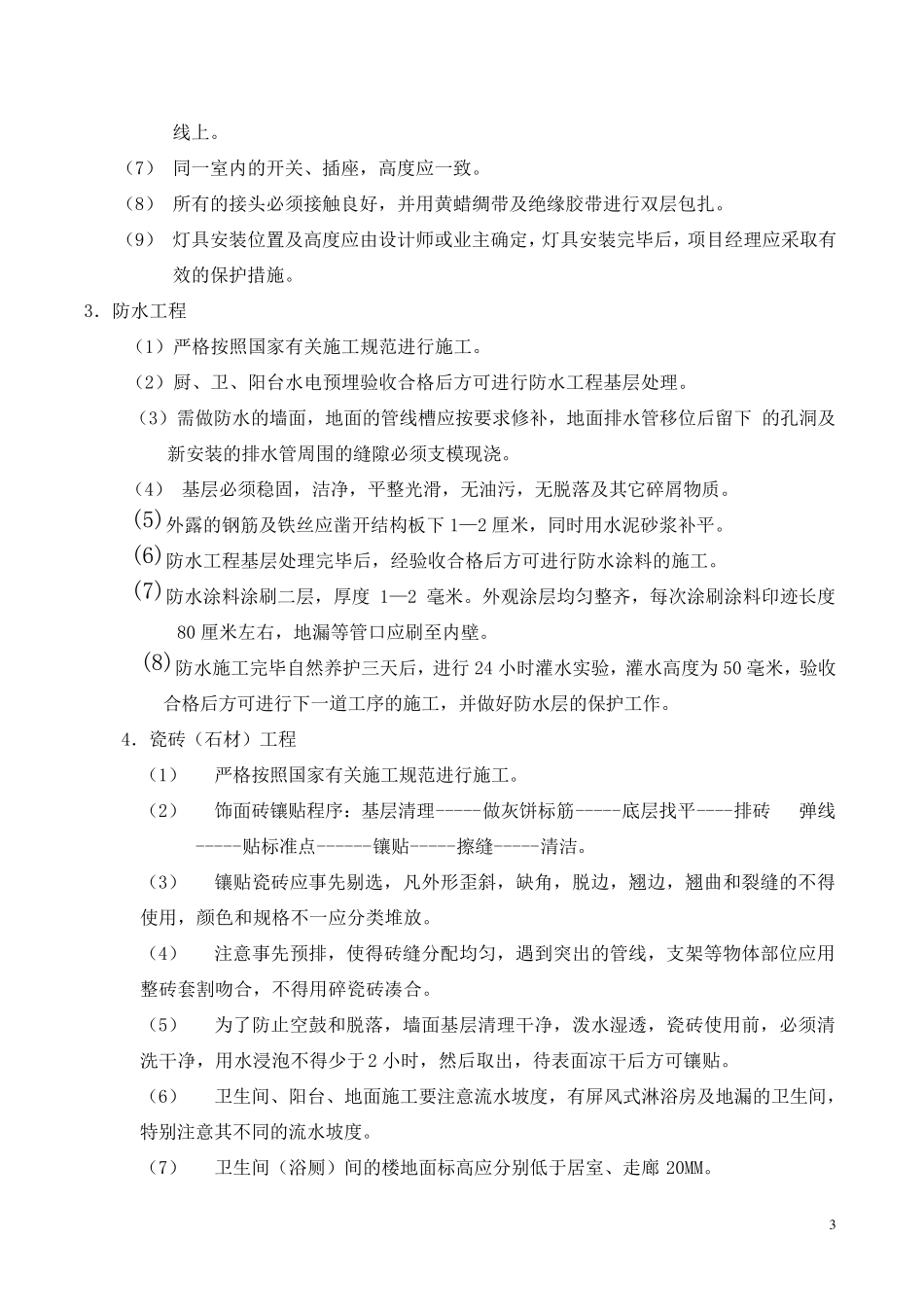

各类阀门安装应位置正确
