海南省万泉河红岭水利枢纽 第II 卷 基 础 处 理 工 程 投标文件 技术文件 投标人:中国水利水电第四工程局有限公司 2-1 一、对本工程的认识 红岭水利枢纽工程位于海南省万泉河北源大边河中游琼中县境内,坝址距屯昌县城49km,距海口市139km,距三亚市226km
本工程是以城乡供水和农业灌溉为主,结合防洪,兼顾发电等综合利用的工程
枢纽建筑物包括碾压混凝土重力坝(主坝)、右岸分区土石坝(副坝)、渠首电站及坝后电站等部分
水库校核洪水位为171
15m,水库总库容为6
62 亿m³,正 常 蓄 水位为168
0m,相 应 库容为4
68 亿m³,为多 年 调 节 水库
工程新增灌溉面积74
76 万亩,增加城镇供水和人畜饮水9367 万m³
枢纽拦河主坝采用碾压混凝土重力坝,最大坝高95
7m,渠首电站装机容量12
6MW,坝后电站装机容量30
主要工程量 主要工程量为:固结灌浆26845m,帷幕灌浆9500m,坝基排水孔8770m
控制性工期 本合同计划开工时间为2011 年 3 月15 日,2011 年 3 月15 日开始碾压混凝土重力坝(主坝)左岸固结灌浆,2013 年 5 月15 日前完成全部基础处理工作

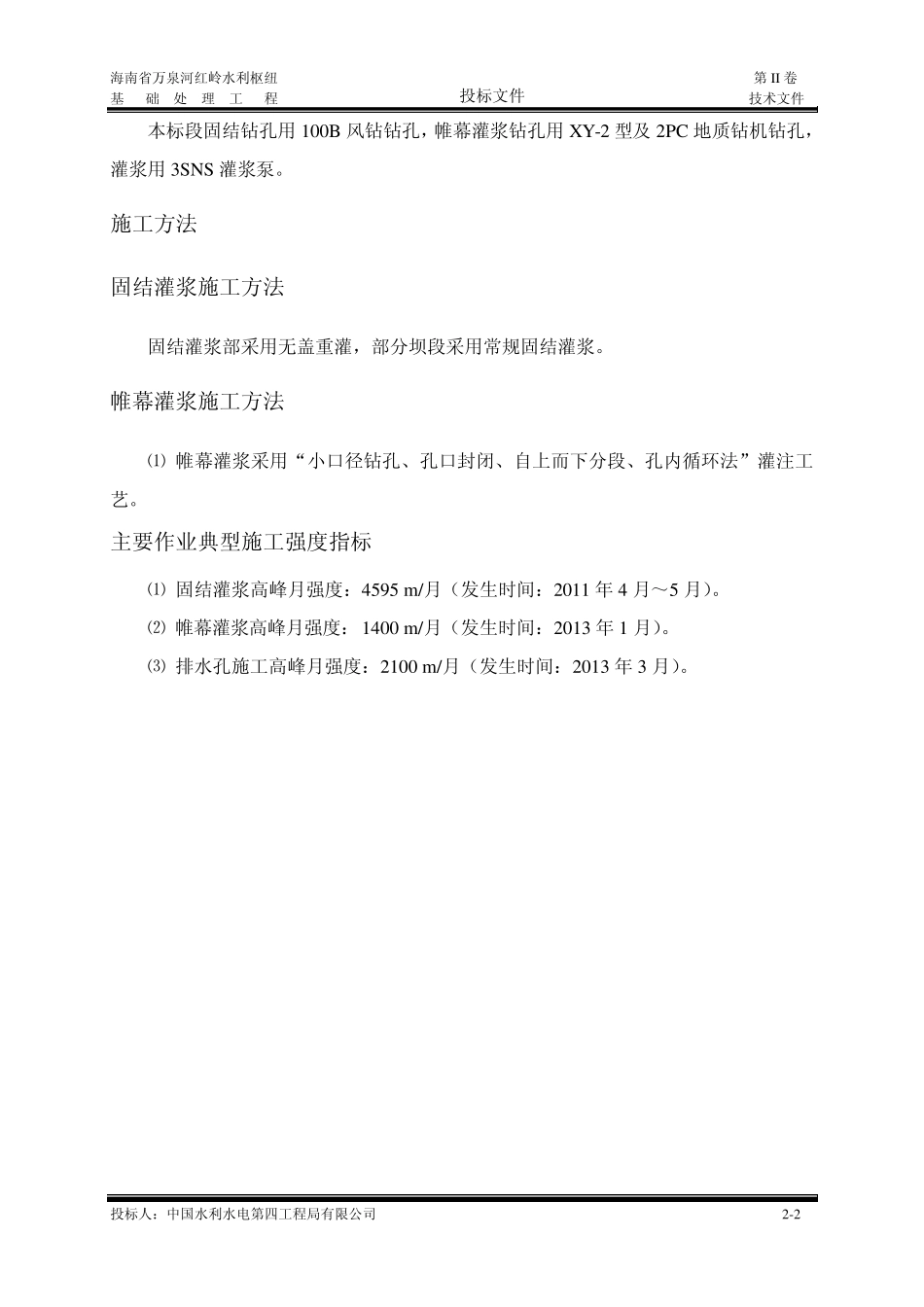

固结设计及说明 海南万泉河红岭水利枢纽工程固结灌浆主要包括重力坝基础固结灌浆24508m,渠首电站和坝后电站基础固结灌浆2337m
为缩短工期,减少与大坝混凝土浇筑干扰,重力坝坝段固结灌浆采用无盖重固结灌浆,即先进行基岩2 米以下的无盖重固结灌浆,然后等碾压混凝土盖重达3 米以上再进行剩余2 米段的有盖重固结灌浆
渠首电站和坝后电站基础固结灌浆采用有盖重固结灌浆
帷幕设计说明 本合同帷幕灌浆为重力坝基础帷幕灌浆,共计9500m,灌浆上限为强风化顶板线,帷幕下线为穿过相 对不透水层,并深入相 对不透水层以下至少5 米
帷幕灌浆设计防渗标准为:
