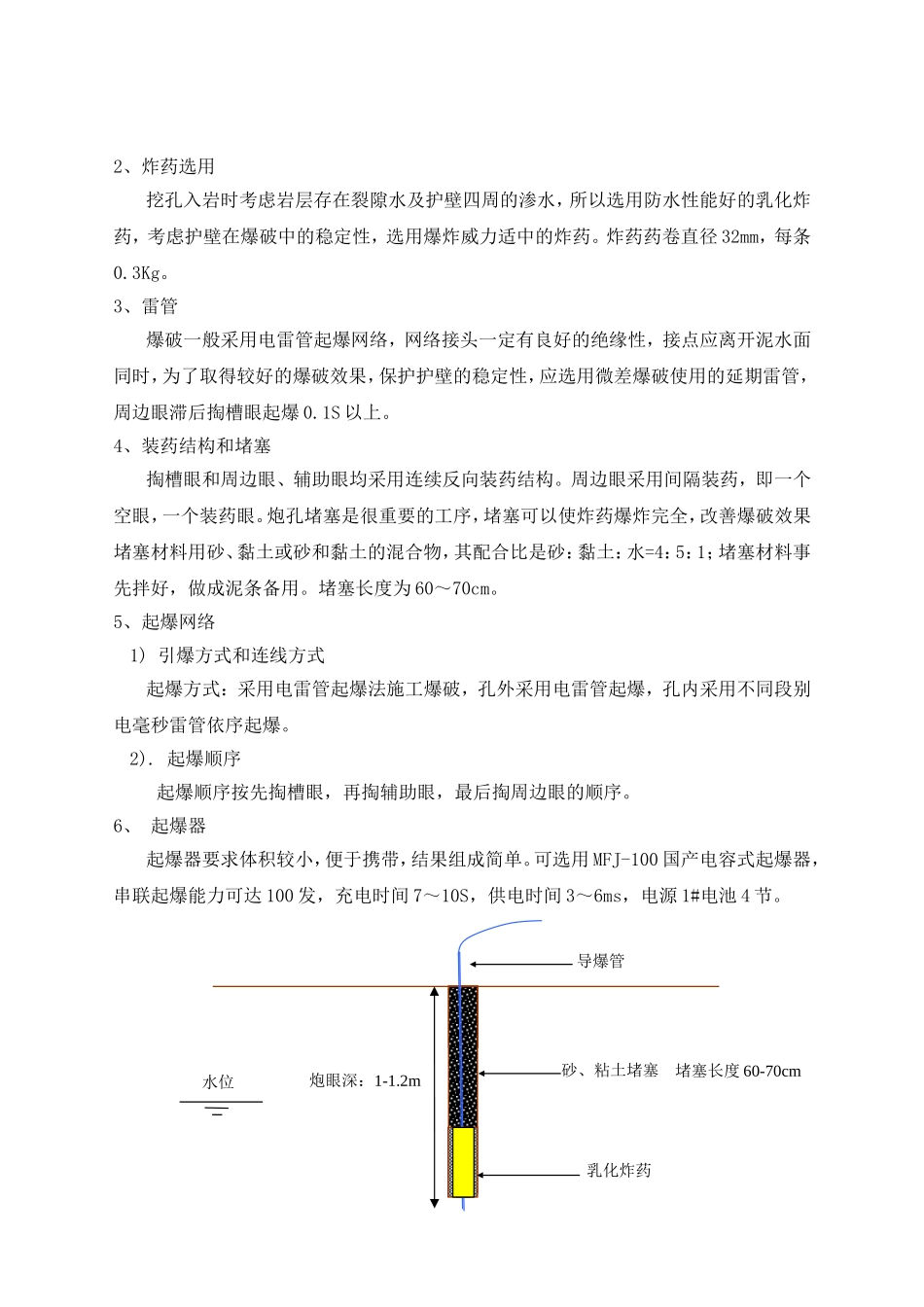

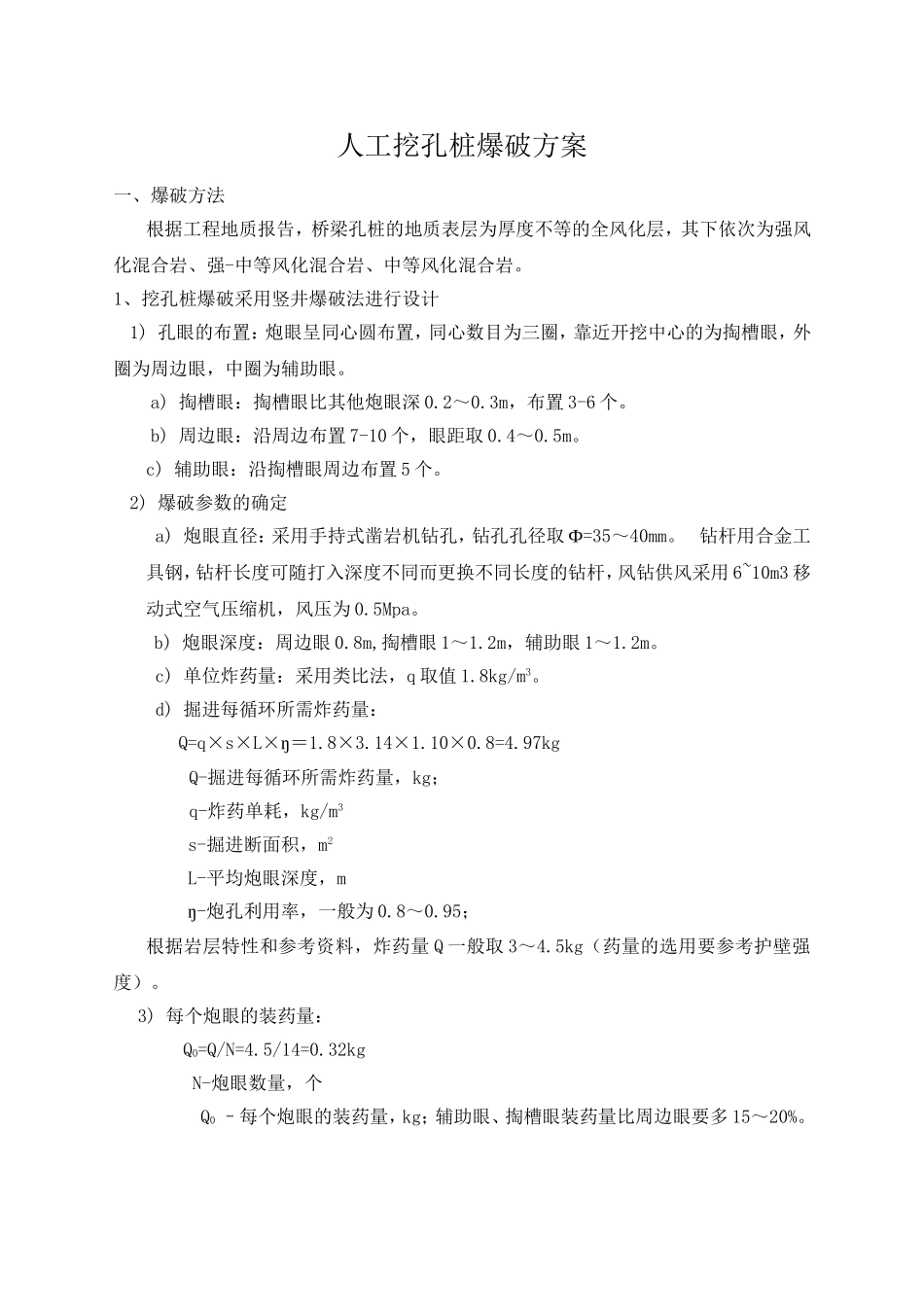

人工挖孔桩爆破方案一、爆破方法根据工程地质报告,桥梁孔桩的地质表层为厚度不等的全风化层,其下依次为强风化混合岩、强-中等风化混合岩、中等风化混合岩。1、挖孔桩爆破采用竖井爆破法进行设计1)孔眼的布置:炮眼呈同心圆布置,同心数目为三圈,靠近开挖中心的为掏槽眼,外圈为周边眼,中圈为辅助眼。a)掏槽眼:掏槽眼比其他炮眼深0.2~0.3m,布置3-6个。b)周边眼:沿周边布置7-10个,眼距取0.4~0.5m。c)辅助眼:沿掏槽眼周边布置5个。2)爆破参数的确定a)炮眼直径:采用手持式凿岩机钻孔,钻孔孔径取Ф=35~40mm。钻杆用合金工具钢,钻杆长度可随打入深度不同而更换不同长度的钻杆,风钻供风采用6~10m3移动式空气压缩机,风压为0.5Mpa。b)炮眼深度:周边眼0.8m,掏槽眼1~1.2m,辅助眼1~1.2m。c)单位炸药量:采用类比法,q取值1.8kg/m3。d)掘进每循环所需炸药量:Q=q×s×L×ŋ=1.8×3.14×1.10×0.8=4.97kgQ-掘进每循环所需炸药量,kg;q-炸药单耗,kg/m3s-掘进断面积,m2L-平均炮眼深度,mŋ-炮孔利用率,一般为0.8~0.95;根据岩层特性和参考资料,炸药量Q一般取3~4.5kg(药量的选用要参考护壁强度)。3)每个炮眼的装药量:Q0=Q/N=4.5/14=0.32kgN-炮眼数量,个Q0–每个炮眼的装药量,kg;辅助眼、掏槽眼装药量比周边眼要多15~20%。掏槽眼辅助眼(图示实心点)周边眼辅助眼(图示实心点)周边眼掏槽眼.22、炸药选用挖孔入岩时考虑岩层存在裂隙水及护壁四周的渗水,所以选用防水性能好的乳化炸药,考虑护壁在爆破中的稳定性,选用爆炸威力适中的炸药。炸药药卷直径32mm,每条0.3Kg。3、雷管爆破一般采用电雷管起爆网络,网络接头一定有良好的绝缘性,接点应离开泥水面同时,为了取得较好的爆破效果,保护护壁的稳定性,应选用微差爆破使用的延期雷管,周边眼滞后掏槽眼起爆0.1S以上。4、装药结构和堵塞掏槽眼和周边眼、辅助眼均采用连续反向装药结构。周边眼采用间隔装药,即一个空眼,一个装药眼。炮孔堵塞是很重要的工序,堵塞可以使炸药爆炸完全,改善爆破效果堵塞材料用砂、黏土或砂和黏土的混合物,其配合比是砂:黏土:水=4:5:1;堵塞材料事先拌好,做成泥条备用。堵塞长度为60~70cm。5、起爆网络1)引爆方式和连线方式起爆方式:采用电雷管起爆法施工爆破,孔外采用电雷管起爆,孔内采用不同段别电毫秒雷管依序起爆。2).起爆顺序起爆顺序按先掏槽眼,再掏辅助眼,最后掏周边眼的顺序。6、起爆器起爆器要求体积较小,便于携带,结果组成简单。可选用MFJ-100国产电容式起爆器,串联起爆能力可达100发,充电时间7~10S,供电时间3~6ms,电源1#电池4节。堵塞长度60-70cm水位砂、粘土堵塞导爆管乳化炸药炮眼深:1-1.2m单个炮眼装药结构示意图二、爆破作业注意事项炮眼数目、位置和斜插方向,应按岩石断面方向来定,中间一组集中掏心,四周斜插挖边。严格控制药量,以松动为主。尽量避免哑炮。如有哑炮按安全规程处理。1、石方爆破作业,以及爆破器材的管理、加工、运输、检验和销毁等工作均应按国家现行的《爆破安全规程》(GB6722—86)执行。2、爆破器材应严格管理,必须实销实报,剩余的爆破材料必须当日退库,严禁私自收藏,乱丢乱放。3、作业人员在保管、加工、运输爆破器材过程中,严禁穿着化纤衣服。4、爆破器材应按规定要求进行检验,对失效及不符合技术条件要求的不得使用。5、爆破器材应由专人领取,炸药与雷管严禁由一人同时搬运。电雷管严禁与带电物品一起携带运送。爆破器材运送,应避开人员密集地段,并直接送往工地,中途不得停留并不得随地存放或带入宿舍。6、已装药的炮孔必须当班爆破,装填的炮孔数量应以一次爆破的作业量为限。7、电力起爆必须遵守下列规定:7.1在同一爆破网络上必须使用同厂、同型号的电雷管,其电阻值差不得超过规定值;7.2爆破网路端应断路;7.3起爆开关必须放在上锁的专用起爆箱内,起爆开关箱和起爆器的钥匙在整个爆破作业时间里,必须由爆破工作的负责人严加保管,不得交给他人;7.4爆破工作时必须有专人指挥,确定的危险区边界应有明显的标志,警戒四周必须派设警戒人员。严禁行人,行车通过,施工机具应妥善安置。7.5爆破...
