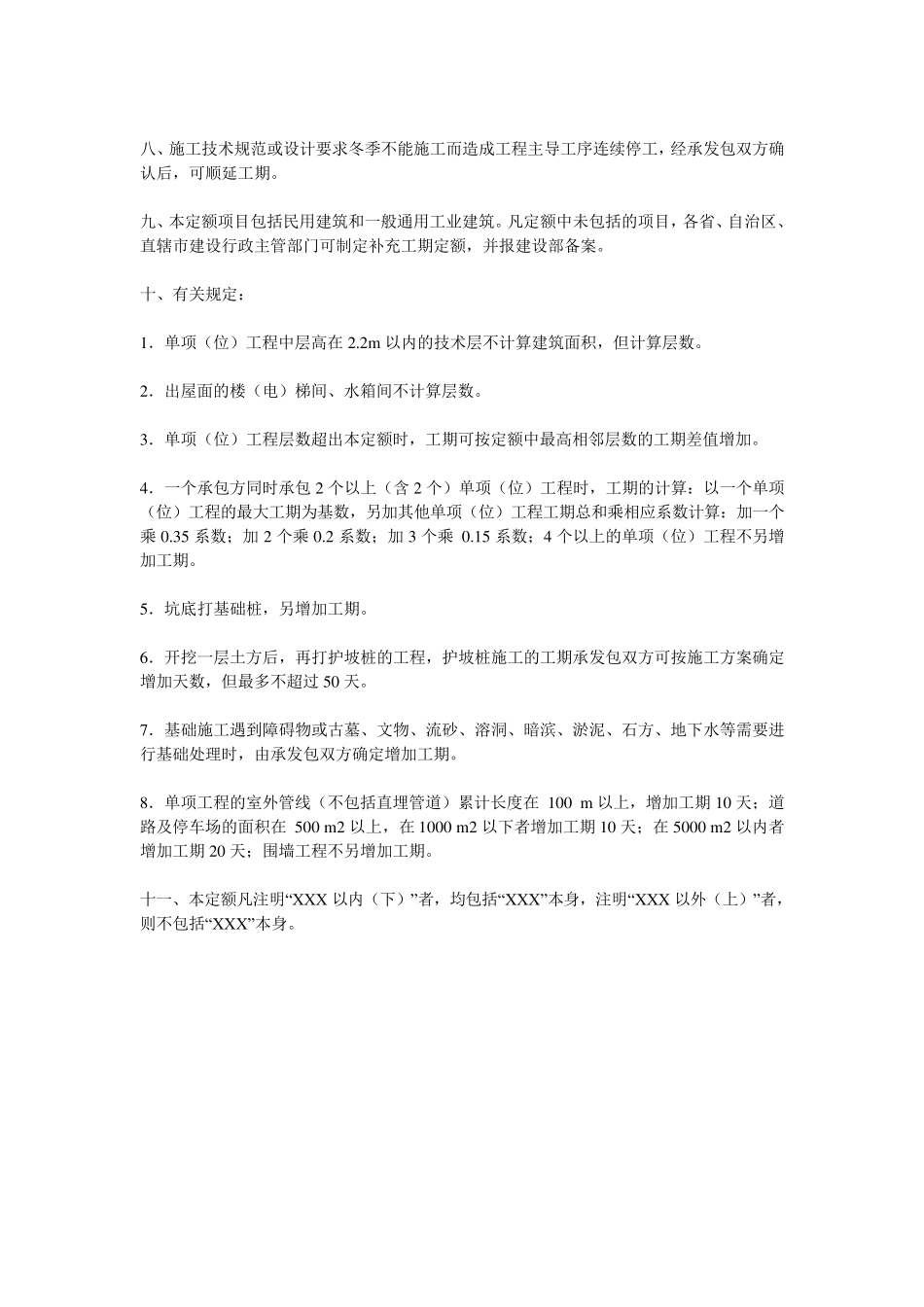

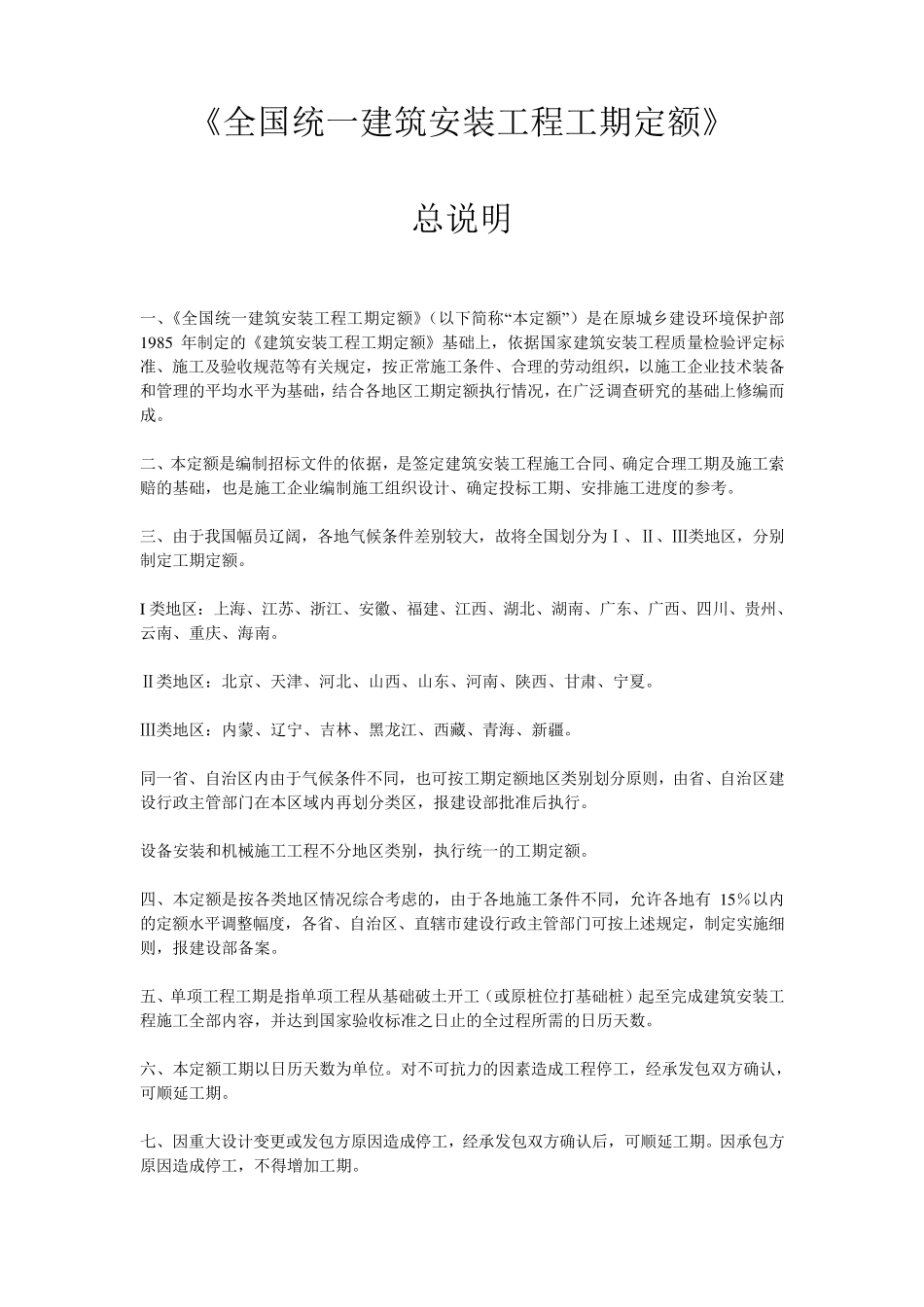

《全国统一建筑安装工程工期定额》 总说明 一、《全国统一建筑安装工程工期定额》(以下简称“本定额”)是在原城乡建设环境保护部1985 年制定的《建筑安装工程工期定额》基础上,依据国家建筑安装工程质量检验评定标准、施工及验收规范等有关规定,按正常施工条件、合理的劳动组织,以施工企业技术装备和管理的平均水平为基础,结合各地区工期定额执行情况,在广泛调查研究的基础上修编而成
二、本定额是编制招标文件的依据,是签定建筑安装工程施工合同、确定合理工期及施工索赔的基础,也是施工企业编制施工组织设计、确定投标工期、安排施工进度的参考
三、由于我国幅员辽阔,各地气候条件差别较大,故将全国划分为Ⅰ、Ⅱ、Ⅲ类地区,分别制定工期定额
I类地区:上海、江苏、浙江、安徽、福建、江西、湖北、湖南、广东、广西、四川、贵州、云南、重庆、海南
Ⅱ类地区:北京、天津、河北、山西、山东、河南、陕西、甘肃、宁夏
Ⅲ类地区:内蒙、辽宁、吉林、黑龙江、西藏、青海、新疆
同一省、自治区内由于气候条件不同,也可按工期定额地区类别划分原则,由省、自治区建设行政主管部门在本区域内再划分类区,报建设部批准后执行
设备安装和机械施工工程不分地区类别,执行统一的工期定额
四、本定额是按各类地区情况综合考虑的,由于各地施工条件不同,允许各地有 15%以内的定额水平调整幅度,各省、自治区、直辖市建设行政主管部门可按上述规定,制定实施细则,报建设部备案
五、单项工程工期是指单项工程从基础破土开工(或原桩位打基础桩)起至完成建筑安装工程施工全部内容,并达到国家验收标准之日止的全过程所需的日历天数
六、本定额工期以日历天数为单位
对不可抗力的因素造成工程停工,经承发包双方确认,可顺延工期
七、因重大设计变更或发包方原因造成停工,经承发包双方确认后,可顺延工期
因承包方原因造成停工,不得增加工期
八、施工技术规范或设计
