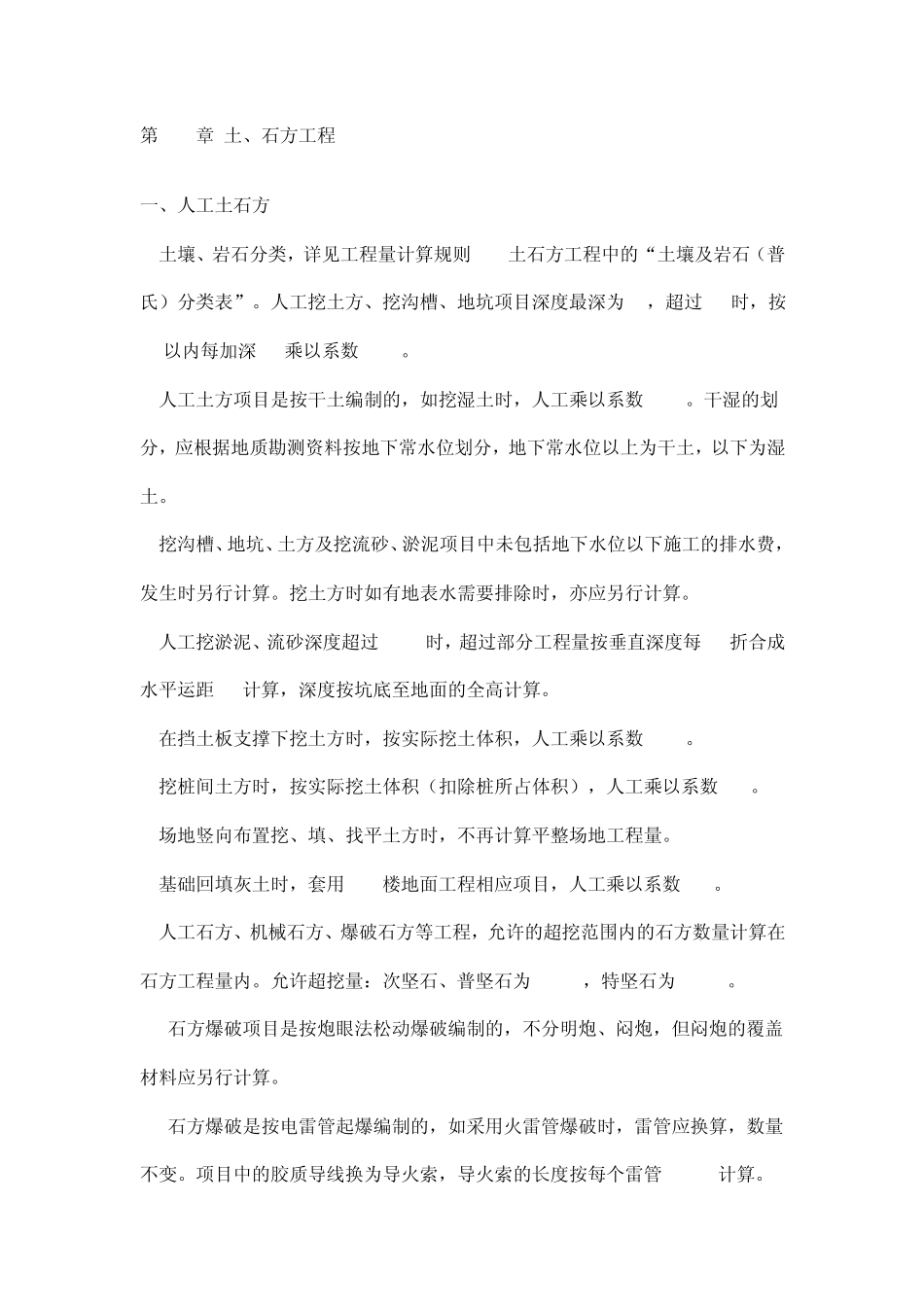

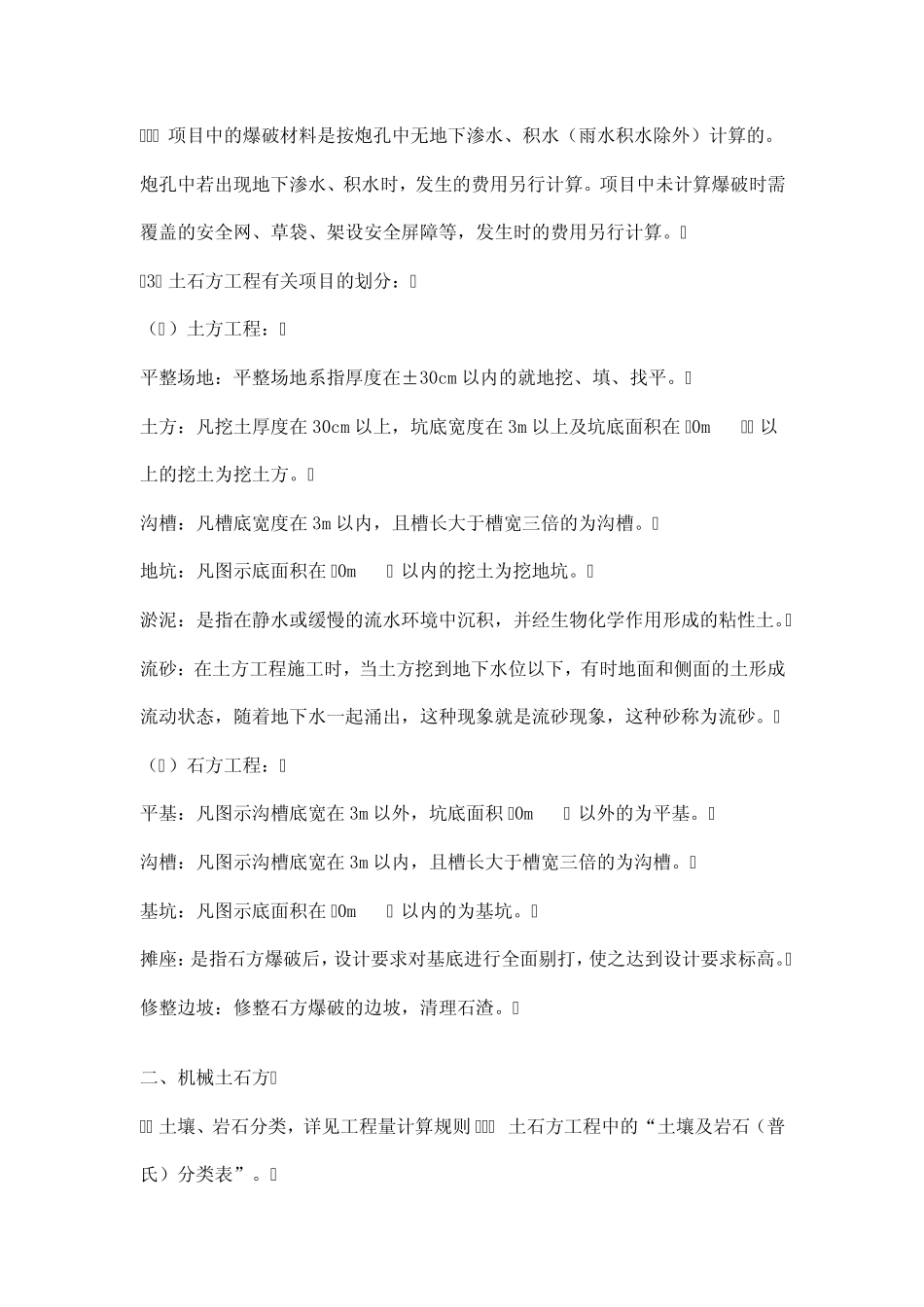

1章 土、石方工程 一、人工土石方 1
土壤、岩石分类,详见工程量计算规则A
1土石方工程中的“土壤及岩石(普氏)分类表”
人工挖土方、挖沟槽、地坑项目深度最深为 6m,超过 6m时,按6m以内每加深 1m乘以系数 1
人工土方项目是按干土编制的,如挖湿土时,人工乘以系数 1
干湿的划分,应根据地质勘测资料按地下常水位划分,地下常水位以上为干土,以下为湿土
挖沟槽、地坑、土方及挖流砂、淤泥项目中未包括地下水位以下施工的排水费,发生时另行计算
挖土方时如有地表水需要排除时,亦应另行计算
人工挖淤泥、流砂深度超过 1
5m时,超过部分工程量按垂直深度每 1m折合成水平运距 7m计算,深度按坑底至地面的全高计算
在挡土板支撑下挖土方时,按实际挖土体积,人工乘以系数 1
挖桩间土方时,按实际挖土体积(扣除桩所占体积),人工乘以系数 1
场地竖向布置挖、填、找平土方时,不再计算平整场地工程量
基础回填灰土时,套用 B
1楼地面工程相应项目,人工乘以系数 0
人工石方、机械石方、爆破石方等工程,允许的超挖范围内的石方数量计算在石方工程量内
允许超挖量:次坚石、普坚石为 200mm,特坚石为 150mm
石方爆破项目是按炮眼法松动爆破编制的,不分明炮、闷炮,但闷炮的覆盖材料应另行计算
石方爆破是按电雷管起爆编制的,如采用火雷管爆破时,雷管应换算,数量不变
项目中的胶质导线换为导火索,导火索的长度按每个雷管 2
项目中的爆破材料是按炮孔中无地下渗水、积水(雨水积水除外)计算的
炮孔中若出现地下渗水、积水时,发生的费用另行计算
项目中未计算爆破时需覆盖的安全网、草袋、架设安全屏障等,发生时的费用另行计算
土石方工程有关项目的划分: (1 )土方工程: 平整场地:平整
