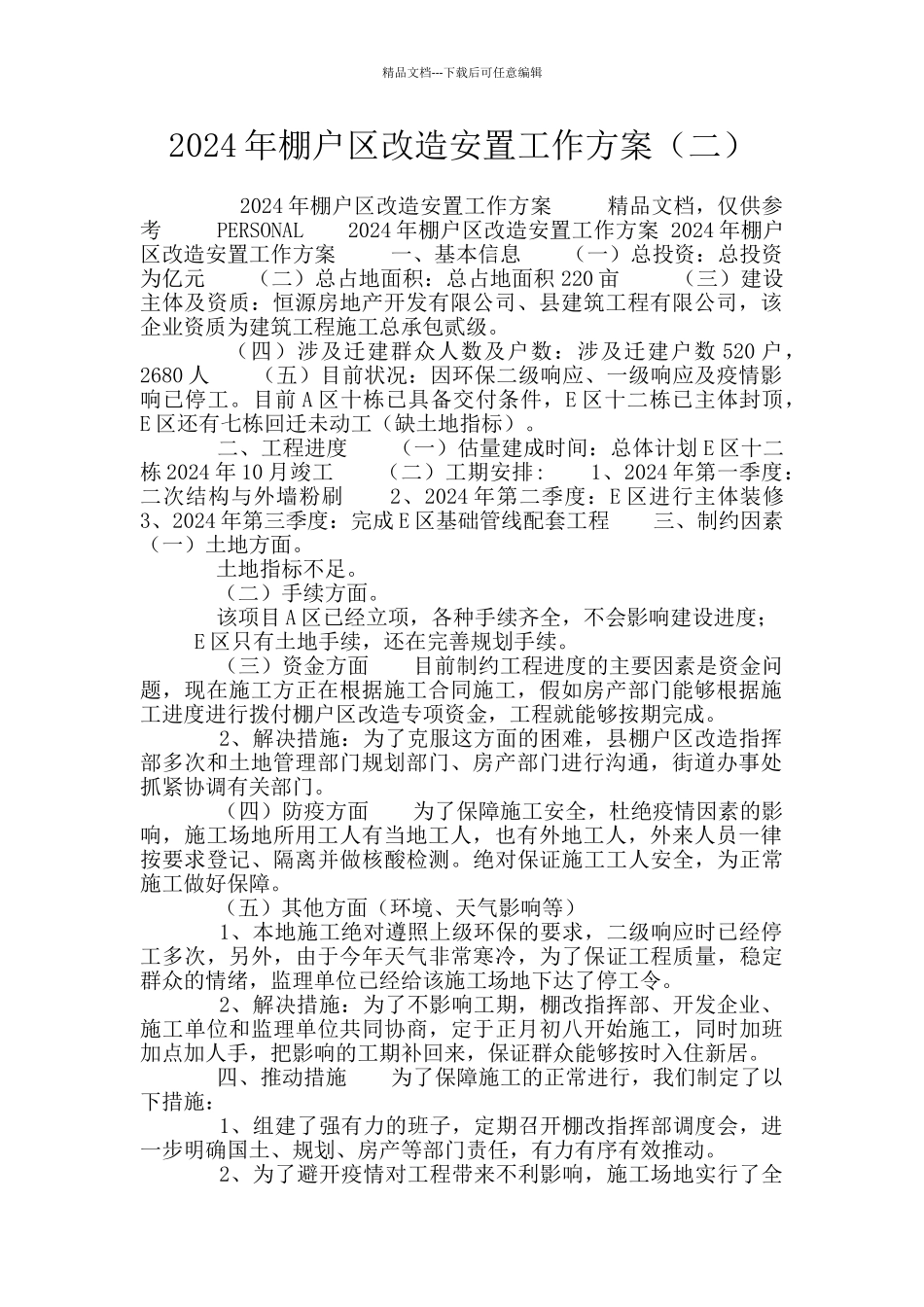

精品文档---下载后可任意编辑2024 年棚户区改造安置工作方案(二) 2024 年棚户区改造安置工作方案 精品文档,仅供参考 PERSONAL 2024 年棚户区改造安置工作方案 2024 年棚户区改造安置工作方案 一、基本信息 (一)总投资:总投资为亿元 (二)总占地面积:总占地面积 220 亩 (三)建设主体及资质:恒源房地产开发有限公司、县建筑工程有限公司,该企业资质为建筑工程施工总承包贰级
(四)涉及迁建群众人数及户数:涉及迁建户数 520 户,2680 人 (五)目前状况:因环保二级响应、一级响应及疫情影响已停工
目前 A 区十栋已具备交付条件,E 区十二栋已主体封顶,E 区还有七栋回迁未动工(缺土地指标)
二、工程进度 (一)估量建成时间:总体计划 E 区十二栋 2024 年 10 月竣工 (二)工期安排: 1、2024 年第一季度:二次结构与外墙粉刷 2、2024 年第二季度:E 区进行主体装修 3、2024 年第三季度:完成 E 区基础管线配套工程 三、制约因素 (一)土地方面
土地指标不足
(二)手续方面
该项目 A 区已经立项,各种手续齐全,不会影响建设进度; E 区只有土地手续,还在完善规划手续
(三)资金方面 目前制约工程进度的主要因素是资金问题,现在施工方正在根据施工合同施工,假如房产部门能够根据施工进度进行拨付棚户区改造专项资金,工程就能够按期完成
2、解决措施:为了克服这方面的困难,县棚户区改造指挥部多次和土地管理部门规划部门、房产部门进行沟通,街道办事处抓紧协调有关部门
(四)防疫方面 为了保障施工安全,杜绝疫情因素的影响,施工场地所用工人有当地工人,也有外地工人,外来人员一律按要求登记、隔离并做核酸检测
绝对保证施工工人安全,为正常施工做好保障

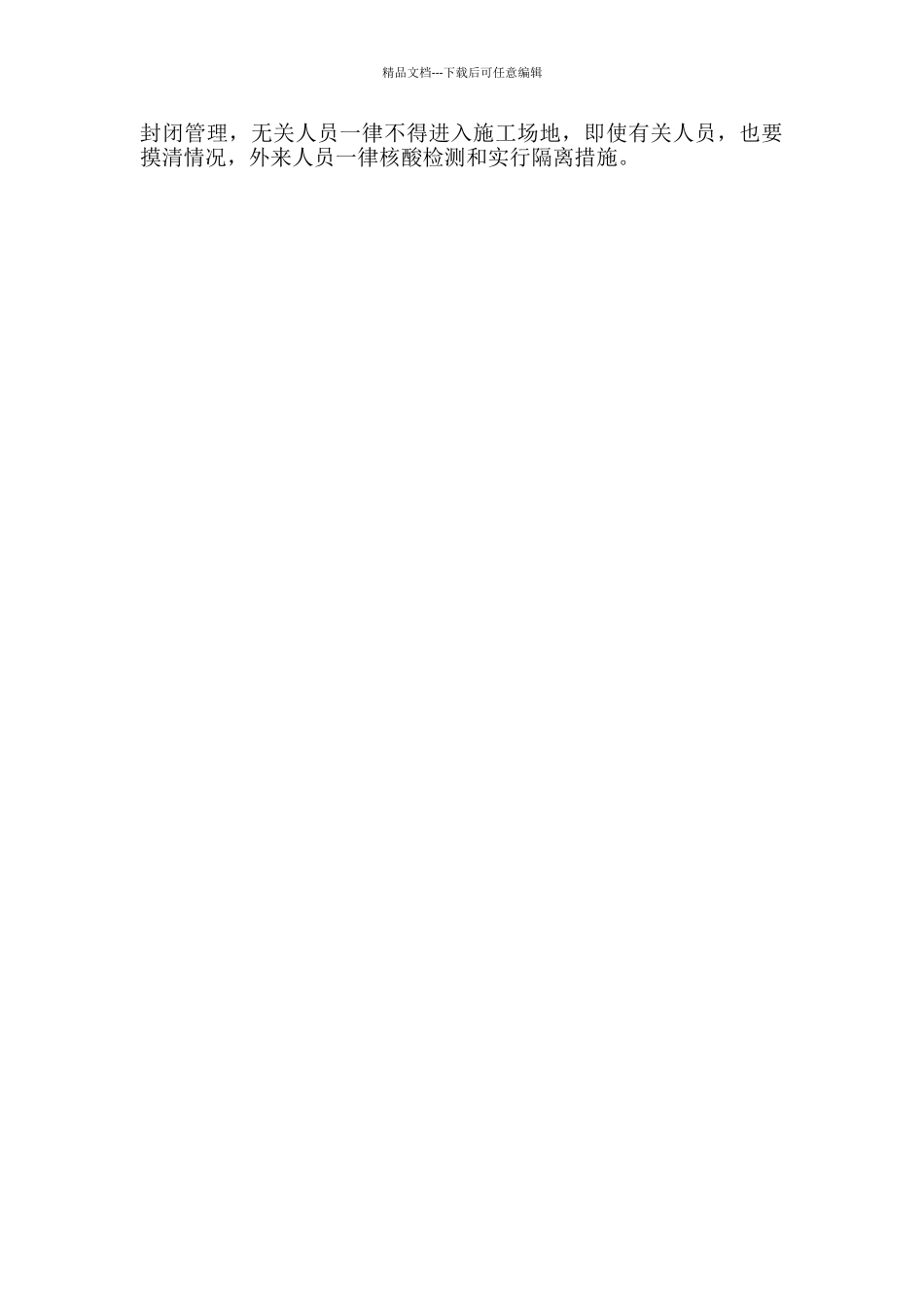

(五)其他方面(环境、天气影响等) 1、本地施工绝对遵照上级环保的要求,二级
