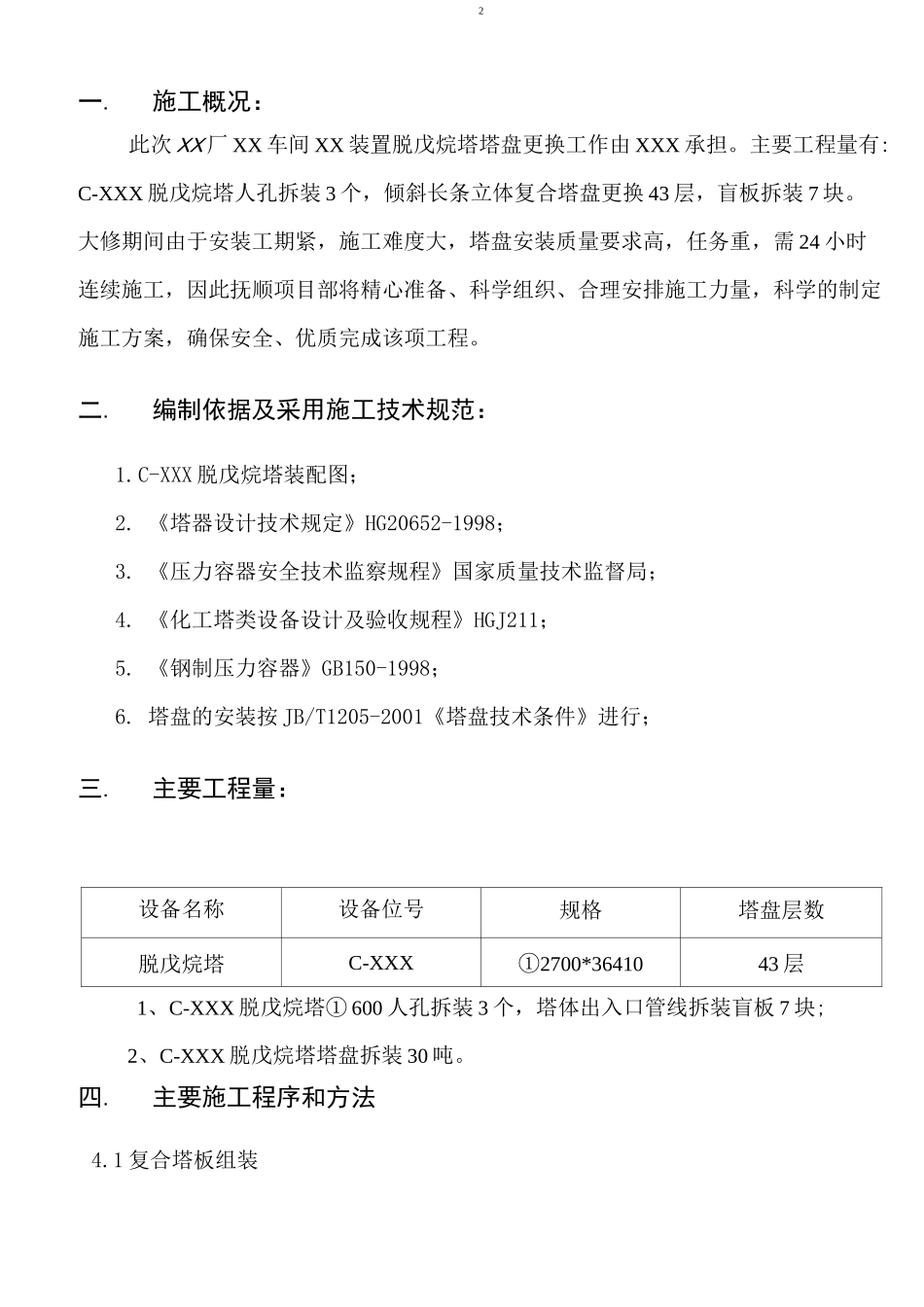

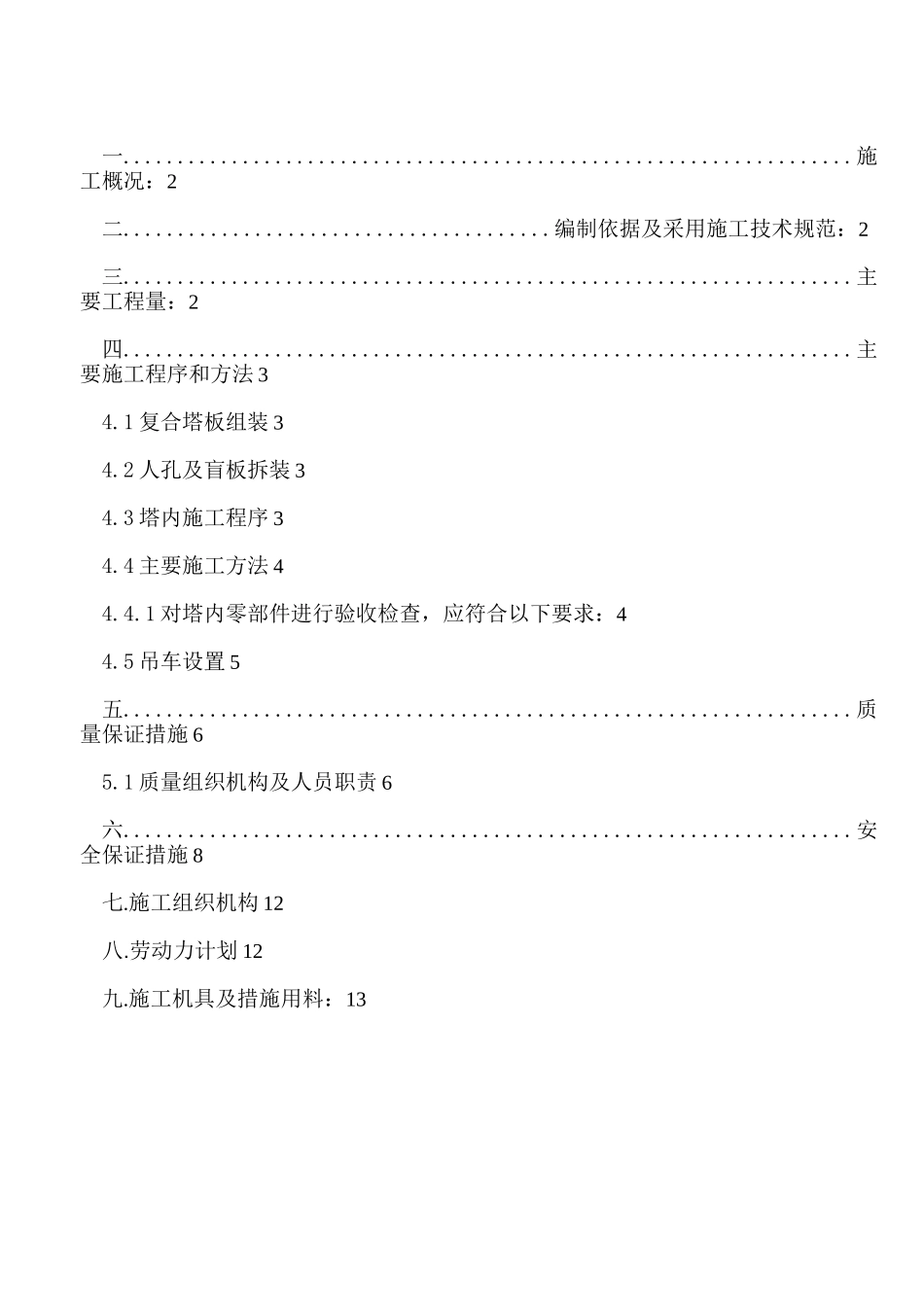

施工概况:2二
编制依据及采用施工技术规范:2三
主要工程量:2四
主要施工程序和方法 34
1 复合塔板组装 34
2 人孔及盲板拆装 34

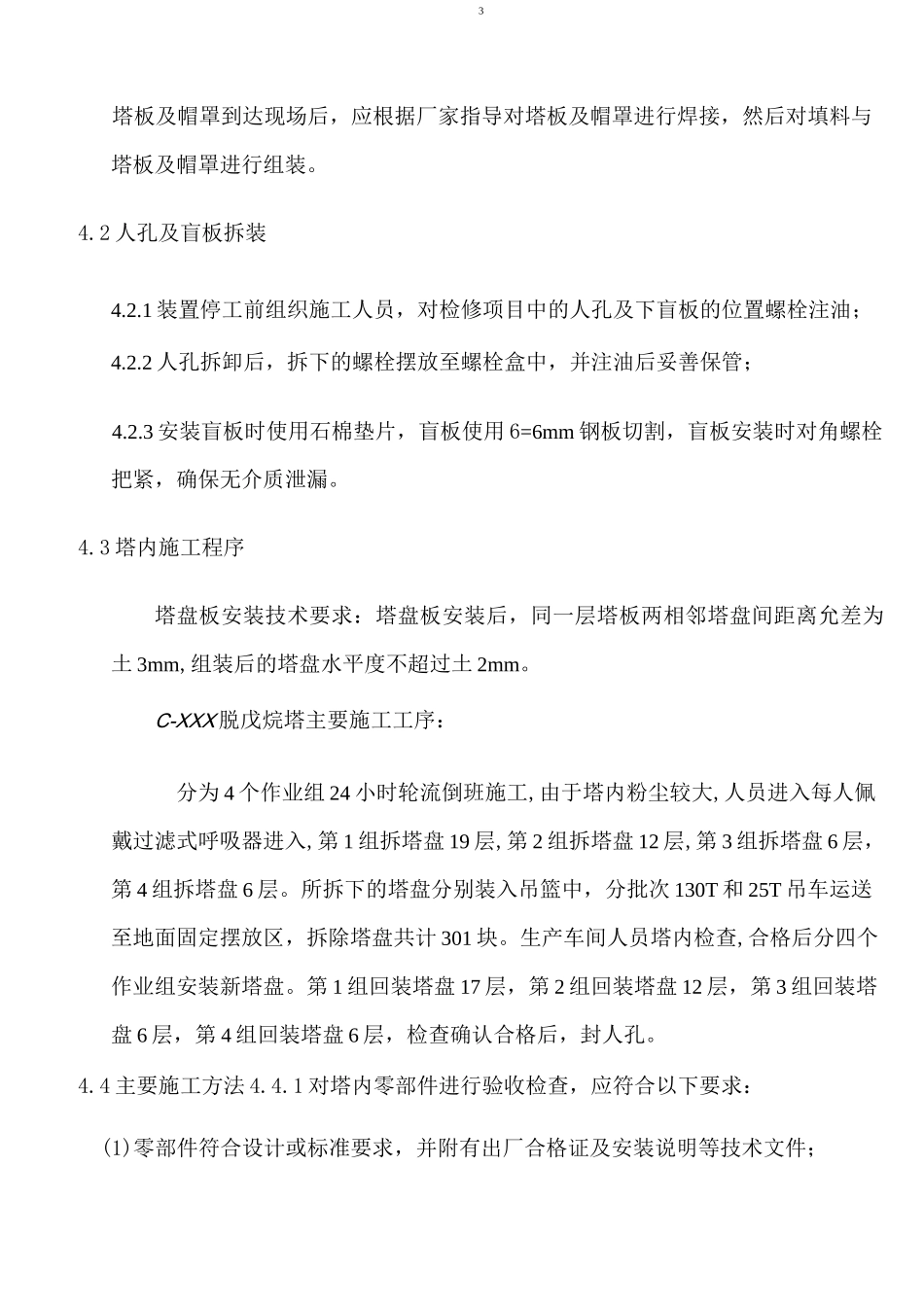

3 塔内施工程序 34
4 主要施工方法 44
1 对塔内零部件进行验收检查,应符合以下要求:44
5 吊车设置 5五
质量保证措施 65
1 质量组织机构及人员职责 6六
安全保证措施 8七
施工组织机构 12八
劳动力计划 12九
施工机具及措施用料:132一
施工概况:此次 XX 厂 XX 车间 XX 装置脱戊烷塔塔盘更换工作由 XXX 承担
主要工程量有:C-XXX 脱戊烷塔人孔拆装 3 个,倾斜长条立体复合塔盘更换 43 层,盲板拆装 7 块
大修期间由于安装工期紧,施工难度大,塔盘安装质量要求高,任务重,需 24 小时连续施工,因此抚顺项目部将精心准备、科学组织、合理安排施工力量,科学的制定施工方案,确保安全、优质完成该项工程
编制依据及采用施工技术规范:1
C-XXX 脱戊烷塔装配图;
