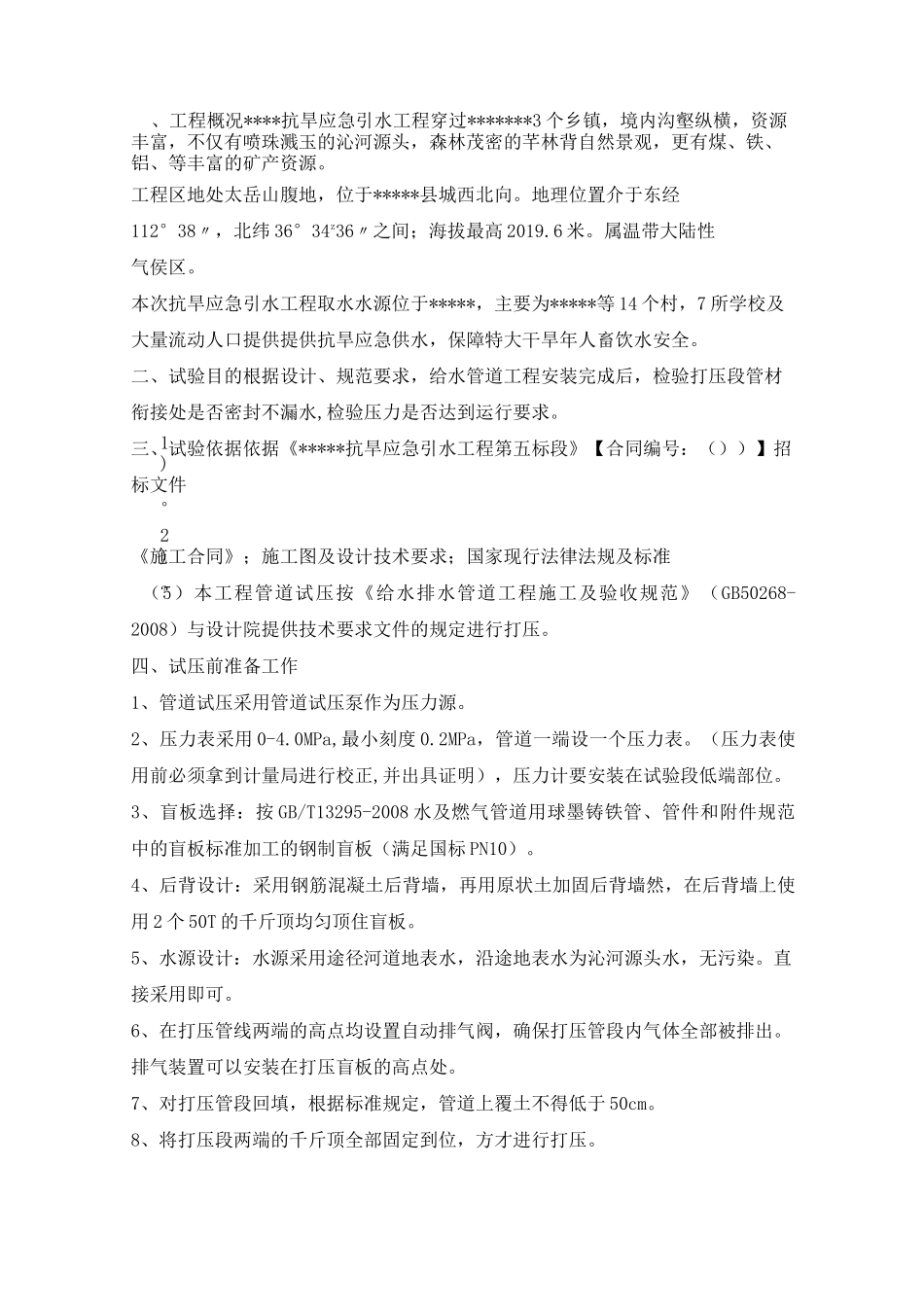

2)3、工程概况****抗旱应急引水工程穿过*******3 个乡镇,境内沟壑纵横,资源丰富,不仅有喷珠溅玉的沁河源头,森林茂密的芊林背自然景观,更有煤、铁、铝、等丰富的矿产资源
工程区地处太岳山腹地,位于*****县城西北向
地理位置介于东经112°38〃,北纬 36°34z36〃之间;海拔最高 2019
属温带大陆性气侯区
本次抗旱应急引水工程取水水源位于*****,主要为*****等 14 个村,7 所学校及大量流动人口提供提供抗旱应急供水,保障特大干旱年人畜饮水安全
二、试验目的根据设计、规范要求,给水管道工程安装完成后,检验打压段管材衔接处是否密封不漏水,检验压力是否达到运行要求
三、试验依据依据《*****抗旱应急引水工程第五标段》【合同编号:())】招标文件《施工合同》;施工图及设计技术要求;国家现行法律法规及标准(5)本工程管道试压按《给水排水管道工程施工及验收规范》(GB50268-2008)与设计院提供技术要求文件的规定进行打压
四、试压前准备工作1、管道试压采用管道试压泵作为压力源

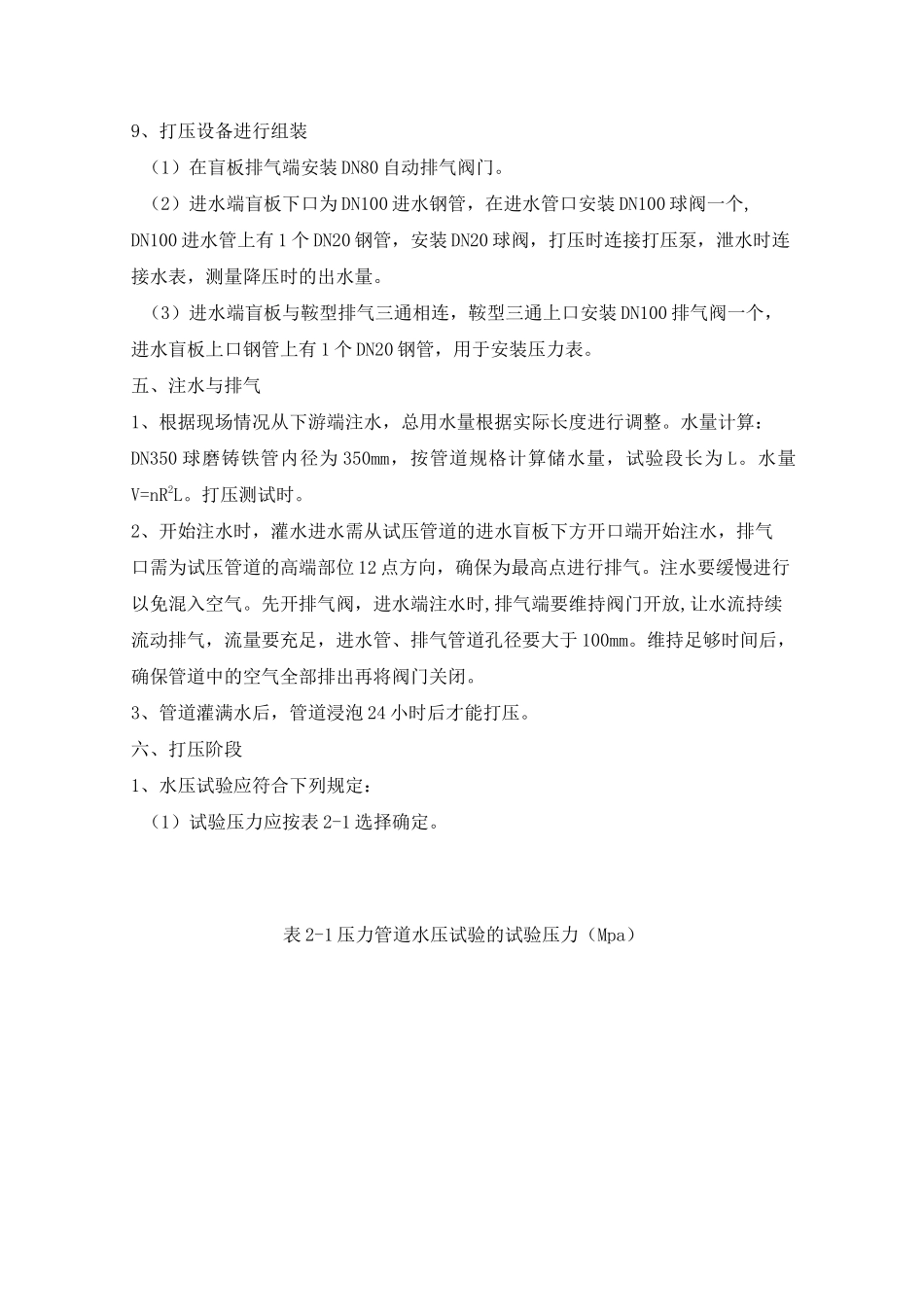

2、压力表采用 0-4
0MPa,最小刻度 0
2MPa,管道一端设一个压力表
(压力表使用前必须拿到计量局进行校正,并出具证明),压力计要安装在试验段低端部位
3、盲板选择:按 GB/T13295-2008 水及燃气管道用球墨铸铁管、管件和附件规范中的盲板标准加工的钢制盲板(满足国标 PN10)
4、后背设计:采用钢筋混凝土后背墙,再用原状土加固后背墙然,在后背墙上使用 2 个 50T 的千斤顶均匀顶住盲板
5、水源设计:水源采用途径河道地表水,沿途地表水为沁河源头水,无污染
直接采用即可
6、在打压管线两端的高点均设置自动排气阀,确保打压管段内气体全部被排出
排气装置可以安装在打压盲板的高点处
7、对打压管段回填,根据标准规定,管道上覆土不得低于 50cm
