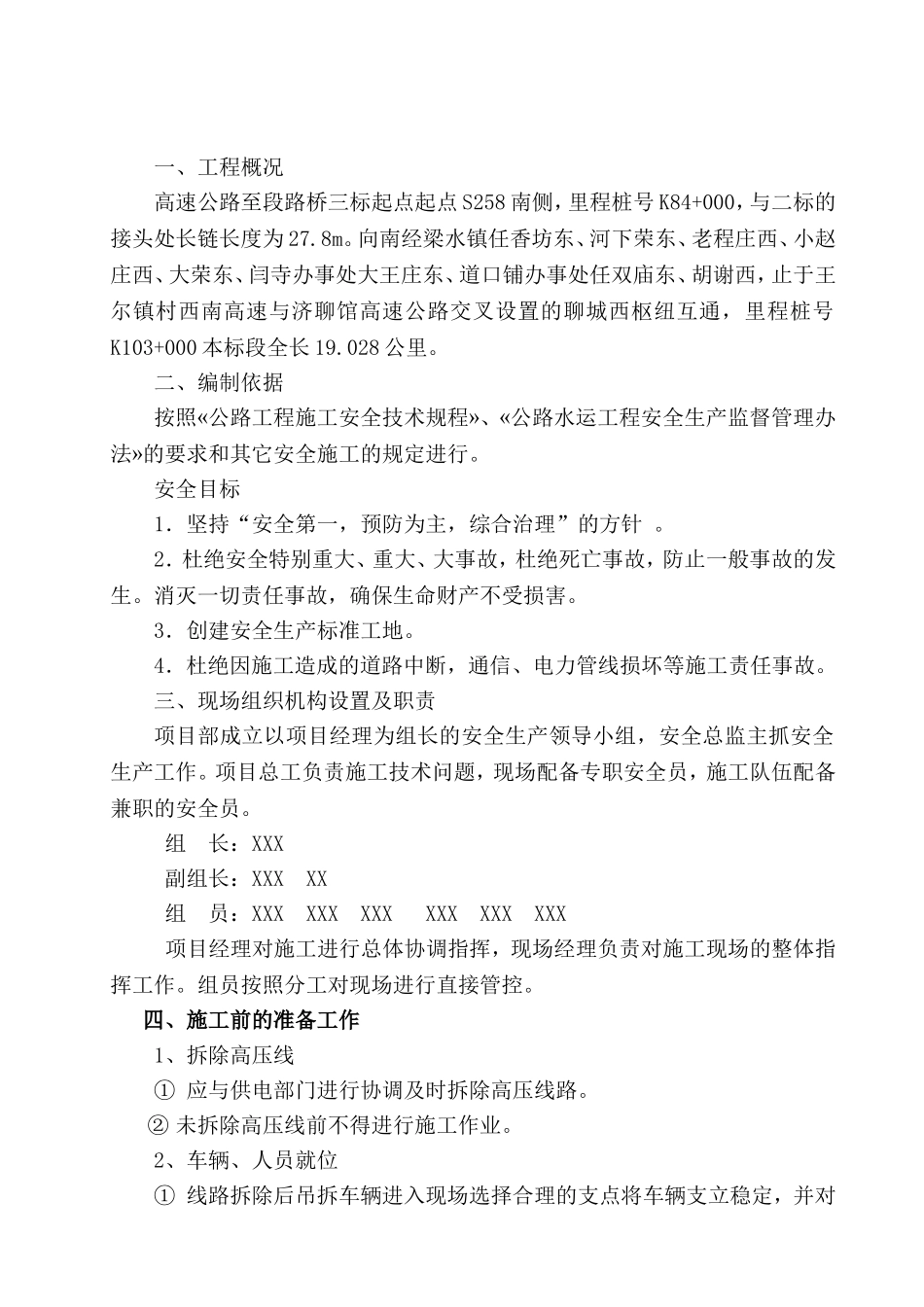

一、工程概况高速公路至段路桥三标起点起点S258南侧,里程桩号K84+000,与二标的接头处长链长度为27
向南经梁水镇任香坊东、河下荣东、老程庄西、小赵庄西、大荣东、闫寺办事处大王庄东、道口铺办事处任双庙东、胡谢西,止于王尔镇村西南高速与济聊馆高速公路交叉设置的聊城西枢纽互通,里程桩号K103+000本标段全长19
二、编制依据按照«公路工程施工安全技术规程»、«公路水运工程安全生产监督管理办法»的要求和其它安全施工的规定进行
安全目标1.坚持“安全第一,预防为主,综合治理”的方针
2.杜绝安全特别重大、重大、大事故,杜绝死亡事故,防止一般事故的发生
消灭一切责任事故,确保生命财产不受损害
3.创建安全生产标准工地
4.杜绝因施工造成的道路中断,通信、电力管线损坏等施工责任事故
三、现场组织机构设置及职责项目部成立以项目经理为组长的安全生产领导小组,安全总监主抓安全生产工作
项目总工负责施工技术问题,现场配备专职安全员,施工队伍配备兼职的安全员
组长:XXX副组长:XXXXX组员:XXXXXXXXXXXXXXXXXX项目经理对施工进行总体协调指挥,现场经理负责对施工现场的整体指挥工作
组员按照分工对现场进行直接管控
四、施工前的准备工作1、拆除高压线①应与供电部门进行协调及时拆除高压线路

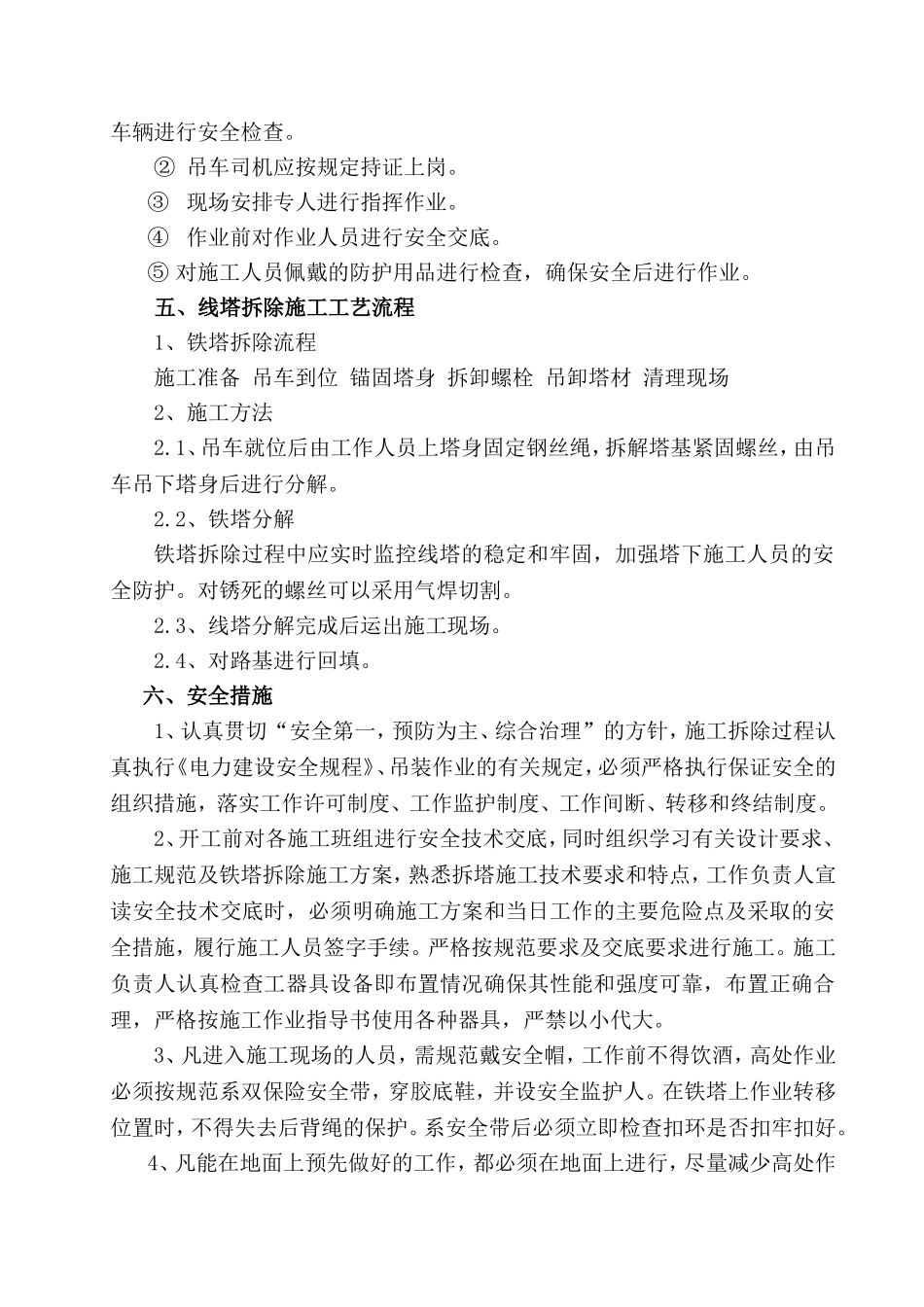

②未拆除高压线前不得进行施工作业
2、车辆、人员就位①线路拆除后吊拆车辆进入现场选择合理的支点将车辆支立稳定,并对车辆进行安全检查
②吊车司机应按规定持证上岗
③现场安排专人进行指挥作业
④作业前对作业人员进行安全交底
⑤对施工人员佩戴的防护用品进行检查,确保安全后进行作业
五、线塔拆除施工工艺流程1、铁塔拆除流程施工准备吊车到位锚固塔身拆卸螺栓吊卸塔材清理现场2、施工方法2

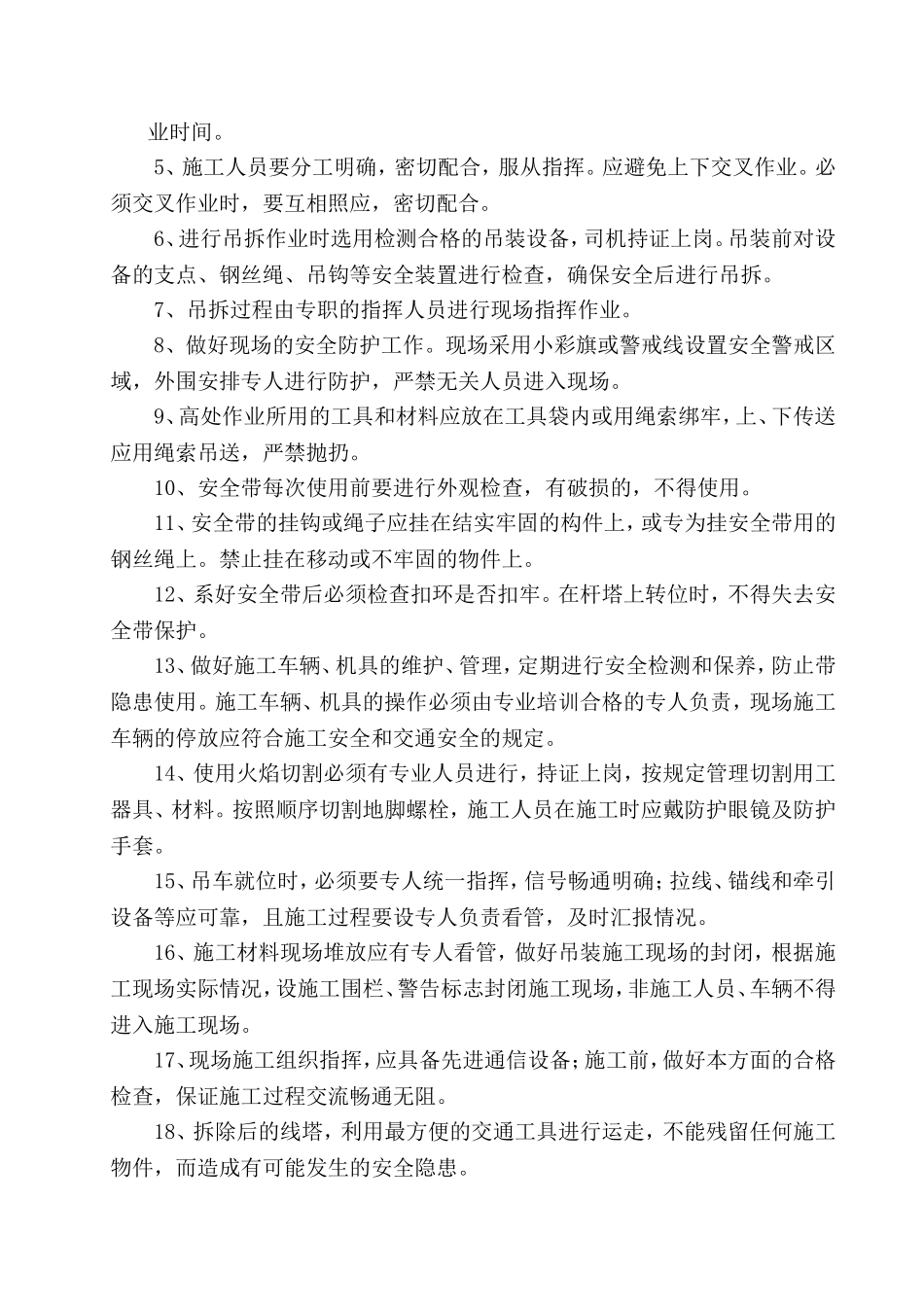

1、吊车就位后由工作人员上塔身固定钢丝绳,拆解塔基紧固螺丝,由吊车吊下塔身后进行分解
