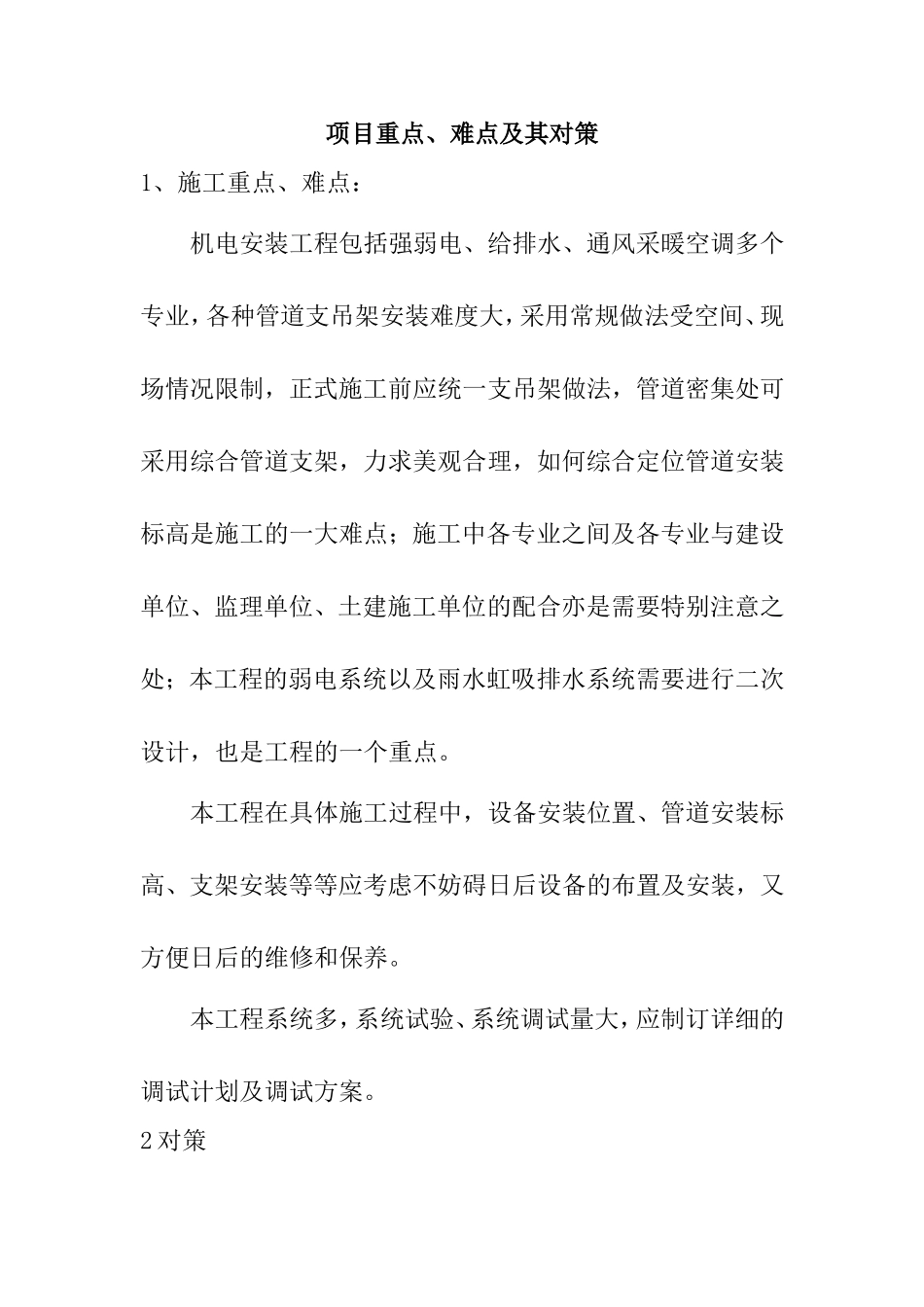

项目重点、难点及其对策1、施工重点、难点:机电安装工程包括强弱电、给排水、通风采暖空调多个专业,各种管道支吊架安装难度大,采用常规做法受空间、现场情况限制,正式施工前应统一支吊架做法,管道密集处可采用综合管道支架,力求美观合理,如何综合定位管道安装标高是施工的一大难点;施工中各专业之间及各专业与建设单位、监理单位、土建施工单位的配合亦是需要特别注意之处;本工程的弱电系统以及雨水虹吸排水系统需要进行二次设计,也是工程的一个重点
本工程在具体施工过程中,设备安装位置、管道安装标高、支架安装等等应考虑不妨碍日后设备的布置及安装,又方便日后的维修和保养
本工程系统多,系统试验、系统调试量大,应制订详细的调试计划及调试方案

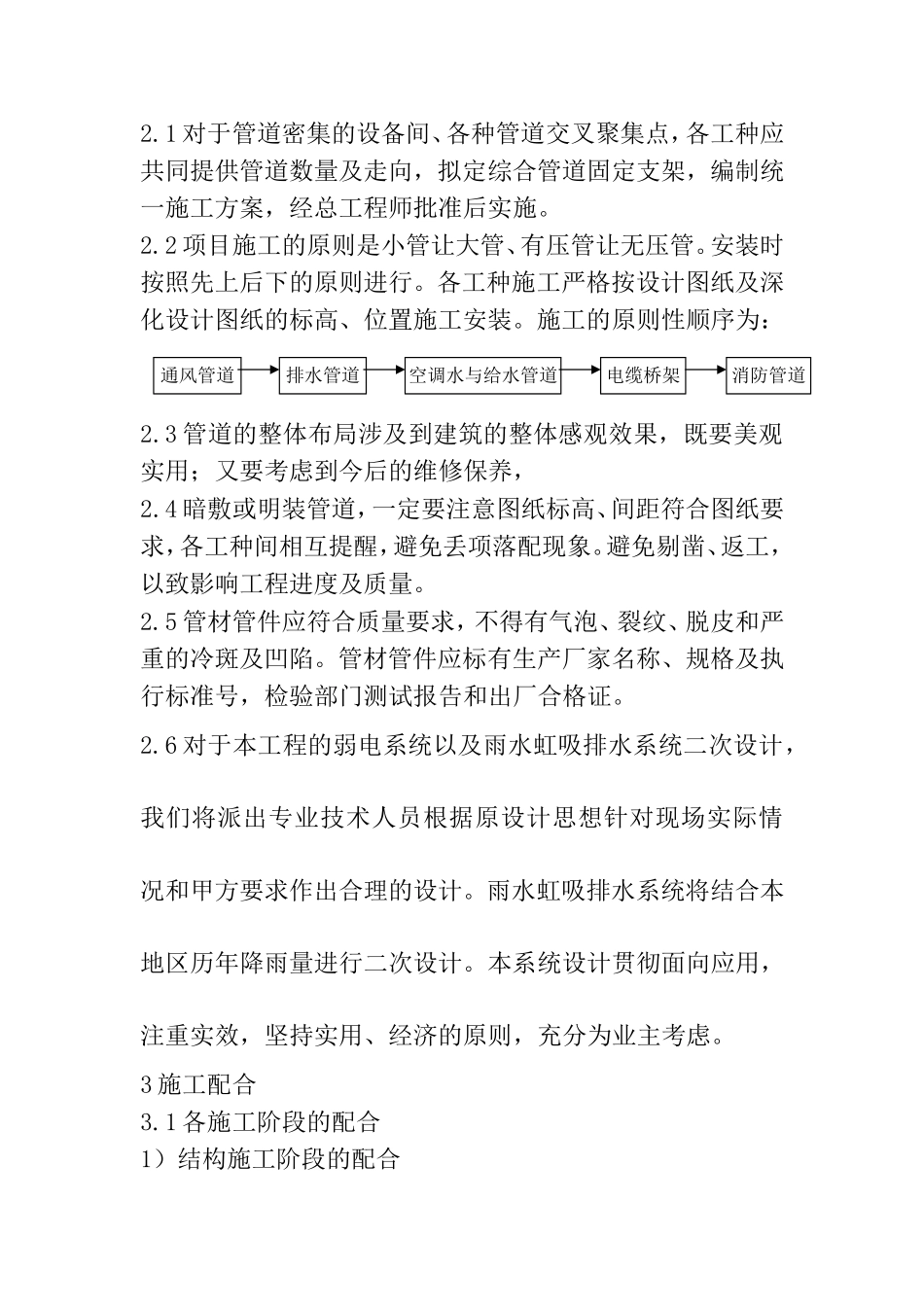

1对于管道密集的设备间、各种管道交叉聚集点,各工种应共同提供管道数量及走向,拟定综合管道固定支架,编制统一施工方案,经总工程师批准后实施
2项目施工的原则是小管让大管、有压管让无压管
安装时按照先上后下的原则进行
各工种施工严格按设计图纸及深化设计图纸的标高、位置施工安装
施工的原则性顺序为:2
3管道的整体布局涉及到建筑的整体感观效果,既要美观实用;又要考虑到今后的维修保养,2
4暗敷或明装管道,一定要注意图纸标高、间距符合图纸要求,各工种间相互提醒,避免丢项落配现象
避免剔凿、返工,以致影响工程进度及质量
5管材管件应符合质量要求,不得有气泡、裂纹、脱皮和严重的冷斑及凹陷
管材管件应标有生产厂家名称、规格及执行标准号,检验部门测试报告和出厂合格证
6对于本工程的弱电系统以及雨水虹吸排水系统二次设计,我们将派出专业技术人员根据原设计思想针对现场实际情况和甲方要求作出合理的设计
雨水虹吸排水系统将结合本地区历年降雨量进行二次设计
本系统设计贯彻面向应用,注重实效,坚持实用、经济的原则,充分为业主考虑
3施工配合3

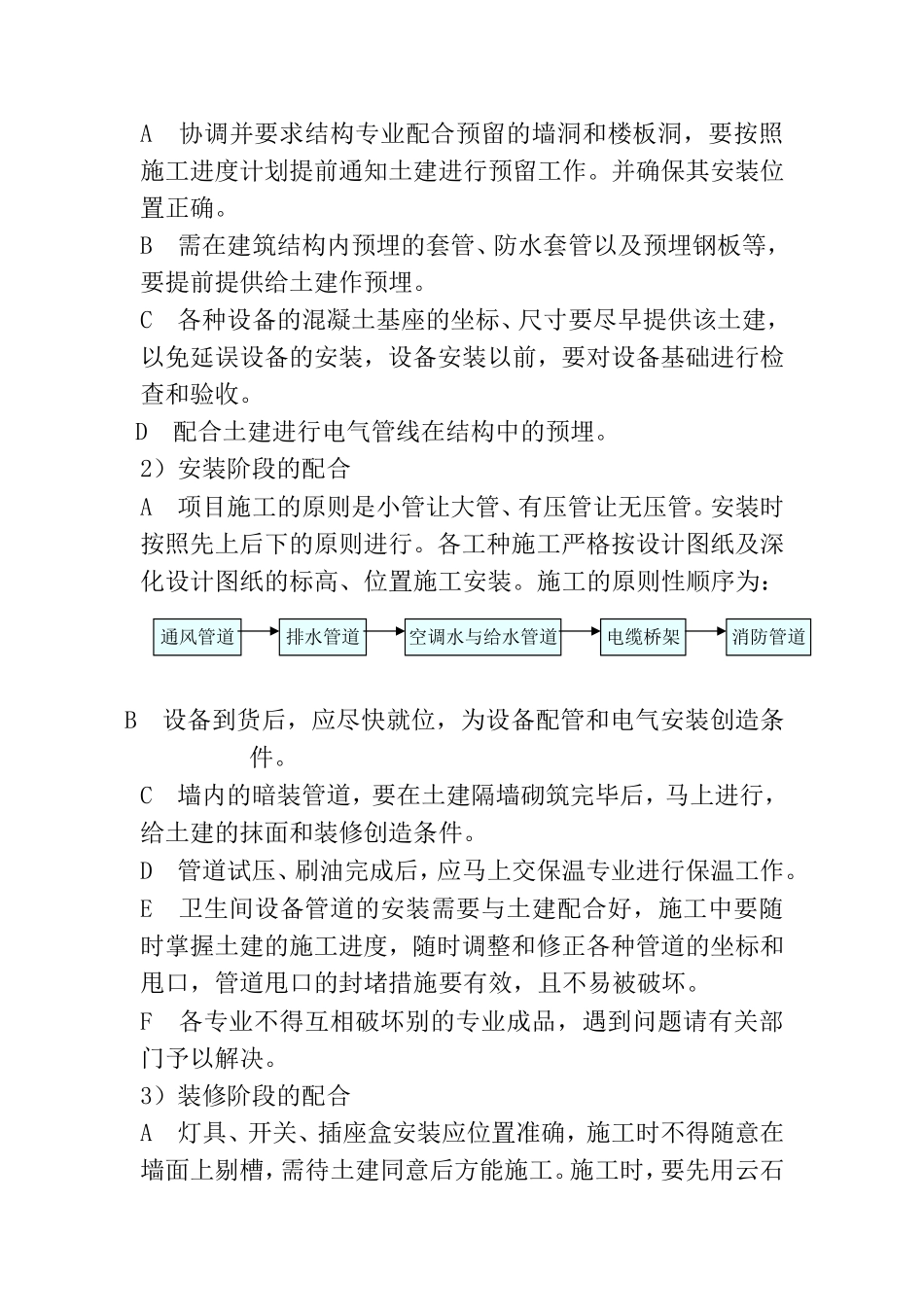

1各施工阶段的配合1)结构施
