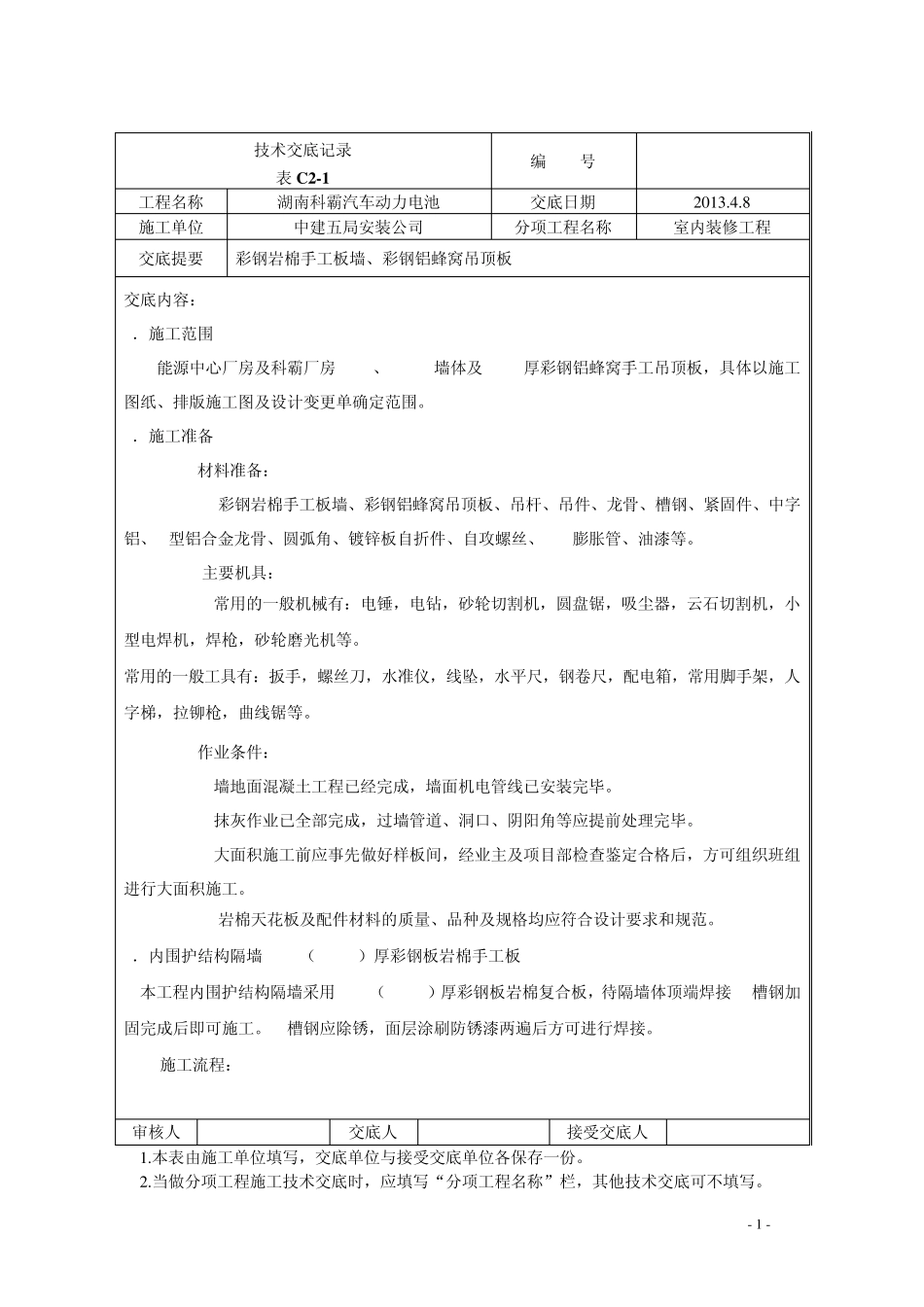

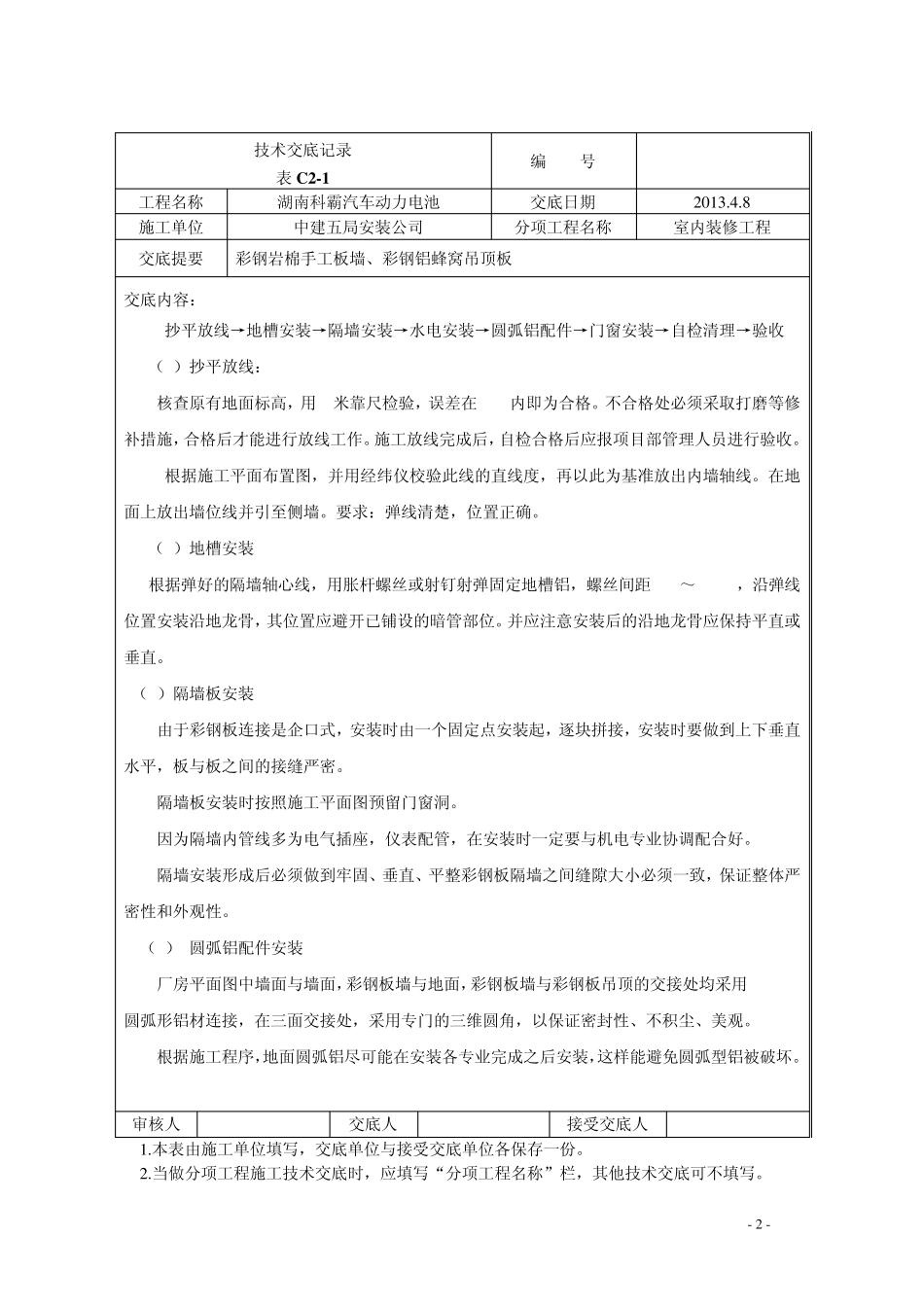

- 1 - 技术交底记录 表 C 2-1 编 号 工程名称 湖南科霸汽车动力电池 交底日期 2 0 1 3 .4 .8 施工单位 中建五局安装公司 分项工程名称 室内装修工程 交底提要 彩钢岩棉手工板墙、彩钢铝蜂窝吊顶板 交底内容: 1.施工范围 能源中心厂房及科霸厂房 50mm、100mm墙体及 50mm厚彩钢铝蜂窝手工吊顶板,具体以施工图纸、排版施工图及设计变更单确定范围。 2.施工准备 2.1 材料准备: 2.1.1 彩钢岩棉手工板墙、彩钢铝蜂窝吊顶板、吊杆、吊件、龙骨、槽钢、紧固件、中字铝、T型铝合金龙骨、圆弧角、镀锌板自折件、自攻螺丝、PVC膨胀管、油漆等。 2.2 主要机具: 2.2.l 常用的一般机械有:电锤,电钻,砂轮切割机,圆盘锯,吸尘器,云石切割机,小型电焊机,焊枪,砂轮磨光机等。 常用的一般工具有:扳手,螺丝刀,水准仪,线坠,水平尺,钢卷尺,配电箱,常用脚手架,人字梯,拉铆枪,曲线锯等。 2.3 作业条件: 2.3.1 墙地面混凝土工程已经完成,墙面机电管线已安装完毕。 2.3.2 抹灰作业已全部完成,过墙管道、洞口、阴阳角等应提前处理完毕。 2.3.3 大面积施工前应事先做好样板间,经业主及项目部检查鉴定合格后,方可组织班组进行大面积施工。 2.3.4 岩棉天花板及配件材料的质量、品种及规格均应符合设计要求和规范。 3.内围护结构隔墙 50mm(100mm)厚彩钢板岩棉手工板 本工程内围护结构隔墙采用 50mm(100mm)厚彩钢板岩棉复合板,待隔墙体顶端焊接5#槽钢加固完成后即可施工。5#槽钢应除锈,面层涂刷防锈漆两遍后方可进行焊接。 3.1 施工流程: 审核人 交底人 接受交底人 1 .本表由施工单位填写,交底单位与接受交底单位各保存一份。 2 .当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。 - 2 - 技术交底记录 表 C 2-1 编 号 工程名称 湖南科霸汽车动力电池 交底日期 2 0 1 3 .4 .8 施工单位 中建五局安装公司 分项工程名称 室内装修工程 交底提要 彩钢岩棉手工板墙、彩钢铝蜂窝吊顶板 交底内容: 抄平放线→地槽安装→隔墙安装→水电安装→圆弧铝配件→门窗安装→自检清理→验收 (1)抄平放线: 1) 核查原有地面标高,用 2米靠尺检验,误差在 5mm内即为合格。不合格处必须采取打磨等修补措施,合格后才能进行放线工作。施工放线完成后,自检合格后应报项目部管理人员进行验收。 2) 根据施工平面布置图,并用经纬仪...
