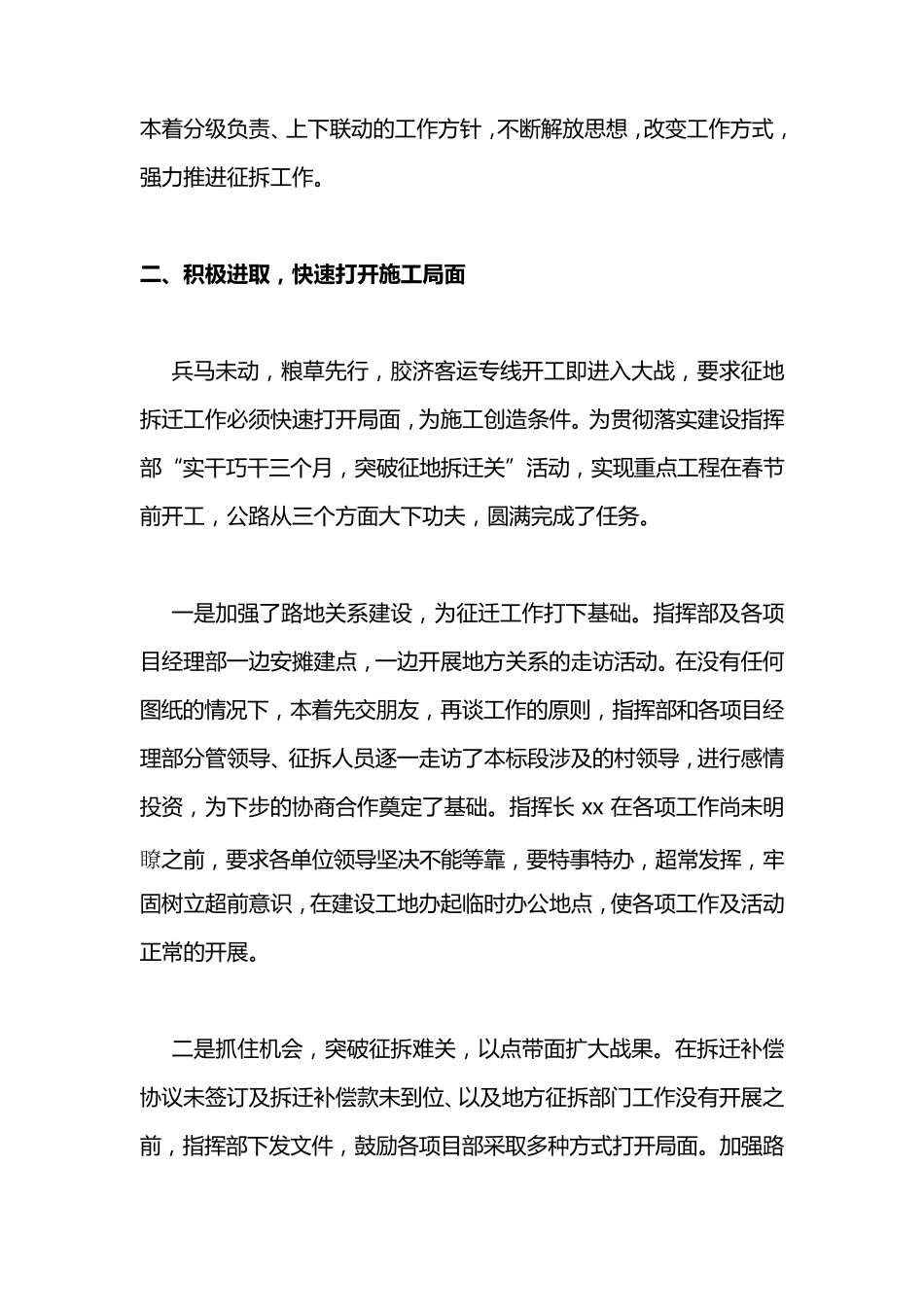

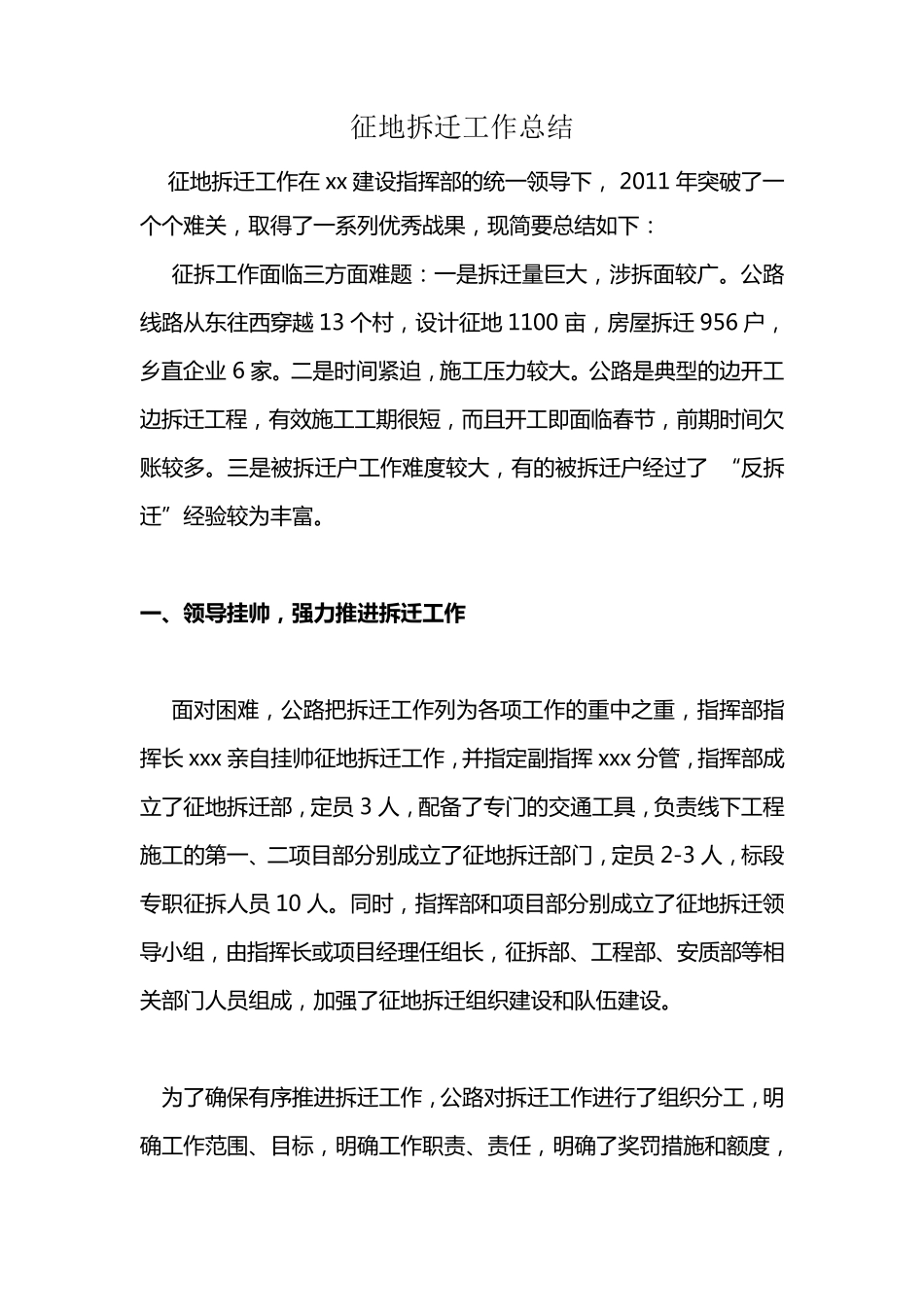

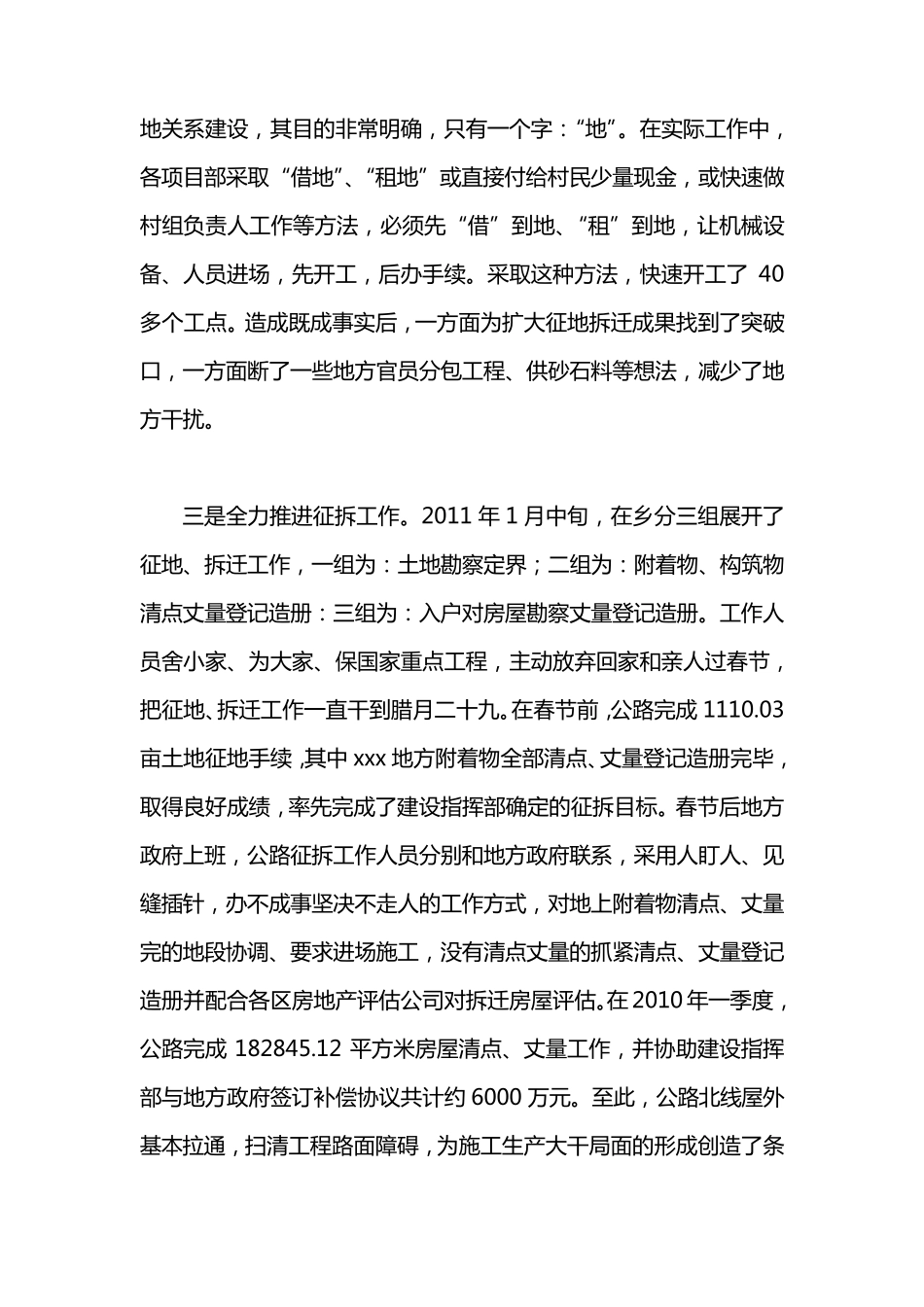

征地拆迁工作总结 征 地 拆 迁 工 作 在 xx 建 设 指 挥 部 的 统 一 领 导 下 , 2011 年 突 破 了 一个 个 难 关 , 取 得 了 一 系 列 优 秀 战 果 , 现 简 要 总 结 如 下 : 征 拆 工 作 面 临 三 方 面 难 题 : 一 是 拆 迁 量 巨 大 , 涉 拆 面 较 广
公 路线 路 从 东 往 西 穿 越 13 个 村 , 设 计 征 地 1100 亩 , 房 屋 拆 迁 956 户 ,乡 直 企 业 6 家
二 是 时 间 紧 迫 , 施 工 压 力 较 大
公 路 是 典 型 的 边 开 工边 拆 迁 工 程 , 有 效 施 工 工 期 很 短 , 而 且 开 工 即 面 临 春 节 , 前 期 时 间 欠账 较 多
三 是 被 拆 迁 户 工 作 难 度 较 大 , 有 的 被 拆 迁 户 经 过 了 “反拆迁 ”经 验较 为丰富
一 、领导挂帅,强力推进拆迁工作 面 对困难 , 公 路 把拆 迁 工 作 列 为各项工 作 的 重中之重, 指 挥 部 指挥 长 xxx 亲自挂帅征 地 拆 迁 工 作 , 并指 定副指 挥 xxx 分 管 , 指 挥 部 成立 了 征 地 拆 迁 部 , 定员 3 人 , 配 备 了 专 门 的 交 通 工 具 , 负 责 线 下 工 程施 工 的 第 一 、 二 项目 部 分 别 成 立 了 征 地 拆 迁 部 门 , 定员 2-3 人 , 标 段专 职 征 拆 人 员 10 人
同 时 , 指 挥 部 和 项目 部 分 别 成 立 了 征 地 拆 迁 领导 小 组 , 由 指 挥 长或 项目 经 理 任 组 长, 征 拆 部 、 工 程 部 、 安 质 部 等 相关 部 门 人 员 组 成 , 加 强 了 征 地 拆 迁 组 织 建 设 和 队 伍 建 设
