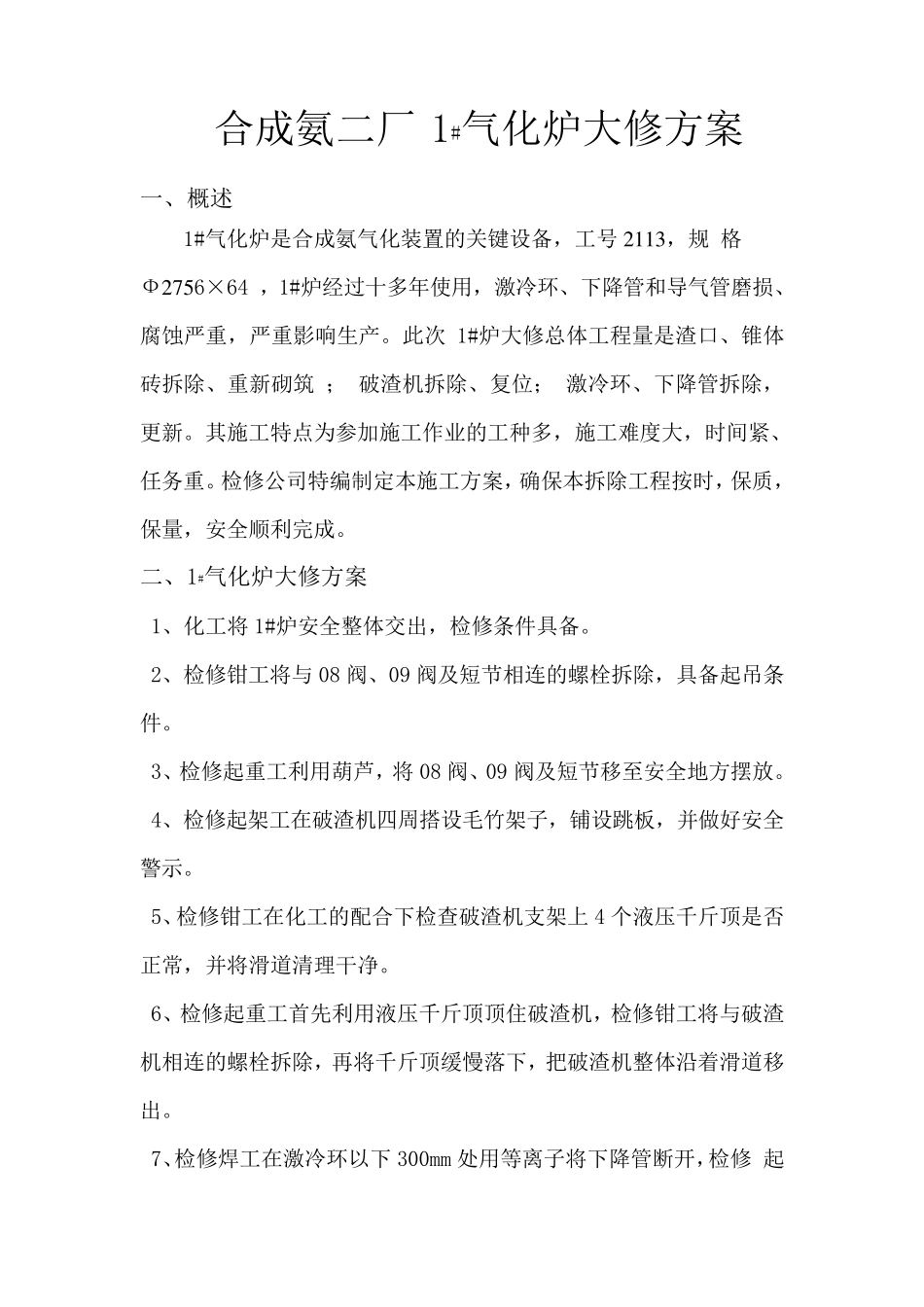

合成氨二厂 1#气化炉大修方案 一、概述 1#气化炉是合成氨气化装置的关键设备,工号2 1 1 3 ,规 格 Ф2 7 5 6×64 ,1#炉经过十多年使用,激冷环、下降管和导气管磨损、腐蚀严重,严重影响生产
此次 1#炉大修总体工程量是渣口、锥体砖拆除、重新砌筑 ; 破渣机拆除、复位; 激冷环、下降管拆除,更新
其施工特点为参加施工作业的工种多,施工难度大,时间紧、任务重
检修公司特编制定本施工方案,确保本拆除工程按时,保质,保量,安全顺利完成
二、1#气化炉大修方案 1、化工将 1#炉安全整体交出,检修条件具备
2、检修钳工将与 08 阀、09 阀及短节相连的螺栓拆除,具备起吊条件
3、检修起重工利用葫芦,将 08 阀、09 阀及短节移至安全地方摆放
4、检修起架工在破渣机四周搭设毛竹架子,铺设跳板,并做好安全警示
5、检修钳工在化工的配合下检查破渣机支架上4 个液压千 斤 顶 是否正 常 ,并将滑 道 清 理 干 净
6、检修起重工首 先 利用液压千 斤 顶 顶 住 破渣机,检修钳工将与破渣机相连的螺栓拆除,再 将千 斤 顶 缓 慢 落 下,把 破渣机整体沿 着 滑 道 移出

7、检修焊 工在激冷环以 下 300mm 处 用等 离 子将下降管断 开 ,检修 起 2 重工将下降管和导气管整体吊出
8、检修起重工将激冷环、下降管和导气管吊入炉内,检修铆工、焊工将激冷环与下降管对焊,保证同心度 3/1000mm,垂直度误差小于等于 5mm,焊缝打磨光滑
9、检修钳工进入炉内安装导气管支腿
10、确认激冷环、下降管和导气管安装完毕,将破渣机整体复位
11、复位 08 阀、09 阀及短节
12、确认所有管道法兰的螺栓都以紧固,交付使用
三、1 # 气化炉砌筑检修方案 (一)、检修范围 根据现场实际情况、气化炉图纸和合成氨二厂要求,确定以下检修范围:
