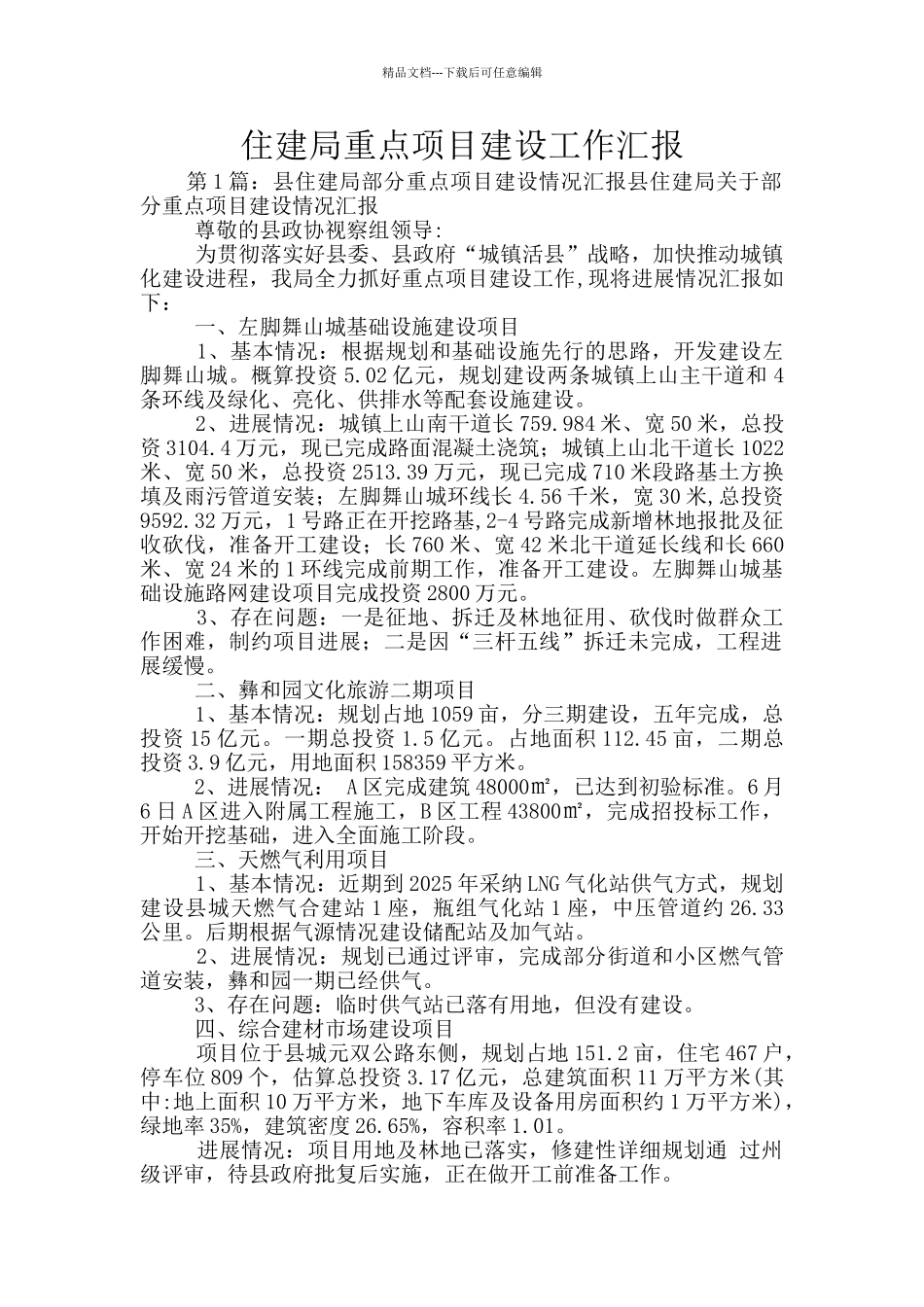

精品文档---下载后可任意编辑住建局重点项目建设工作汇报 第 1 篇:县住建局部分重点项目建设情况汇报县住建局关于部分重点项目建设情况汇报 尊敬的县政协视察组领导: 为贯彻落实好县委、县政府“城镇活县”战略,加快推动城镇化建设进程,我局全力抓好重点项目建设工作,现将进展情况汇报如下: 一、左脚舞山城基础设施建设项目 1、基本情况:根据规划和基础设施先行的思路,开发建设左脚舞山城
概算投资 5
02 亿元,规划建设两条城镇上山主干道和 4条环线及绿化、亮化、供排水等配套设施建设
2、进展情况:城镇上山南干道长 759
984 米、宽 50 米,总投资 3104
4 万元,现已完成路面混凝土浇筑;城镇上山北干道长 1022米、宽 50 米,总投资 2513
39 万元,现已完成 710 米段路基土方换填及雨污管道安装;左脚舞山城环线长 4
56 千米,宽 30 米,总投资9592
32 万元,1 号路正在开挖路基,2-4 号路完成新增林地报批及征收砍伐,准备开工建设;长 760 米、宽 42 米北干道延长线和长 660米、宽 24 米的 1 环线完成前期工作,准备开工建设
左脚舞山城基础设施路网建设项目完成投资 2800 万元
3、存在问题:一是征地、拆迁及林地征用、砍伐时做群众工作困难,制约项目进展;二是因“三杆五线”拆迁未完成,工程进展缓慢

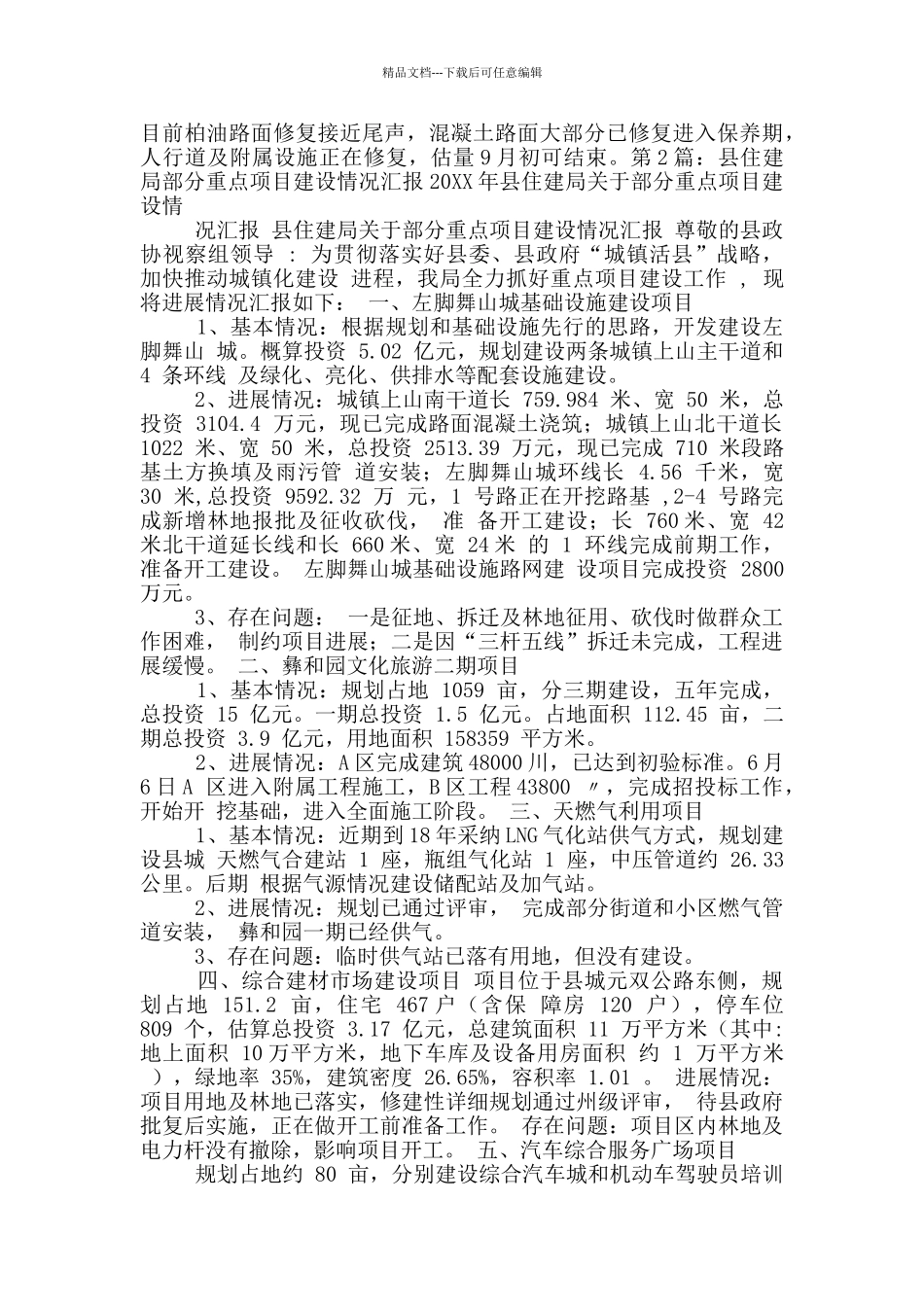

二、彝和园文化旅游二期项目 1、基本情况:规划占地 1059 亩,分三期建设,五年完成,总投资 15 亿元
一期总投资 1
占地面积 112
45 亩,二期总投资 3
9 亿元,用地面积 158359 平方米
2、进展情况: A 区完成建筑 48000㎡,已达到初验标准
6 月6 日 A 区进入附属工程施工,B 区工程 43800㎡,完成招投标工作,开始开挖基础,进入全面施工阶段
三、天燃气利用项目 1、基本情况:近
