总监如何做好项目工程管理工作 李之成 一、加强合同管理 1 、做好项目部主要管理人员及机械设备的动态管理工作 在施工准备阶段监理办应根据施工招、投标文件,以及施工合同,联合指挥部组织合同管理专项检查,检查内容以项目部主要管理人员、机械设备按投标承诺到位情况、项目部标化建设、组织机构、工程质量(含试验室)、安全、环境保护体系落实情况为主
检查前签发通知,检查后对检查中存在的问题,要求整改落实的内容以监理办文件的形式签发标题为:“合同管理专项检查情况的通报”,发各项目部,抄报指挥部、质监站,做为项目部主要人员机械设备动态管理的一部分
说到动态管理,首先要求项目部上报质量(含试验室)、安全、环境保护工作保证体系文件,该文件应以工程报告单的形式上报监理办、业主单位审批备案,内容以保证体系框图、质量(含试验室)、安全、环境保护工作目标、措施以及各岗位职责为主;其次,监理办建立项目部主要管理人员、机械设备台帐,目录如下:1、质量(含试验室)、安全、环境保护工作保证体系;2、项目部承诺到位人员花名册,相关人员的资格证书;3、项目部人员变更申报资料、业主单位审批文件,以及实际到位人员资格证书;4、投标承诺到位的机械设备一览表;5、实际到位机械设备一览表、主要机械设备离退场审批资料;6、项目部主要管理人员、机械设备考勤表

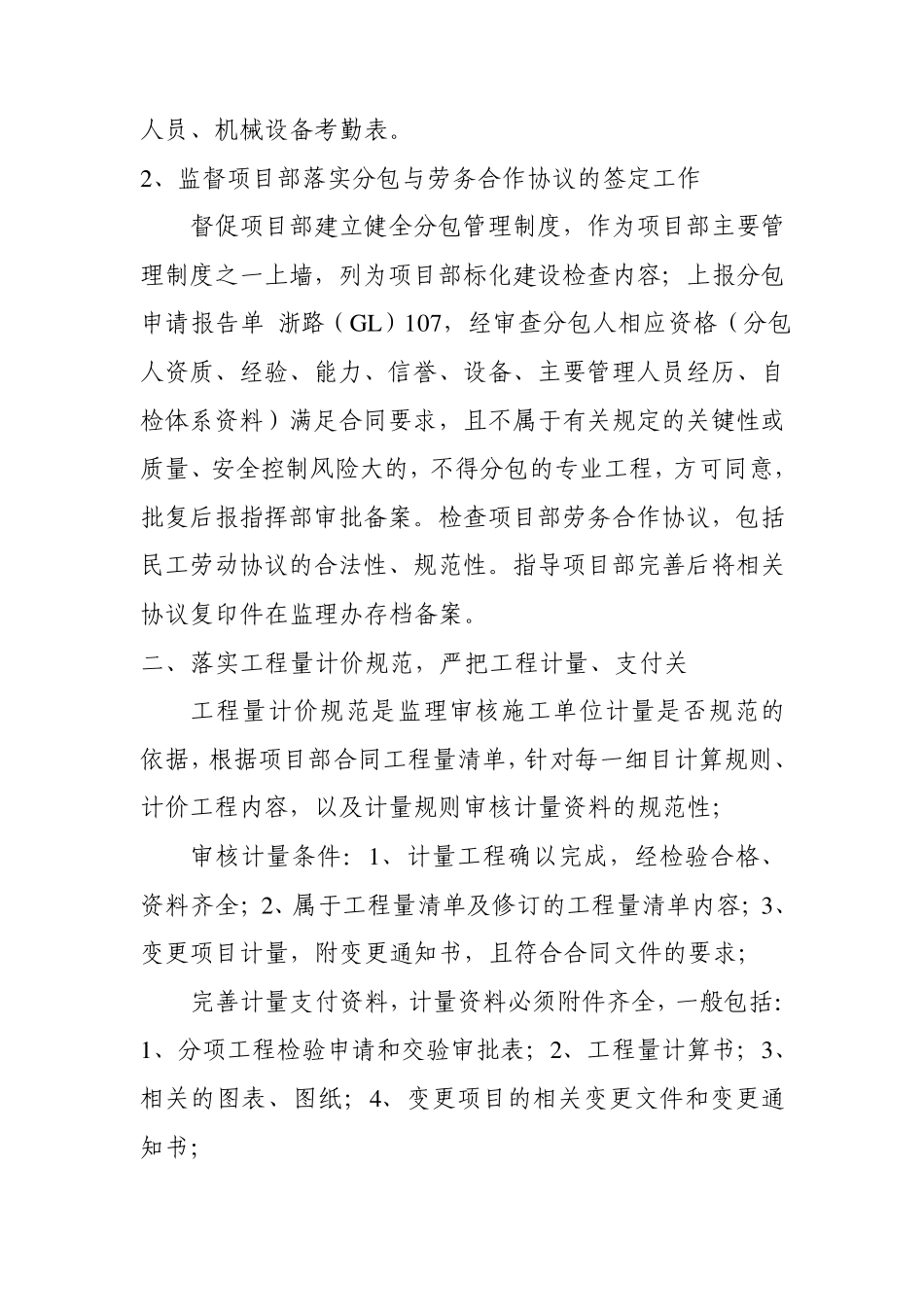

2、监督项目部落实分包与劳务合作协议的签定工作 督促项目部建立健全分包管理制度,作为项目部主要管理制度之一上墙,列为项目部标化建设检查内容;上报分包申请报告单 浙路(GL)107,经审查分包人相应资格(分包人资质、经验、能力、信誉、设备、主要管理人员经历、自检体系资料)满足合同要求,且不属于有关规定的关键性或质量、安全控制风险大的,不得分包的专业工程,方可同意,批复后报指挥部审批备案
检查项目部劳务合作协议,包括民工劳动协议的合法性、规范性

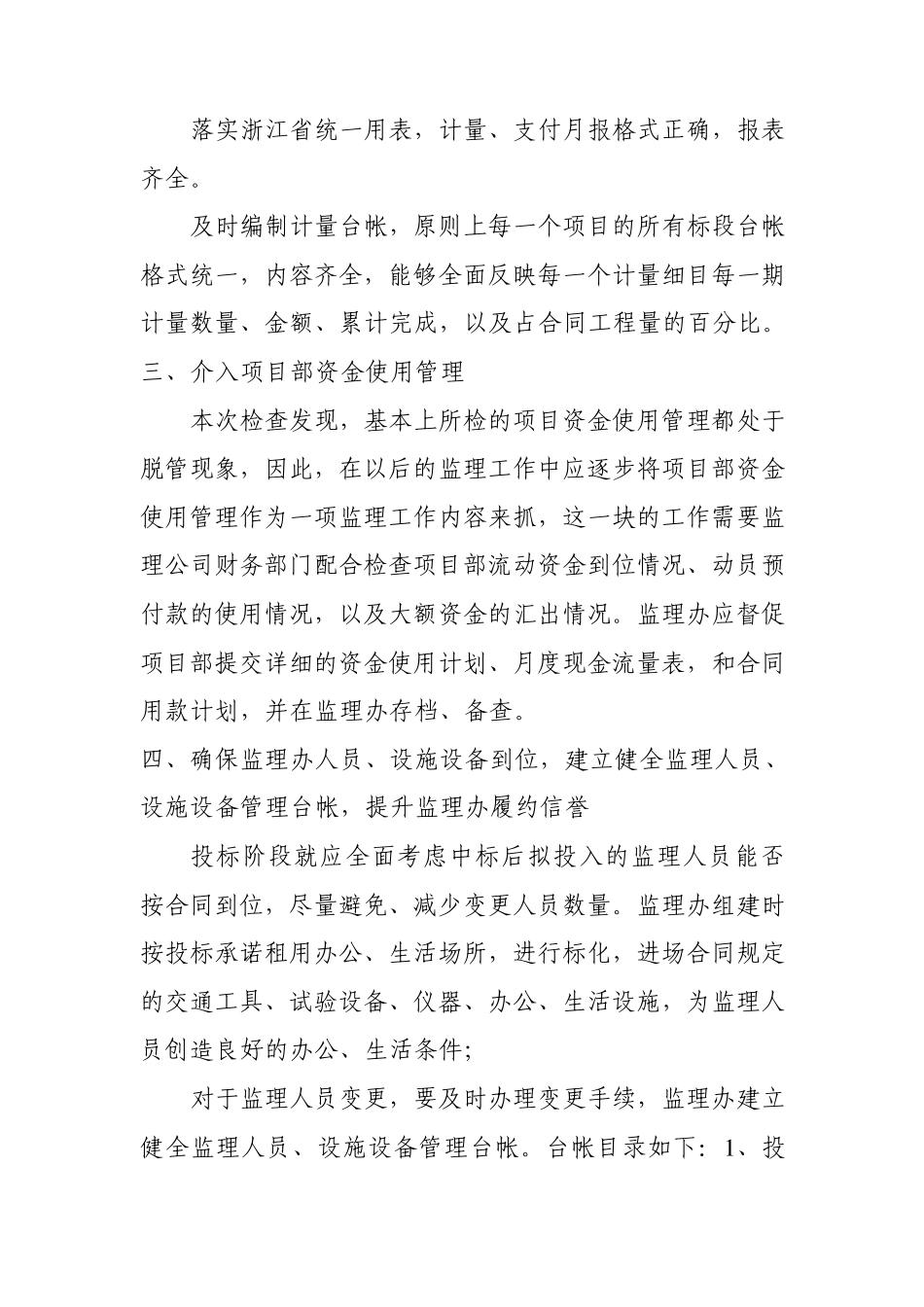

指导项目部完善后将相关协议复印
