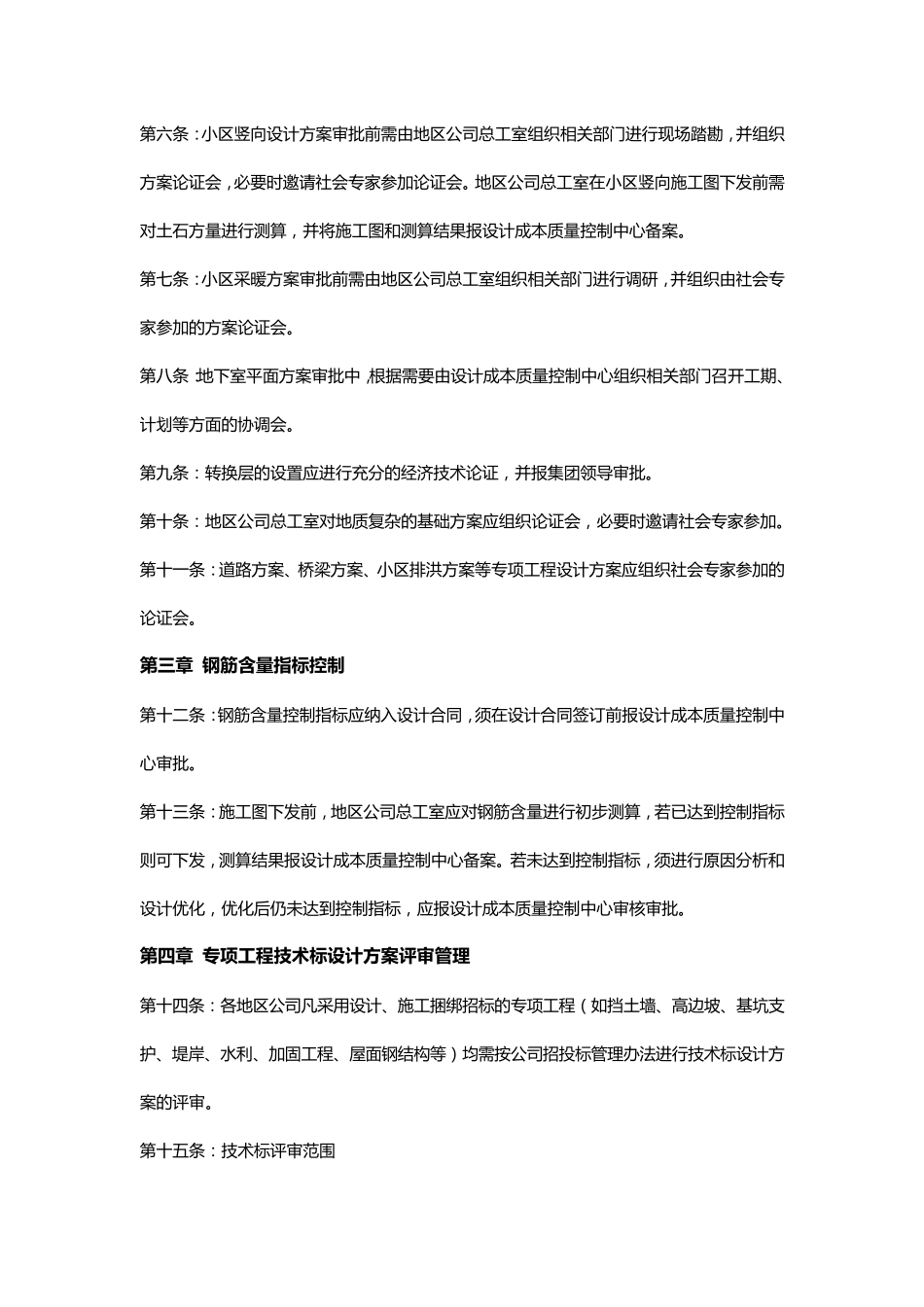

恒大集团设计阶段成本与质量控制标准 恒 大 集 团 设 计 阶 段 成 本 控 制 标 准 流 程 第 一 章 总 则 第 一 条 为 有 效 控 制 设 计 阶 段 工 程 成 本 和 质 量 , 特 制 定 本 标 准 流 程 。 第 二 条 工 作 原 则 : 满 足 国 家 规 范 、标 准 和 地方规 定 , 满 足 集团设 计 要求和 标 准 , 满 足 安全、合理、经济的要求。 第 二 章 设 计 方 案 管 理 第 三条 : 本 办法适用的设 计 方案为 涉及重大工 程 成 本 的设 计 方案。 第 四条 : 根据《恒大地产集团地区公司管理办法》第 四十三条 规 定 , 地区公司总工 室须将以下涉及重大工 程 成 本 的 21项 设 计 方案报设 计 成 本 质 量 控 制 中心审批: 钢 筋 含 量 控 制 指 标 、小区竖向设 计 方 案 、道路方 案 、桥梁方 案 、小区排洪方 案 、小区 10kV以上供配电方 案 、小区水源方 案 、小区水池水泵房布置方 案 、小区采暖方 案 、地下室平面方 案 、转换层平面方 案 、主体结构方 案 、转换层结构方 案 、大 跨度结构方 案 及用钢 量 控 制 指 标 、公建热水方 案 、公建供配电方 案 、公建空调方 案 、地下室结构方 案 、基础方 案 、小区室外管 网方 案 (管 线综合平衡)、新技术新产品方 案 。 由于项 目地形复杂,按集 团 恒 地司管 字【2014】第 09号《房地产开发建设 管 理 制 度》中第 29条第 6小点规定执行后,出现涉及重大 成 本 的小区竖向设 计 方 案 。 第 五条 : 设 计 方案须按《设 计 方案报审流 程 规 定 》报审, 方案确认书须经过地区公司董事长或主管工 程 的副总经理签名确认。 第 六 条 : 小 区 竖 向 设 计 方 案 审 批 前 需 由 地 区 公 司 总 工 室 组 织 相 关 部 门 进 行 现 场 踏 勘 , 并 组 织方 案 论 证 会 , 必 要 时 邀 请 社 会 专 家 参 加 论 证 会 。 地 区 公 司 总 工 室 在 小 区 竖 向 施 工 图 下 发 前 需对 土 石 方 量 进 行 测 算 , 并 将 施 工 图 和 测 算 结 果 报 设 计 成 本 质 量 控 制 中 心 备 案 。 第 七 条 : 小 区 采 暖 方...
