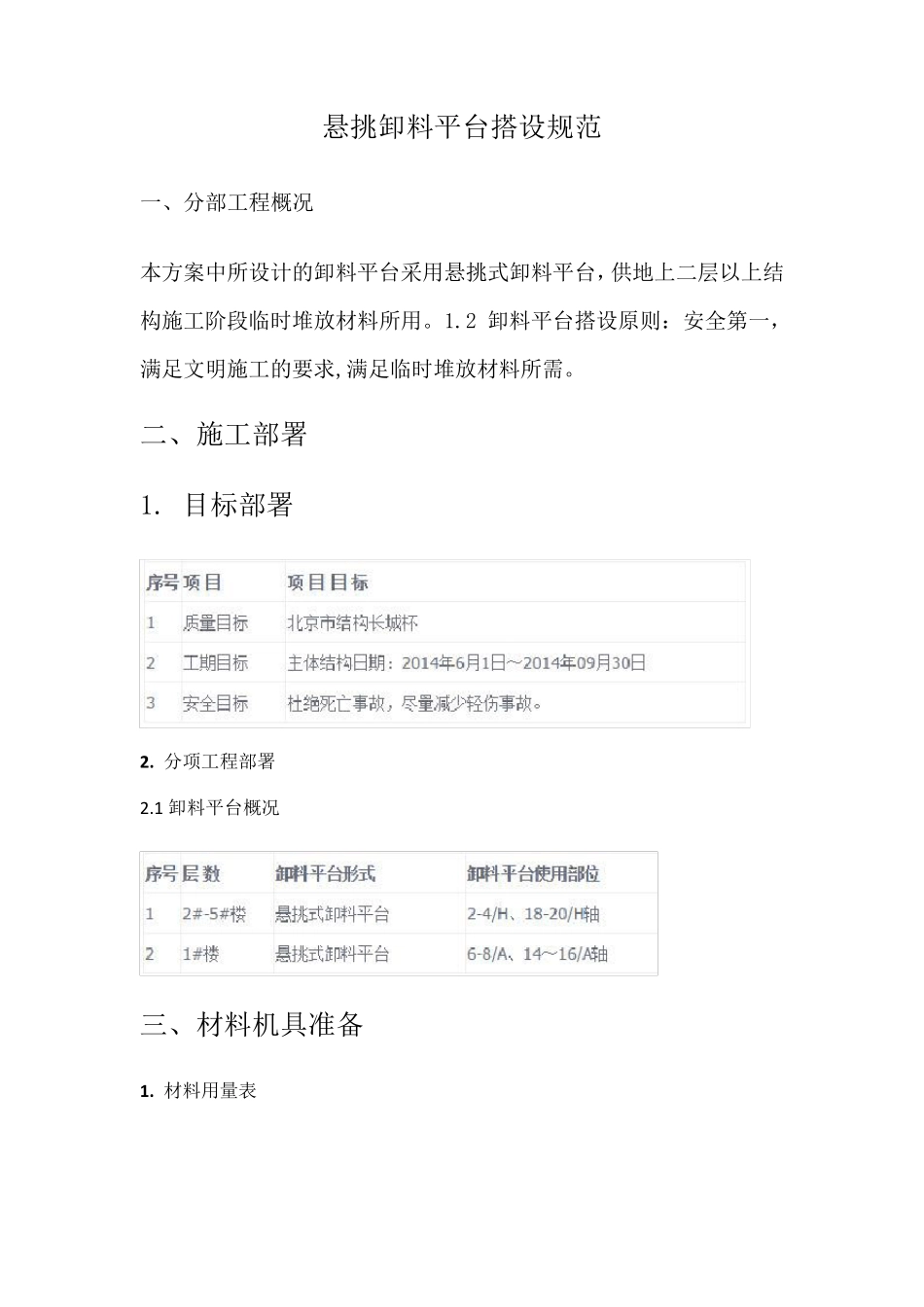

悬挑卸料平台搭设规范 一、分部工程概况 本方案中所设计的卸料平台采用悬挑式卸料平台,供地上二层以上结构施工阶段临时堆放材料所用
2 卸料平台搭设原则:安全第一,满足文明施工的要求,满足临时堆放材料所需
二、施工部署 1
目标部署 2
分项工程部署 2
1 卸料平台概况 三、材料机具准备 1

材料用量表 2
材料部门要根据现场计划提前作好材料进场准备工作,做到及时进场
四、悬挑式钢平台设计 1
悬挑式钢平台设计方案 1
1 钢平台是尺寸设计 钢平台为悬吊式,长 4
5m,宽 2
6m;平台计算面积 3
8=8 ㎡,钢平台外侧采用型钢及雪花铁板制作1
5m 高防护
2 钢平台材料选择 钢平台两侧主梁选用 18#普通工字钢,且使用整根工字钢不得接长;次梁选用 16#普通工字钢,平台前端封边次梁选用 18#普通工字钢;吊索采用 A21
5mm-6×19+1钢丝绳,配套卡环选用 22#卡环;防护栏板竖龙骨采用 50*3mm 方管,横龙骨采用 50*30*3mm 矩管;钢平台墙体吊环采用 A25 圆钢(Q235-A)制作;钢平台拉结点采用A25 圆钢(Q235-A)制作;焊条采用E43 型,焊缝等级3 级
所有材料均需为合格材料,所用钢材均需有合格的材质单及检验报告

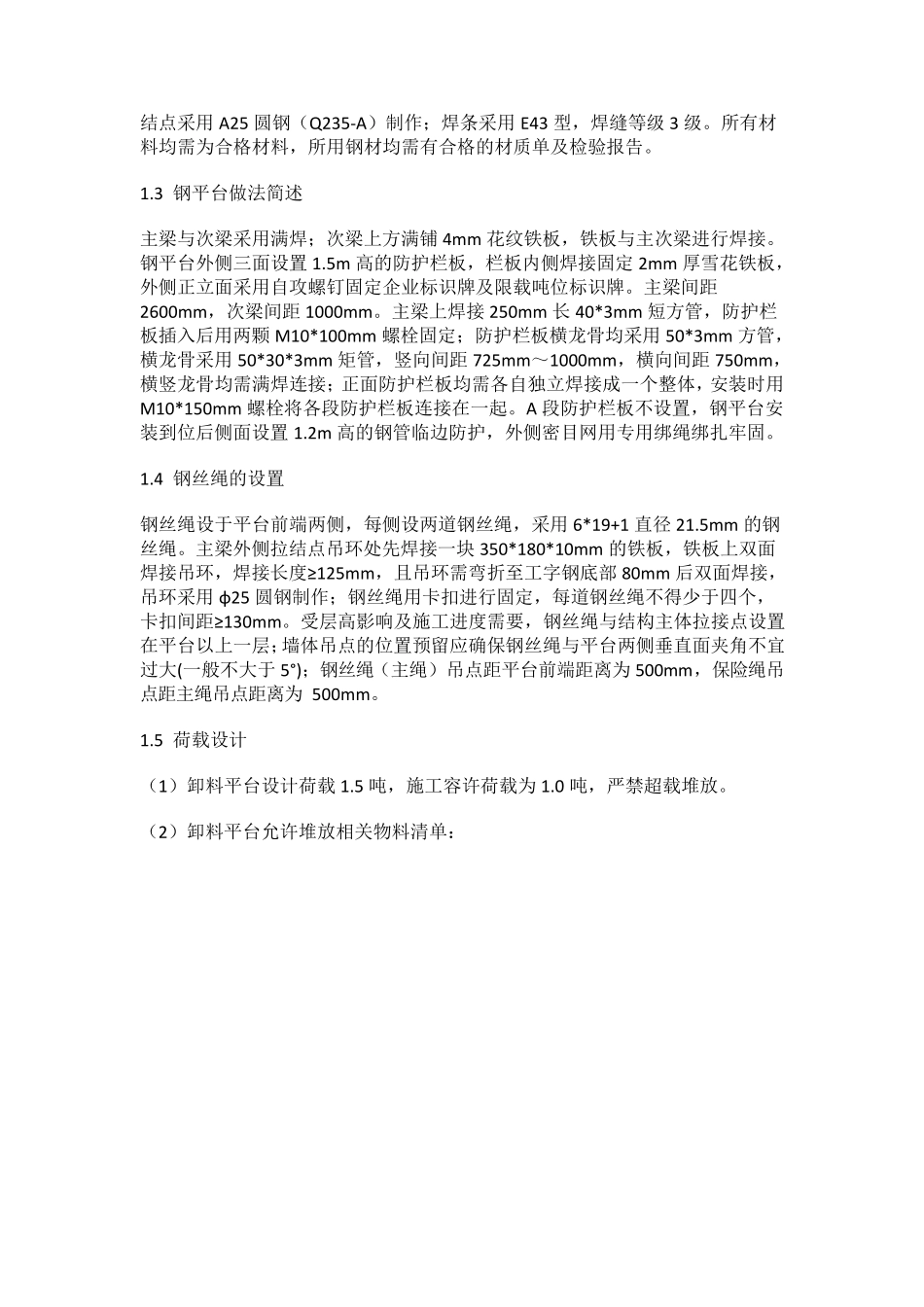

3 钢平台做法简述 主梁与次梁采用满焊;次梁上方满铺 4mm 花纹铁板,铁板与主次梁进行焊接
钢平台外侧三面设置 1
5m 高的防护栏板,栏板内侧焊接固定 2mm 厚雪花铁板,外侧正立面采用自攻螺钉固定企业标识牌及限载吨位标识牌
主梁间距2600mm,次梁间距 1000mm
主梁上焊接 250mm 长 40*3mm 短方管,防护栏板插入后用两颗 M10*100mm 螺栓固定;防护栏板横龙骨均采用50*3mm 方管,横龙骨采用50*30*3mm 矩管,竖向间距 725mm~1000mm
