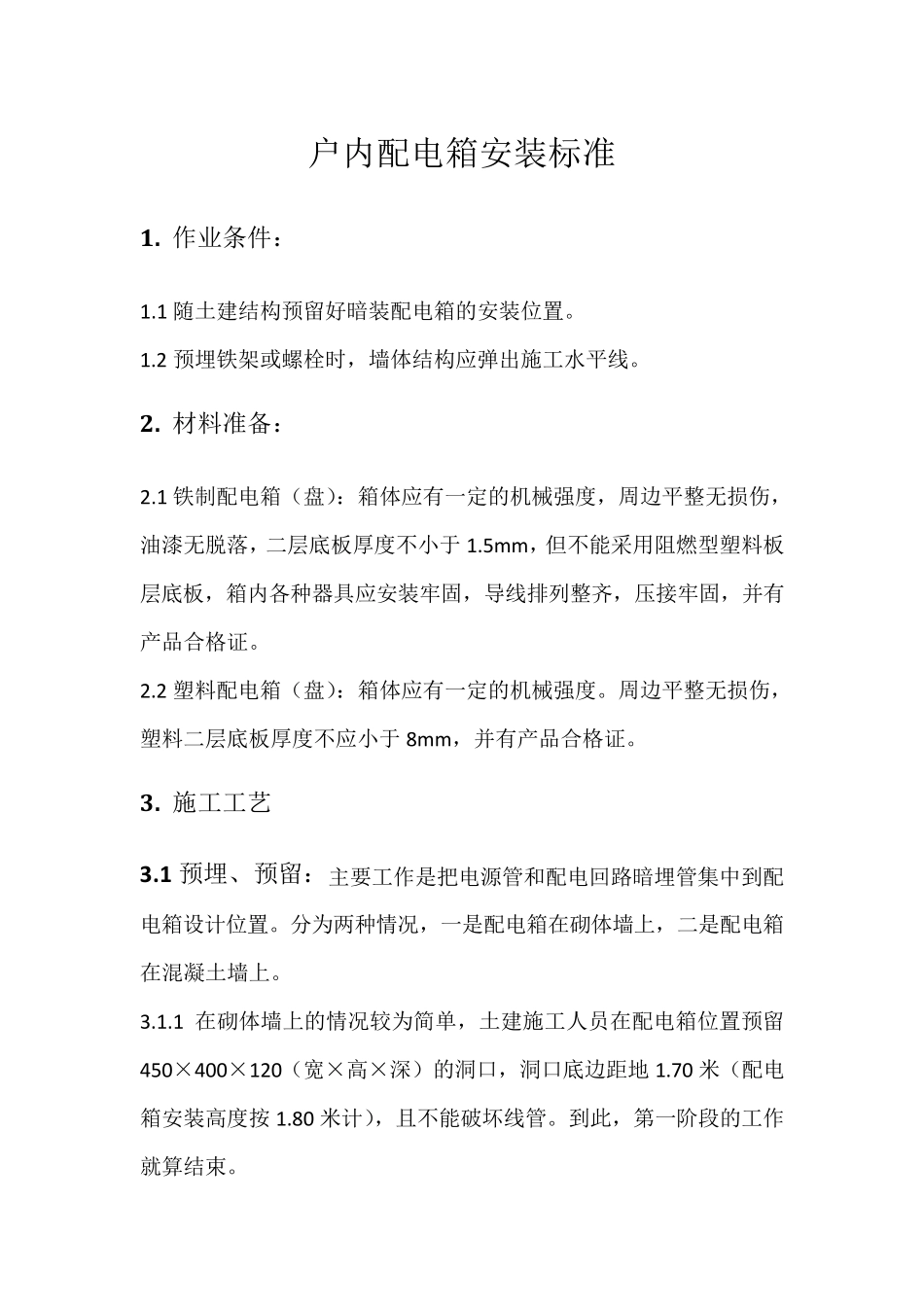

户内配电箱安装标准 1
作业条件: 1
1 随土建结构预留好暗装配电箱的安装位置
2 预埋铁架或螺栓时,墙体结构应弹出施工水平线
材料准备: 2
1 铁制配电箱(盘):箱体应有一定的机械强度,周边平整无损伤,油漆无脱落,二层底板厚度不小于 1
5m m ,但不能采用阻燃型塑料板 层底板,箱内各种器具应安装牢固,导线排列整齐,压接牢固,并有产品合格证
2 塑料配电箱(盘):箱体应有一定的机械强度
周边平整无损伤,塑料二层底板厚度不应小于 8m m ,并有产品合格证
施工工艺 3
1 预埋、预留:主要工作是把电源管和配电回路暗埋管集中到配电箱设计位置
分为两种情况,一是配电箱在砌体墙上,二是配电箱在混凝土墙上
1 在砌体墙上的情况较为简单,土建施工人员在配电箱位置预留450×400×120(宽×高×深)的洞口,洞口底边距地 1
70 米(配电箱安装高度按 1
80 米计),且不能破坏线管
到此,第一阶段的工作就算结束

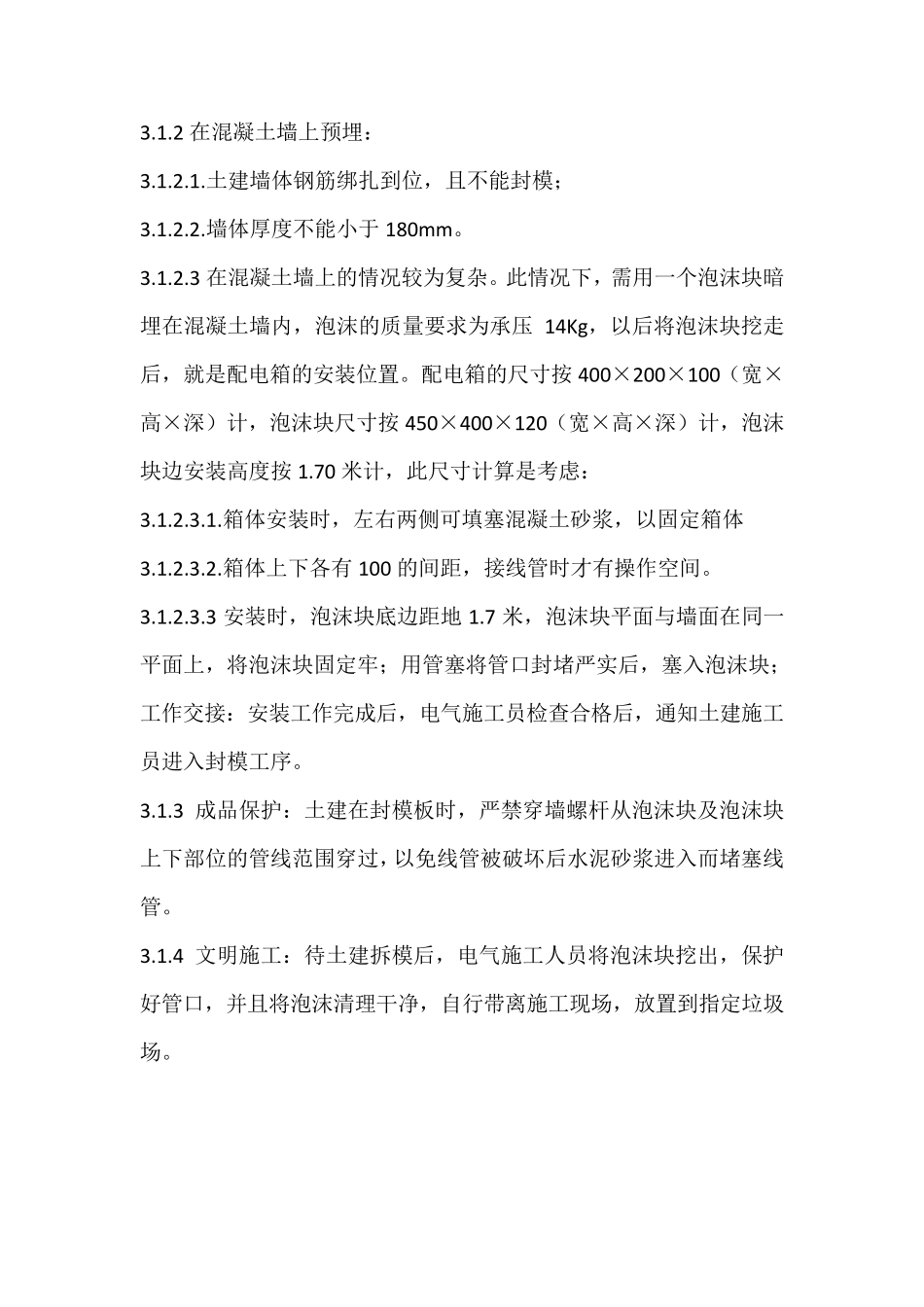

2 在混凝土墙上预埋: 3
土建墙体钢筋绑扎到位,且不能封模; 3
墙体厚度不能小于180m m
3 在混凝土墙上的情况较为复杂
此情况下,需用一个泡沫块暗埋在混凝土墙内,泡沫的质量要求为承压14Kg,以后将泡沫块挖走后,就是配电箱的安装位置
配电箱的尺寸按400×200×100(宽×高×深)计,泡沫块尺寸按450×400×120(宽×高×深)计,泡沫块边安装高度按1
70 米计,此尺寸计算是考虑: 3
箱体安装时,左右两侧可填塞混凝土砂浆,以固定箱体 3
箱体上下各有 100 的间距,接线管时才有操作空间
3 安装时,泡沫块底边距地 1

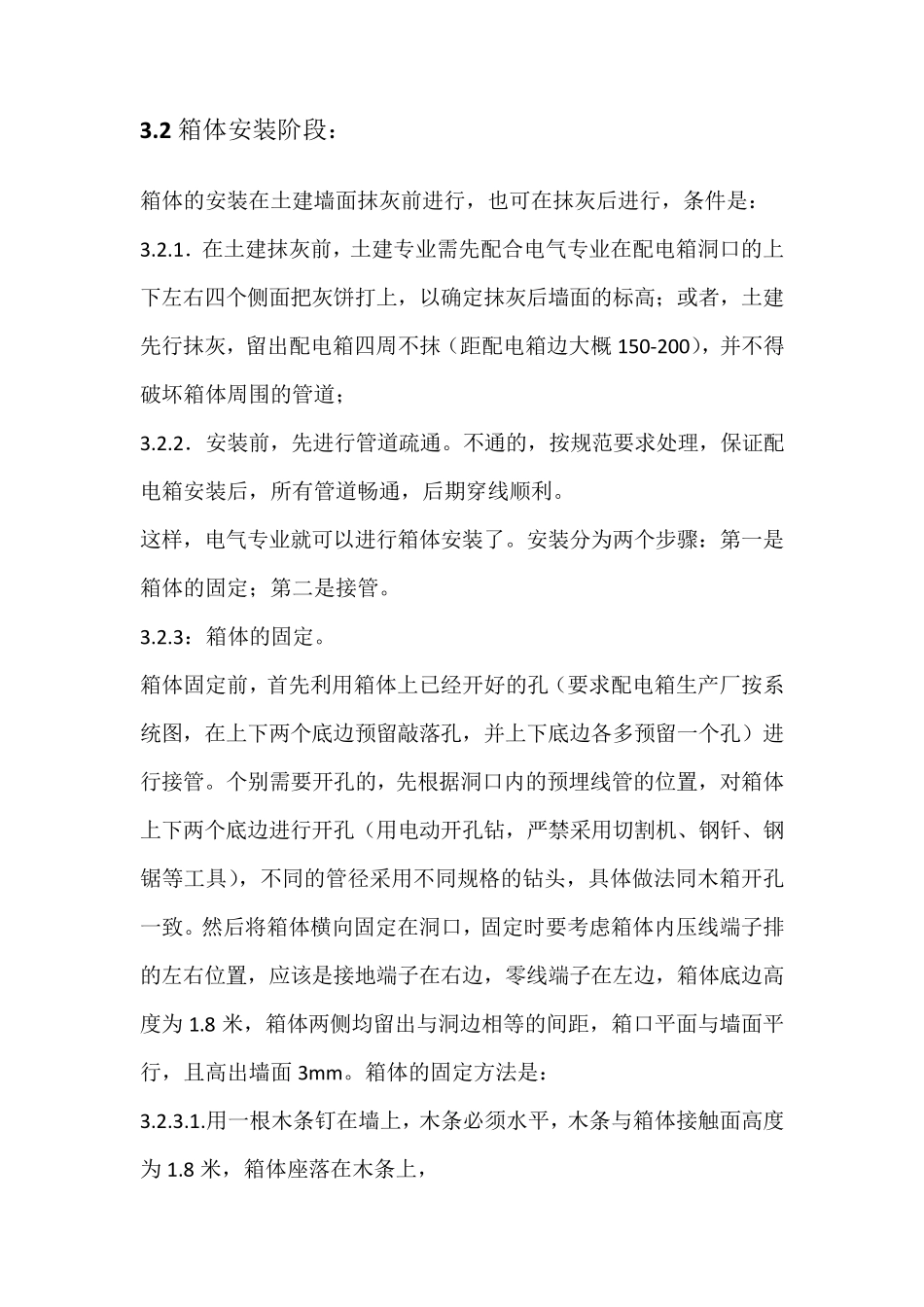

7 米,泡沫块平面与墙面在同一平面上,将泡沫块固定牢;用管塞将管口封堵严实后,塞入泡沫块
