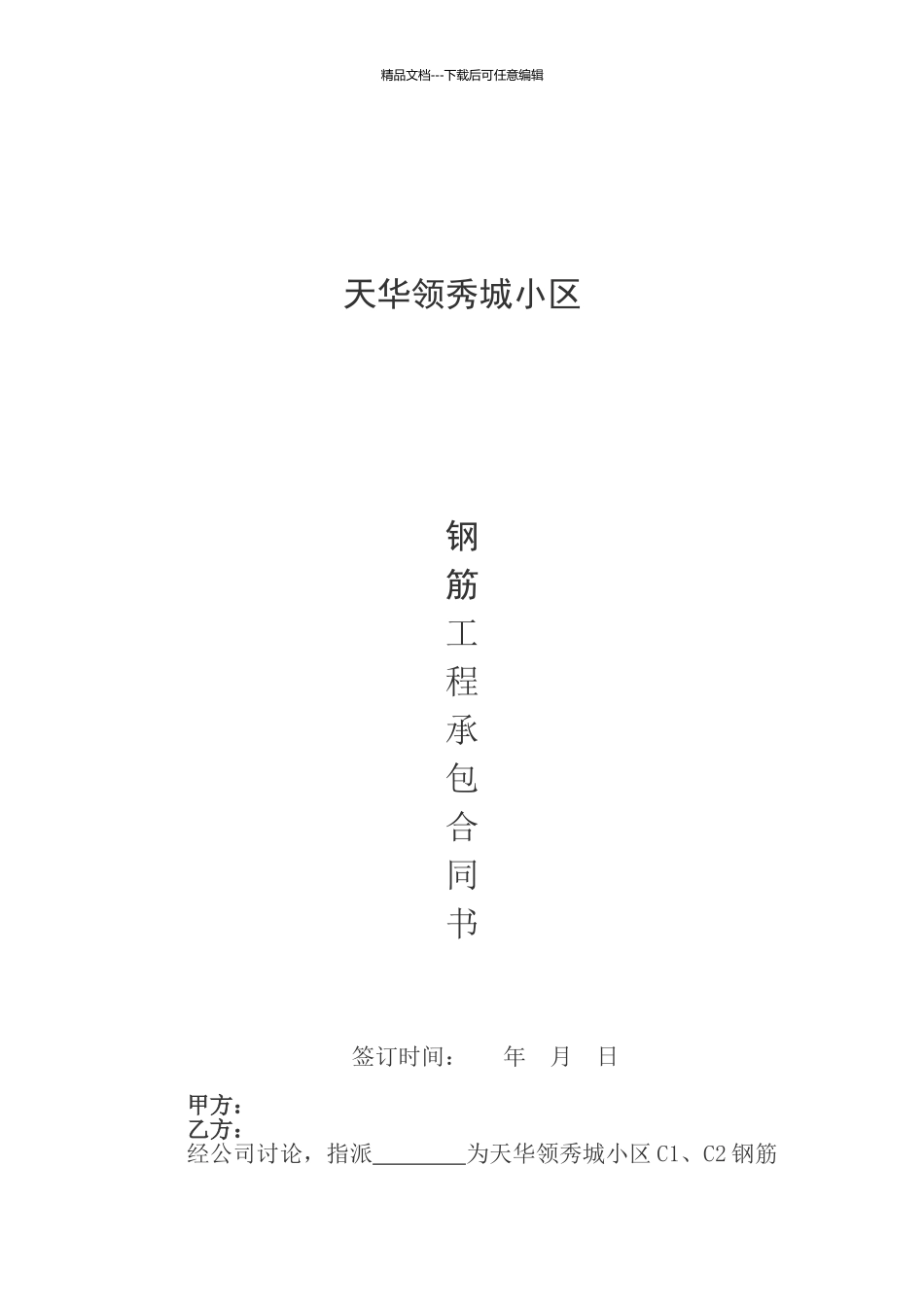

精品文档---下载后可任意编辑单位工程钢筋分项承包合同书模板 天华领秀城小区钢筋工程承包合同书签订时间: 年 月 日甲方:乙方:经公司讨论,指派 为天华领秀城小区 C1、C2 钢筋精品文档---下载后可任意编辑分项工程承包人(以下简称乙方),经双方协商,制定本条款,双方务必遵照执行。一、承包项目:施工图纸内(含变更)所有工程钢筋的制作和安装。二、承包方式:采纳包工、包机械的方式,铁丝项目部提供,乙方承担用量指标考核。不得转包。三、承包价格: 筏板基础 480 元/T,主体按建筑面积 28 元/㎡,计量单位面积包括图纸内全部墙、柱、梁、板的钢筋(包括二次结构及悬挑构件)。承包价格包含内容为根据项目部提供的设计图纸、变更及施工方案进行的:钢筋材料计算及使用计划申报,钢筋制作、安装,钢筋保护层系统(含连接、焊接、马凳筋、支撑件的制作安装和柱、墙、梁、板的保护层管理)的安装、拆除,钢筋堆场、作业层的清理,因钢筋工程带来的质量缺陷的修复(或委托项目部修复的费用),砼构件浇筑时的跟班围护,包括使用的所有钢筋机械、工具、设备开工箱以下的电缆等。项目部负责办理施工现场作业人员意外损害保险 。四、工期要求:从工序交接日起在 天内完成筏板基础钢筋的制作、安装;主体每层柱墙梁板钢筋安装 天要完成。 五、材料要求:1、钢筋工程所有材料由乙方提报使用计划,项目部采购送至施工现场,卸货地点由乙方指定位置;钢筋到现场后由乙方直接全部领取,办理出库手续,辅材随用随领取办理出库手续。材料到场后的试验检验试样由乙方负责加工提取。 2、所用焊条、铁丝的辅材按建筑面积 2 元/㎡由乙方在包干使用,超归乙方,如有结余,按节约量的 70%奖给乙方。乙方参加铁丝价格的确定。3、所用钢筋、丝扣等由项目部承担采购及运输费用,乙方承担用量指标考核。乙方提报材料一经到场,则由乙方负责管理,乙方应在加工前认真做好翻样、放样工作,不得人为形成浪费,损耗确定指标为:钢材总用量不超过施工预算的%,损耗超出指标,同比例按材料成本费用扣减结算劳务费;降低指标,同比例按材料成本费用的 30%给与奖励。六、质量与施工要求:1、钢筋的制作及安装应严格根据设计图纸和有关变更通知书进行下料、制作和绑扎。2、钢筋工程要严格根据国家相应标准和行业法律法律规范进行施工;严格根据《工程建设标准强制性条文》进行施工。3、严禁钢筋承包班组以次充优、以长充短、以小充大和以疏充密;不得...
