精品文档---下载后可任意编辑1、施工准备材料要求粉刷石膏、腻子粉应有产品合格证、检验报告、出厂日期及使用说明;所用材料必须统一厂家;粉刷石膏必须采纳成品料,严禁采纳半成品料
施工机具准备好高凳、脚手板、半截大桶、小油桶、橡皮刮板、钢皮刮板、笤帚、腻子槽、开刀、刷子、排笔、砂纸、棉丝、擦布等
2、作业条件 墙面必须干燥,基层含水率不得大于 8%
墙面的设备管洞应提前处理完毕,为确保墙面干燥,各种穿墙孔洞(包括穿墙螺栓孔)都应按交底要求提前抹灰补齐
大面积施工前应事先做好样板间,经有关质量部门检查鉴定合格后,方可组织班组进行大面积施工
施工环境应通风良好,基底湿作业已完成并具备一定的强度,环境比较干燥

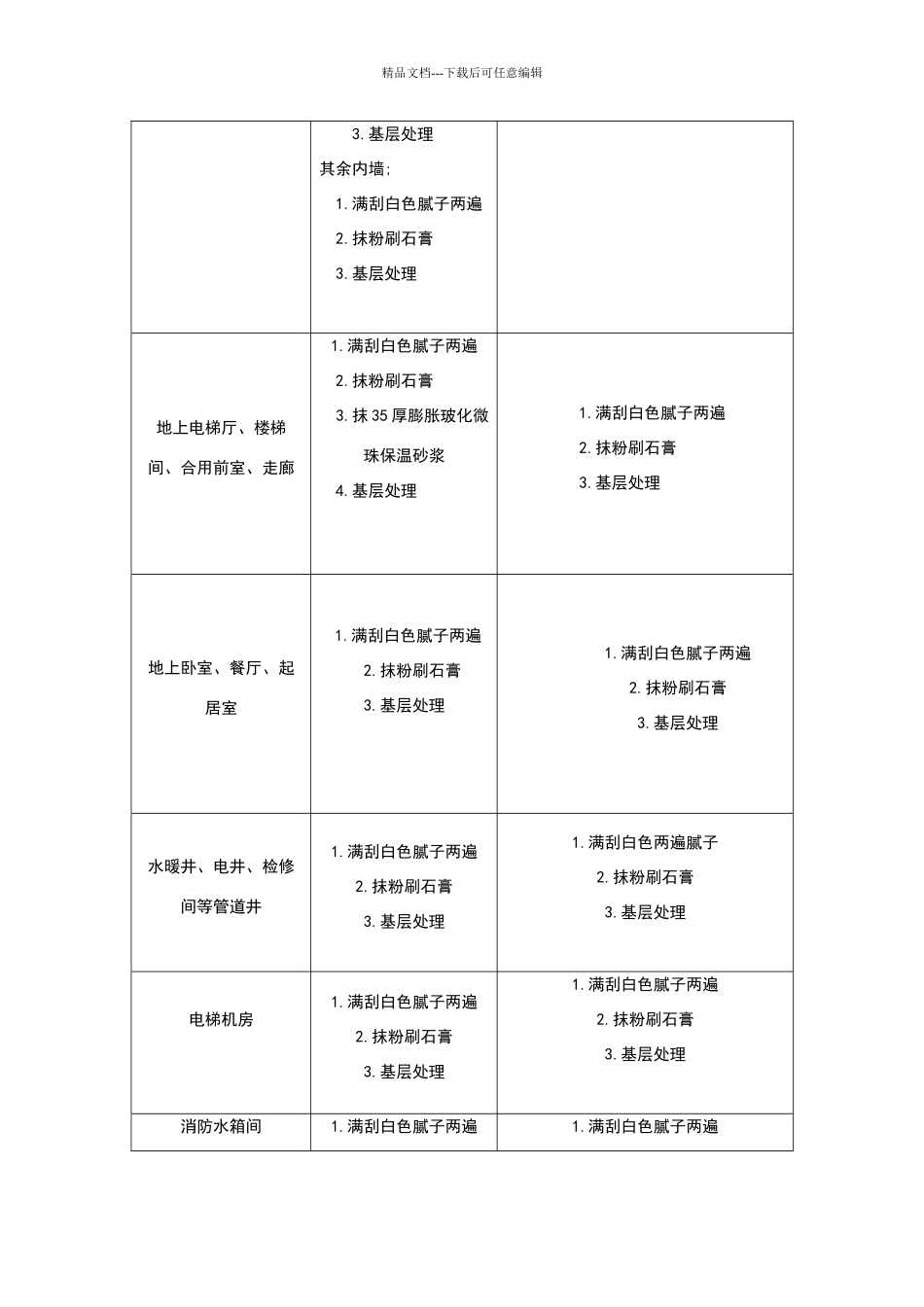

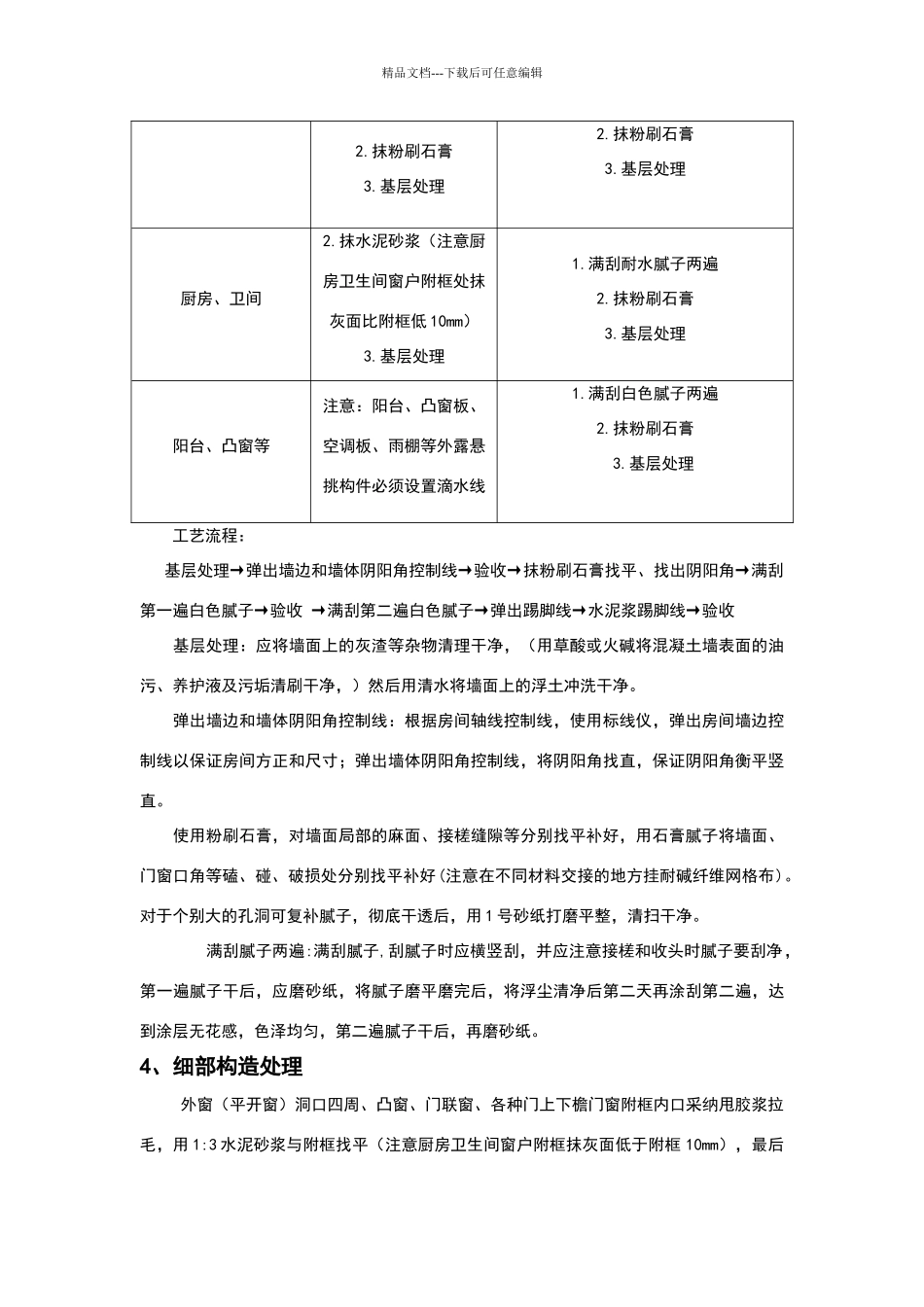

3、施工工艺工程做法如下表部位墙体顶 棚地下室(地下二层、地下一层)外墙内侧: 1
满刮白色腻子两遍 2
用 1:3 水泥砂浆找平,1:2 水泥砂浆罩面 3
基层处理(胶浆拉毛)泵房、卫生间室内墙 1
抹水泥砂浆 1
满刮白色腻子两遍 2
抹粉刷石膏 3
钢筋混凝土楼板精品文档---下载后可任意编辑 3
基层处理其余内墙; 1
满刮白色腻子两遍 2
抹粉刷石膏 3
基层处理地上电梯厅、楼梯间、合用前室、走廊1
满刮白色腻子两遍 2
抹粉刷石膏 3
抹 35 厚膨胀玻化微珠保温砂浆 4
基层处理 1
满刮白色腻子两遍 2
抹粉刷石膏 3
基层处理地上卧室、餐厅、起居室 1
满刮白色腻子两遍 2
抹粉刷石膏3
基层处理 1
满刮白色腻子两遍 2
抹粉刷石膏 3
基层处理水暖井、电井、检修间等管道井1
满刮白色腻子两遍2
抹粉刷石膏3
满刮白色两遍腻子2
抹粉刷石膏3
基层处理电梯机房1
满刮白色腻子两遍2
抹粉刷石膏3
满刮白色腻子两遍2
抹粉刷石膏3
基层处理消防水箱间1
满刮白色腻子两遍1
满刮白色腻子两遍精品文档---下
